Хроника капитального ремонта 2026
Неделя №2(16.01.2026)

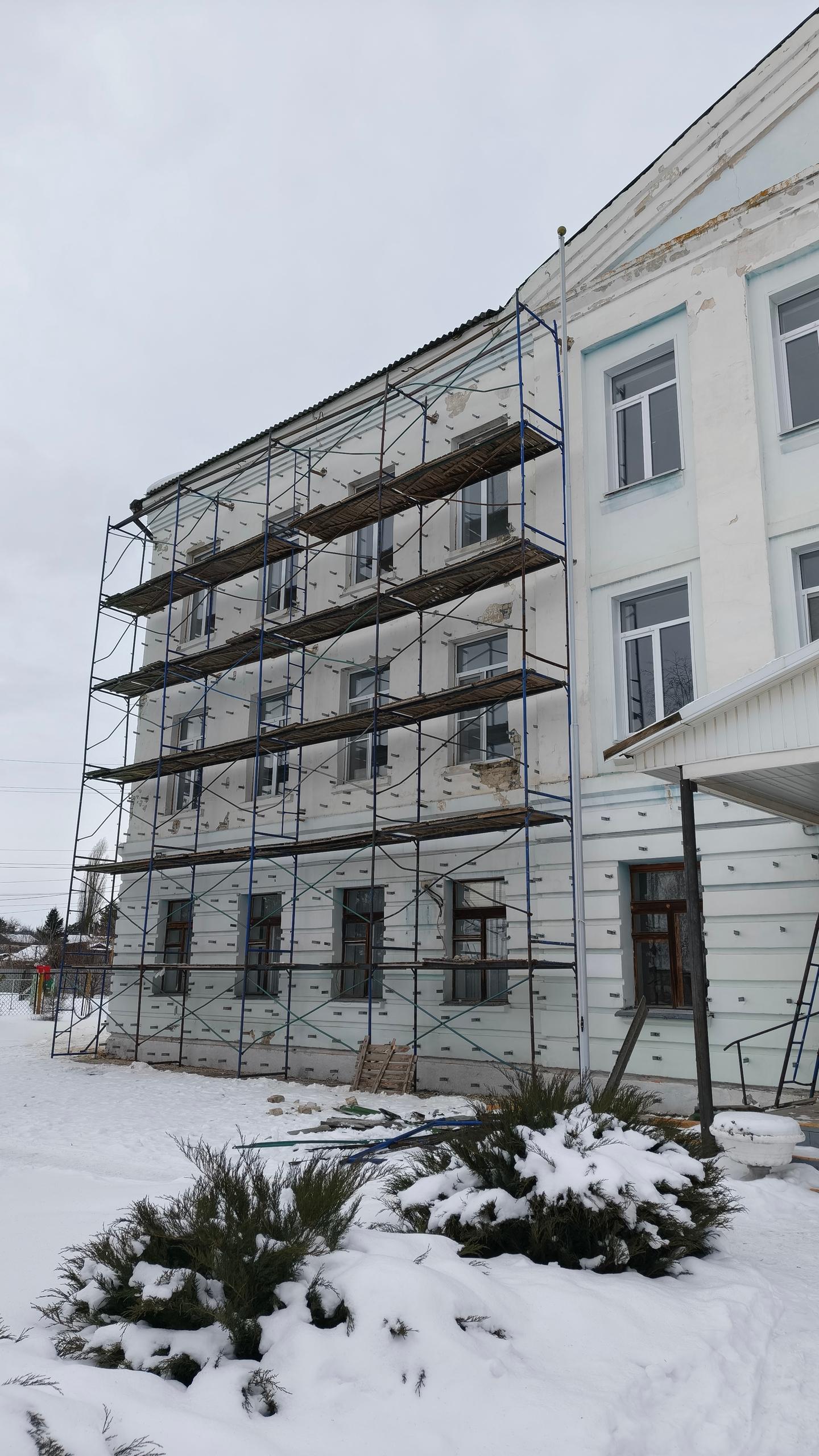

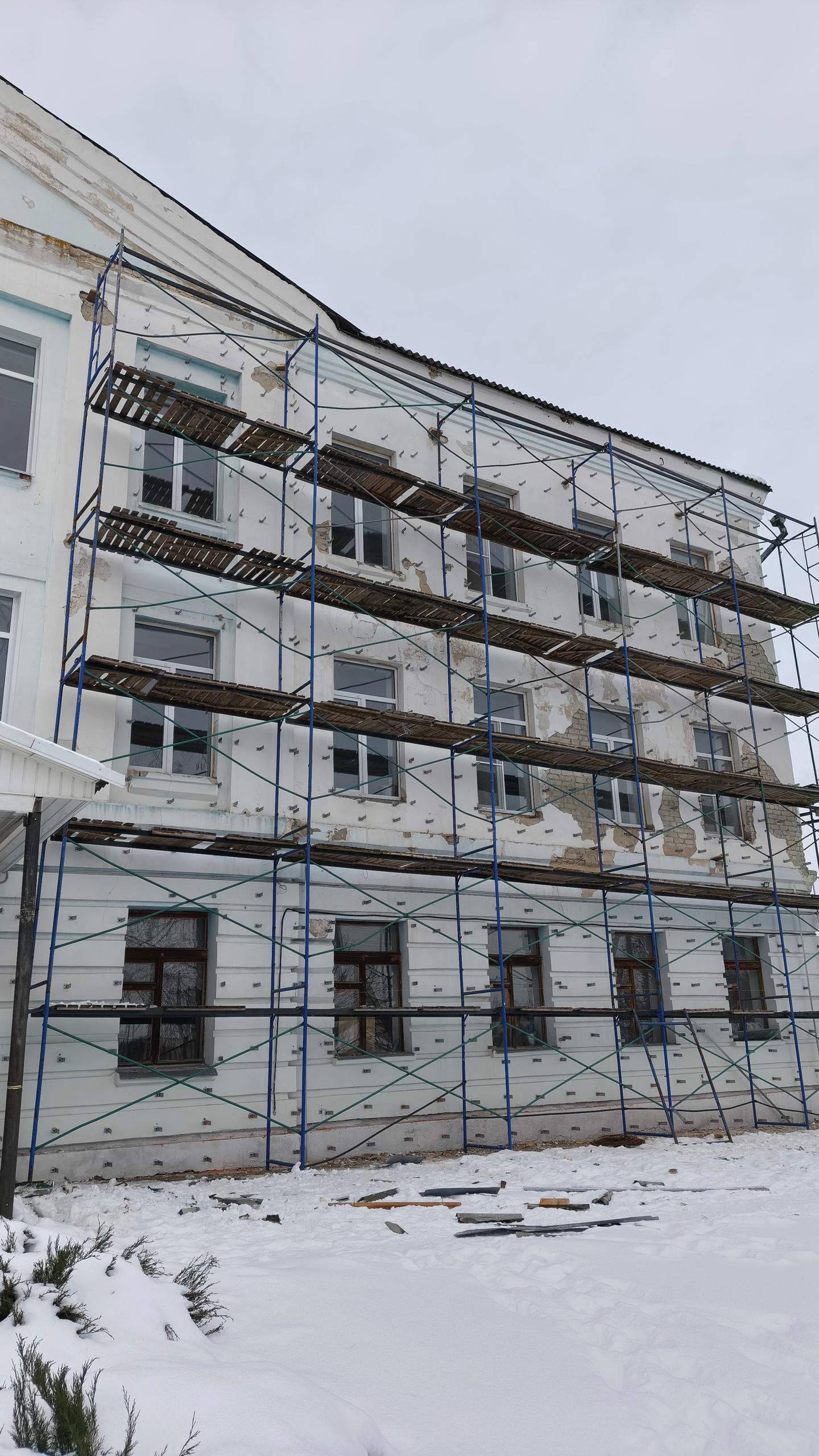

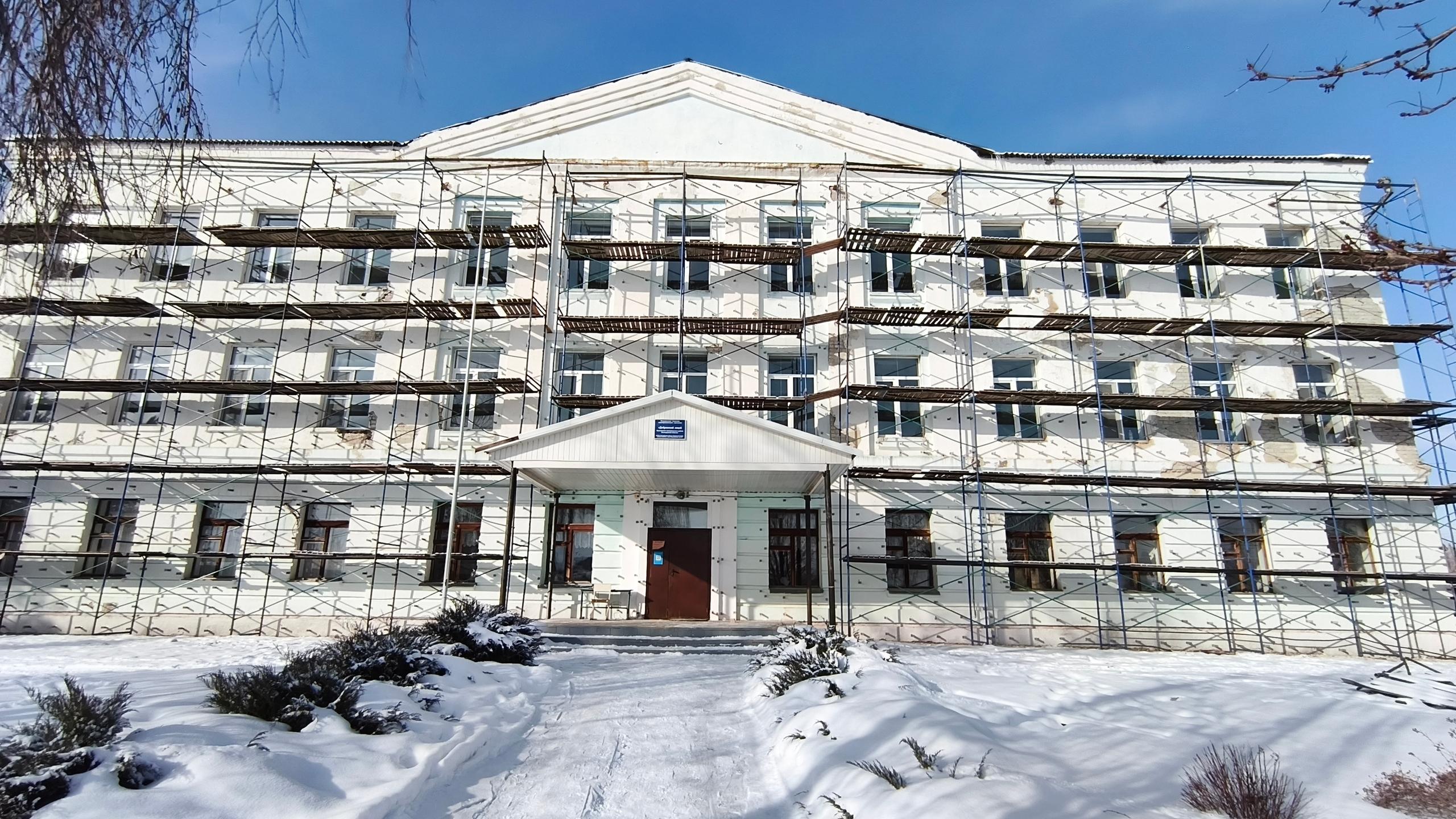

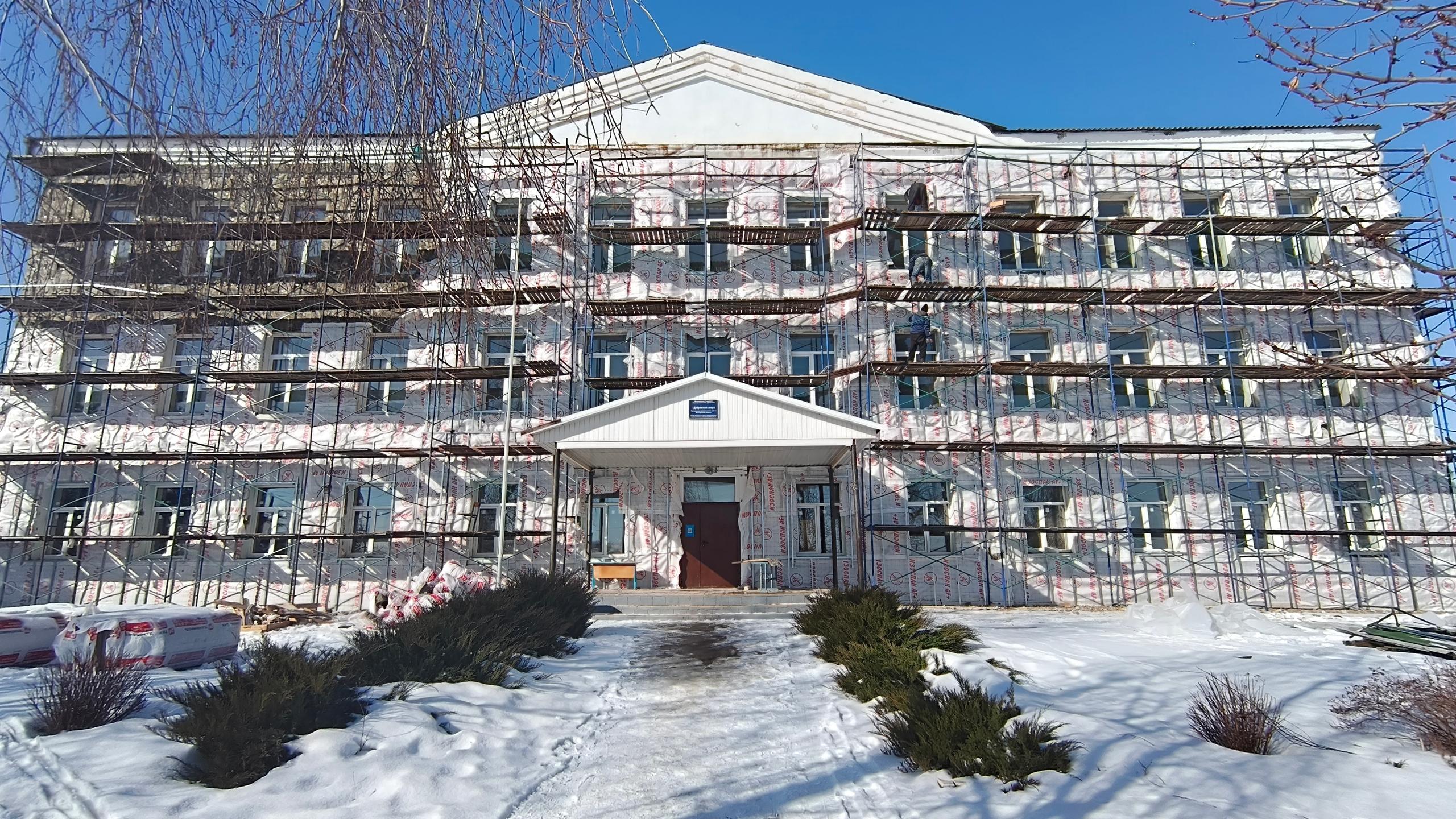

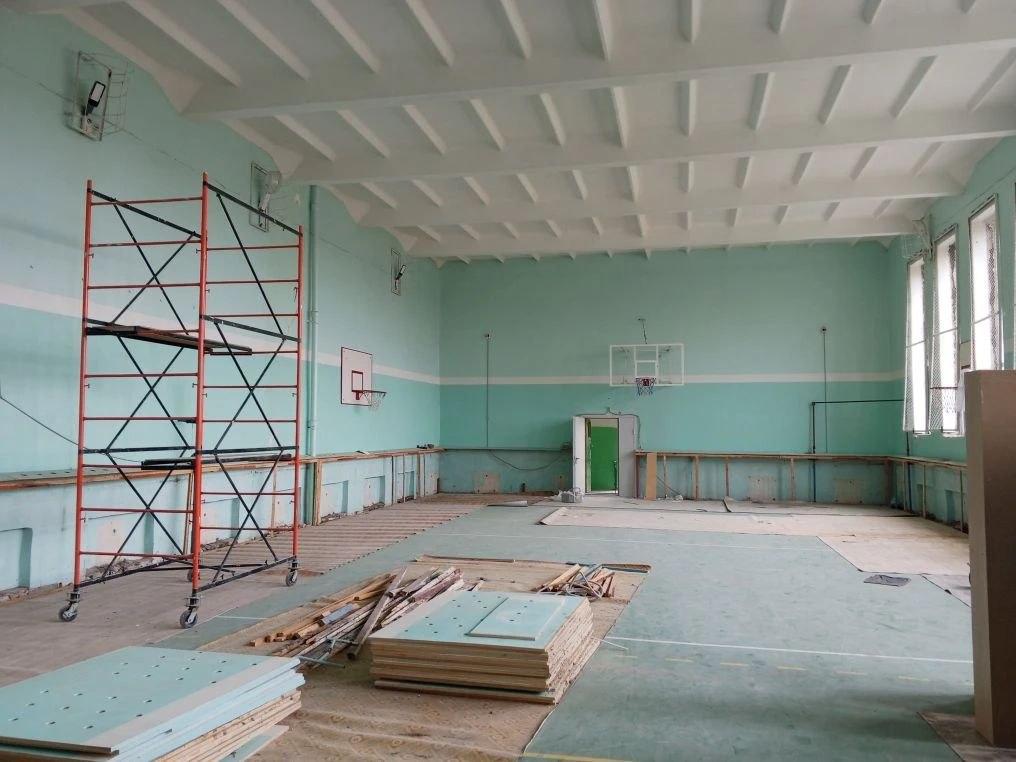

Установка строительных лесов и подготовка к утеплению и облицовке фасада.

Неделя №3(23.01.2026)
Продолжается подготовка к утеплению и облицовке фасада.

Неделя №4(30.01.2026)

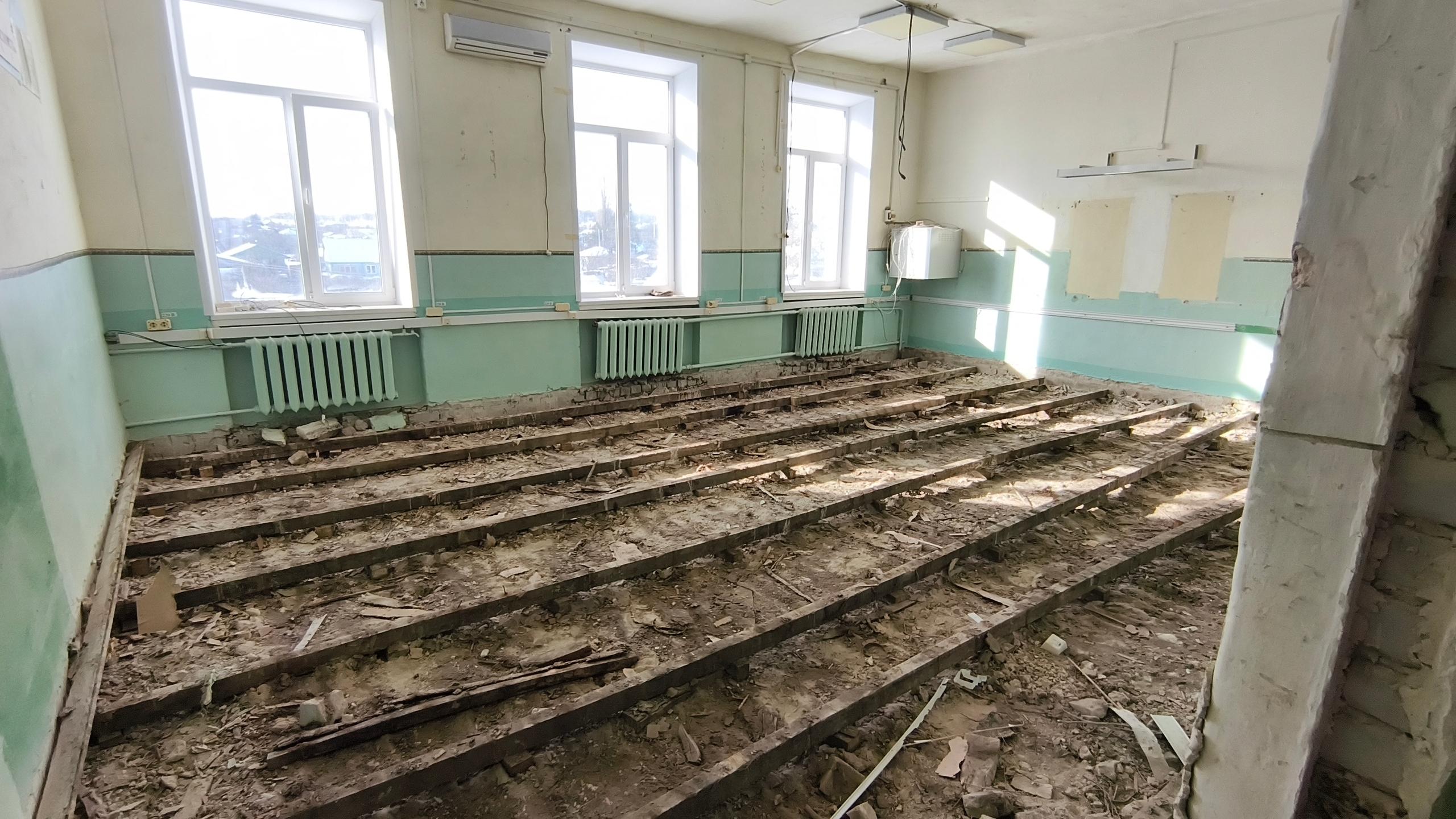

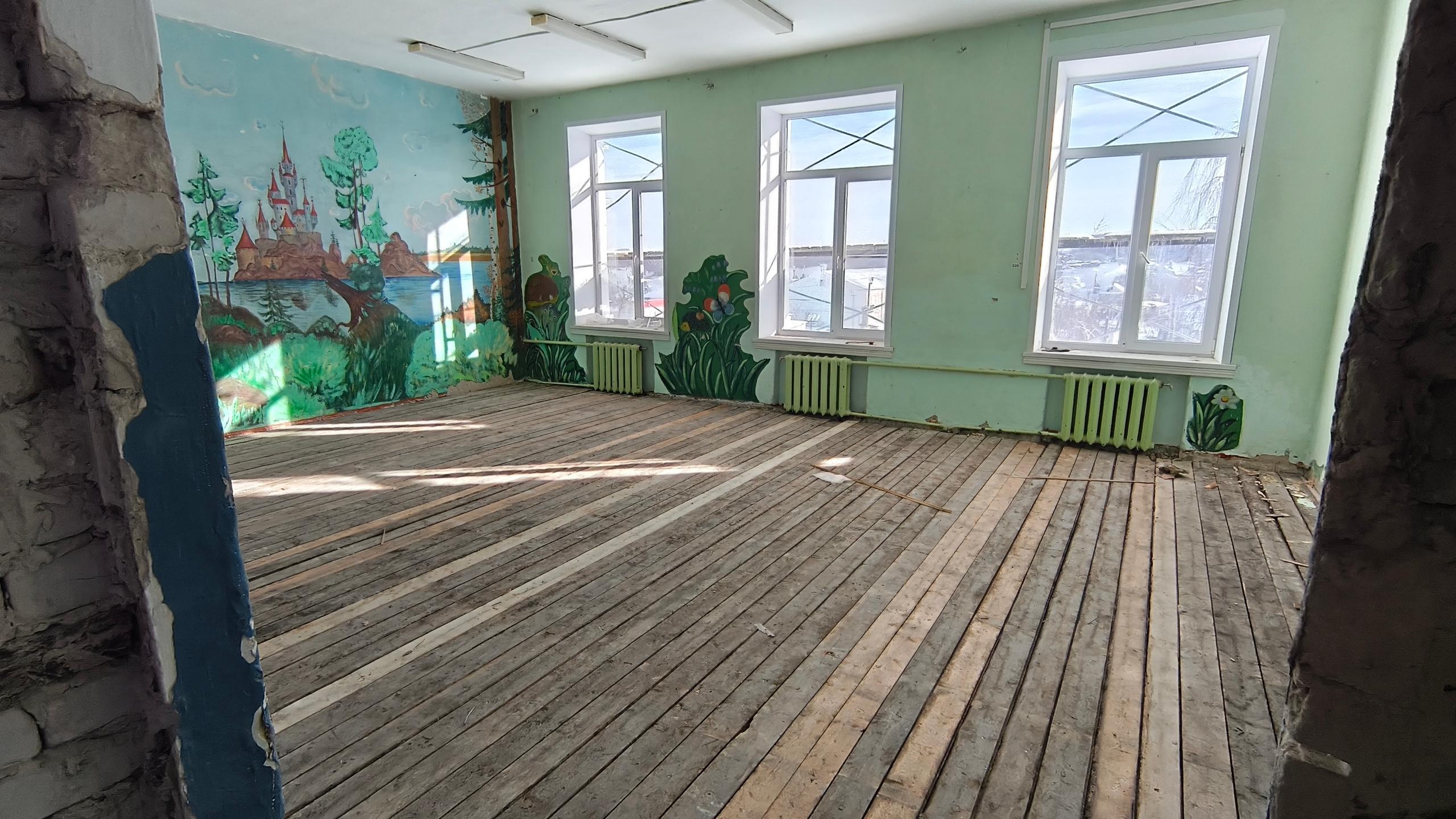

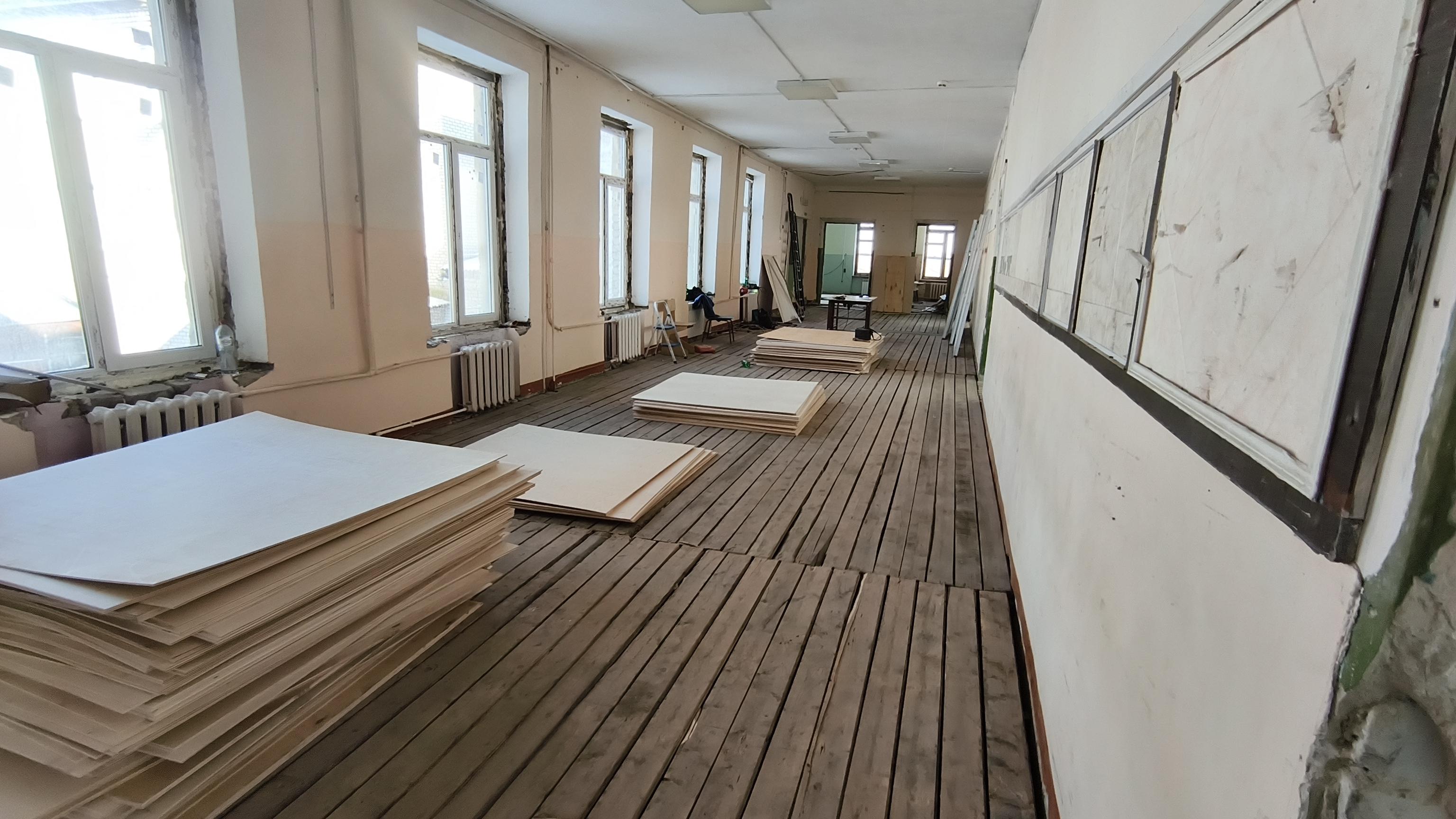

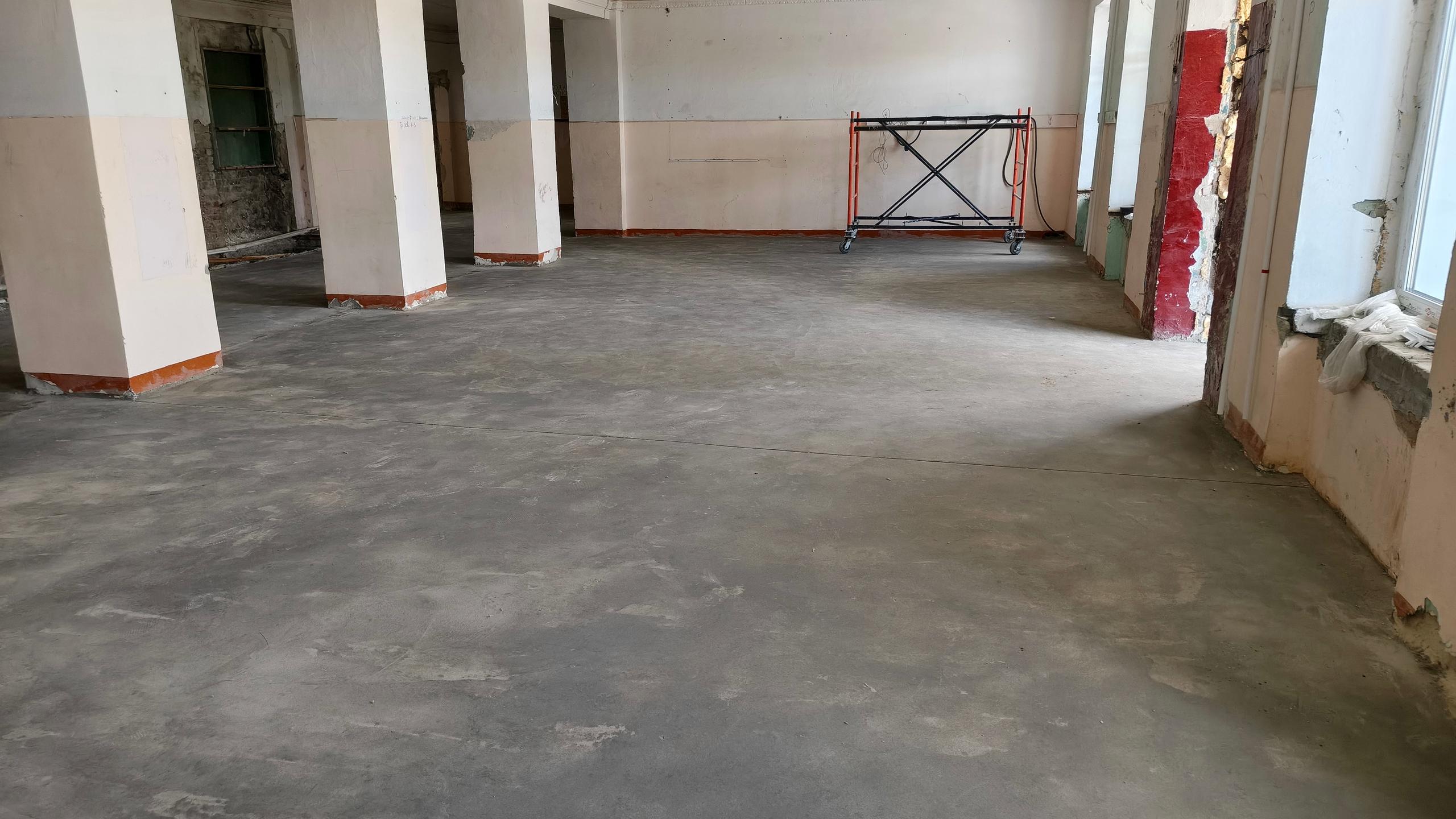

Работа с фасадом лицея, а что же там внутри?.. А в самом здании работа в самом разгаре. Демонтируется старый пол в кабинетах и стелется новый.

Неделя №5(06.02.2026)

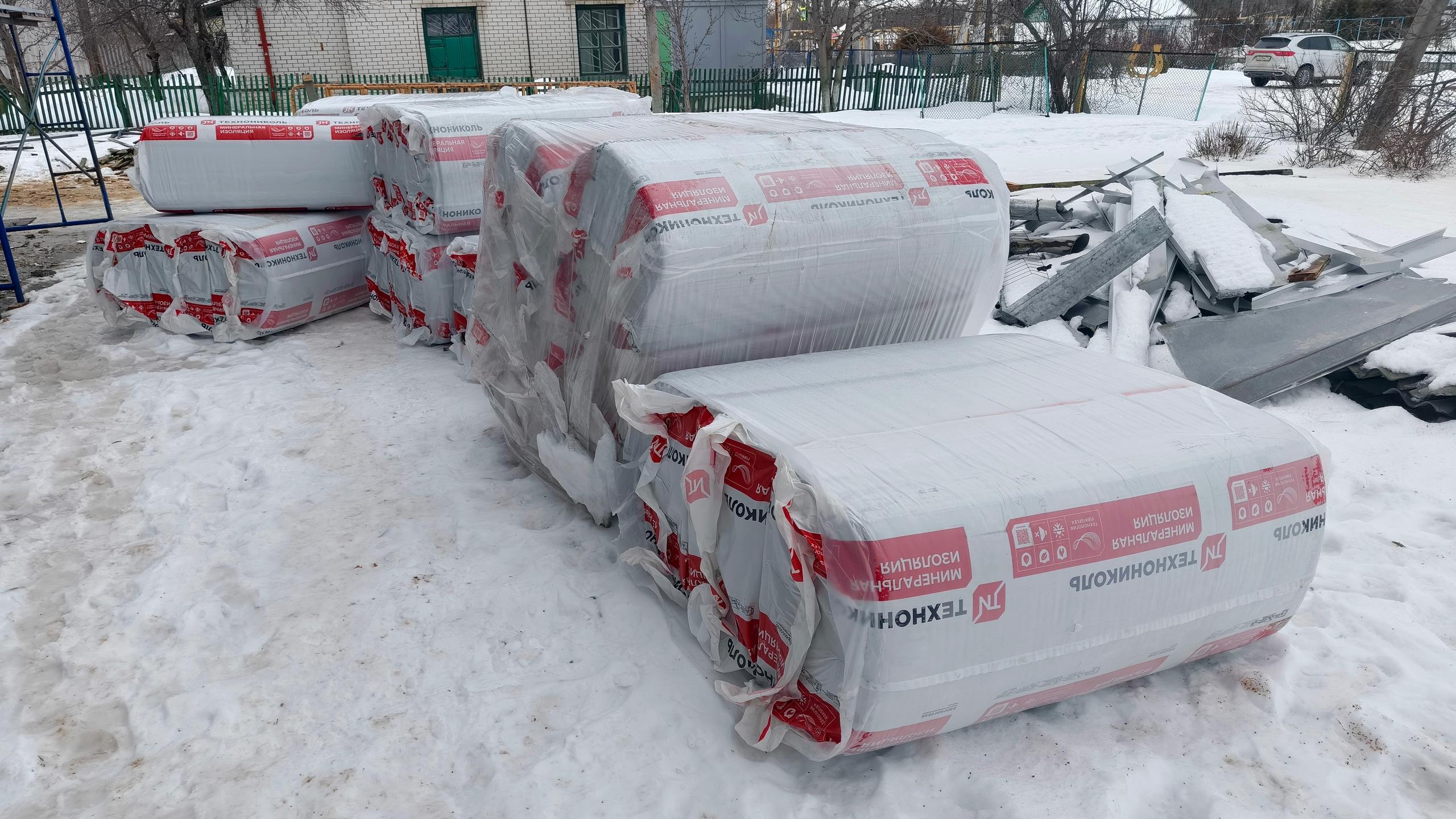

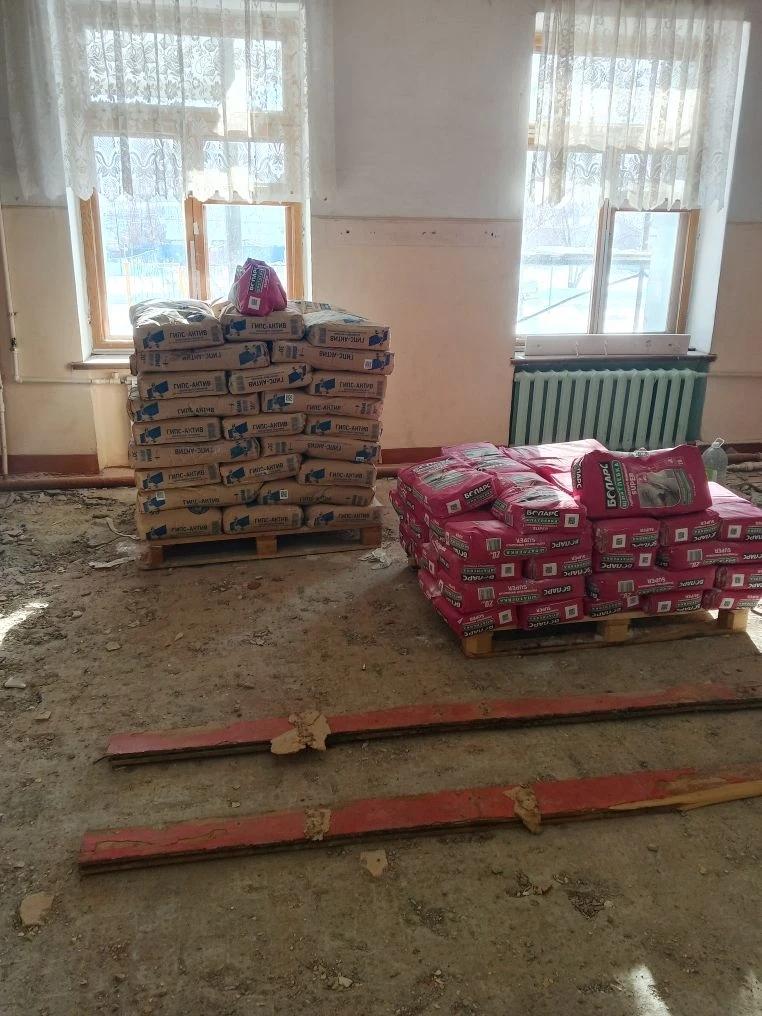

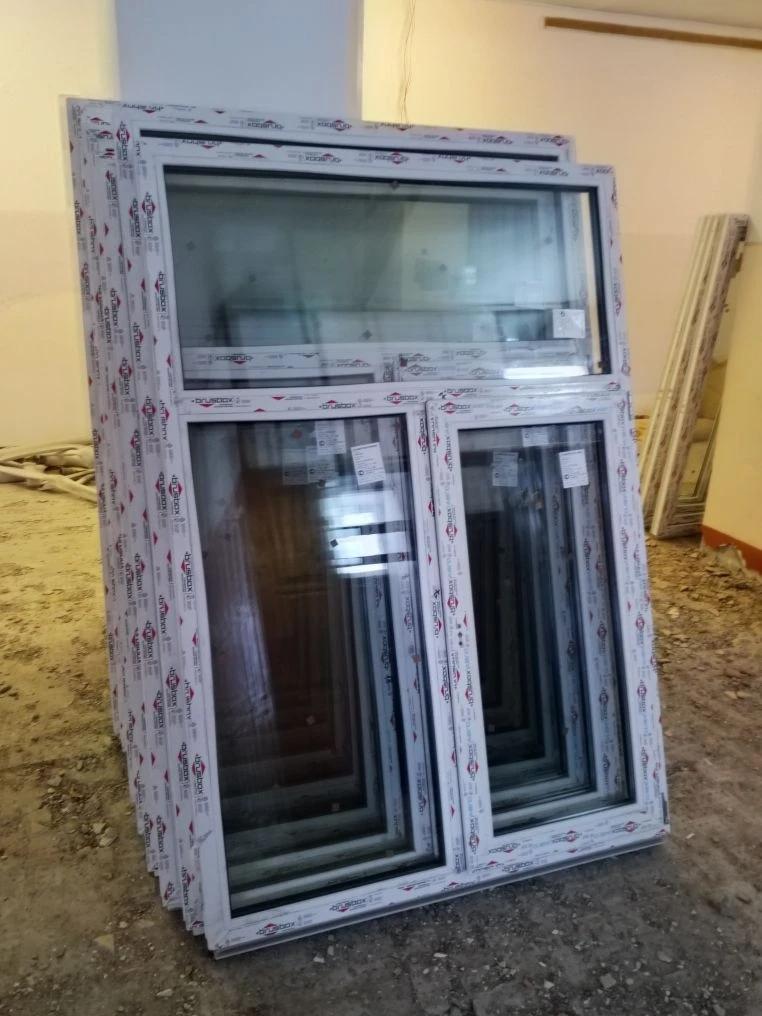

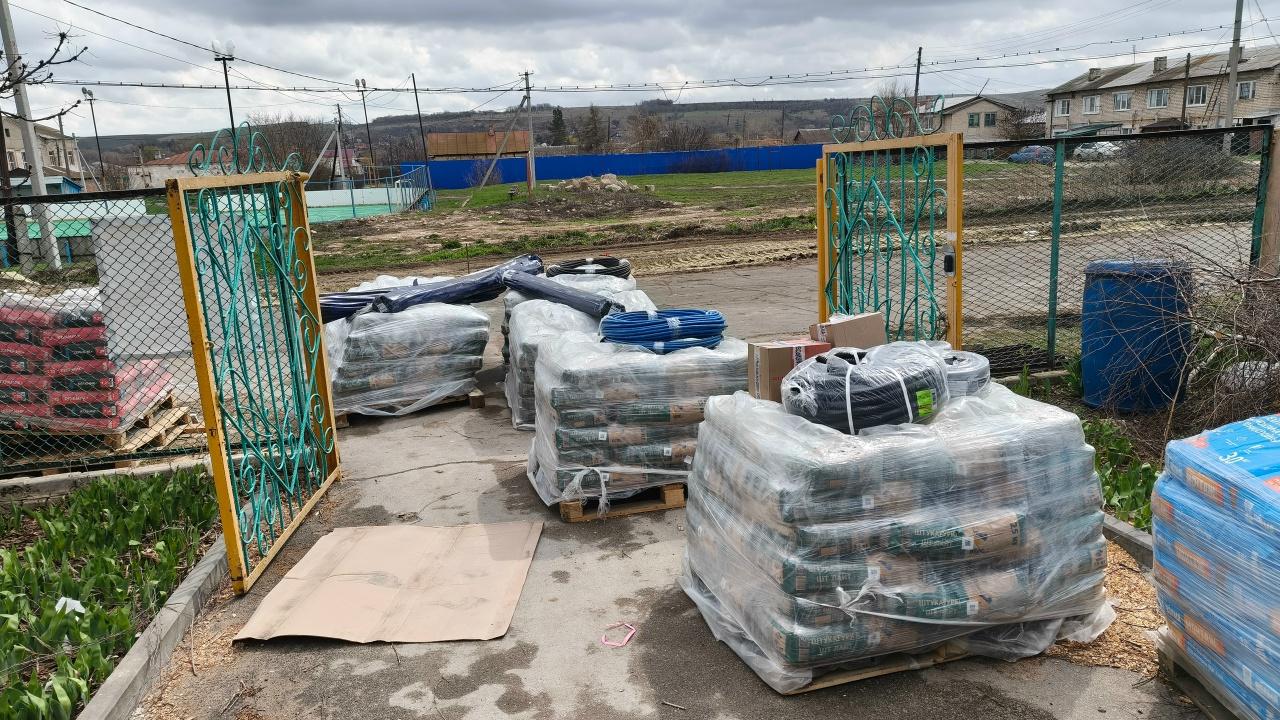

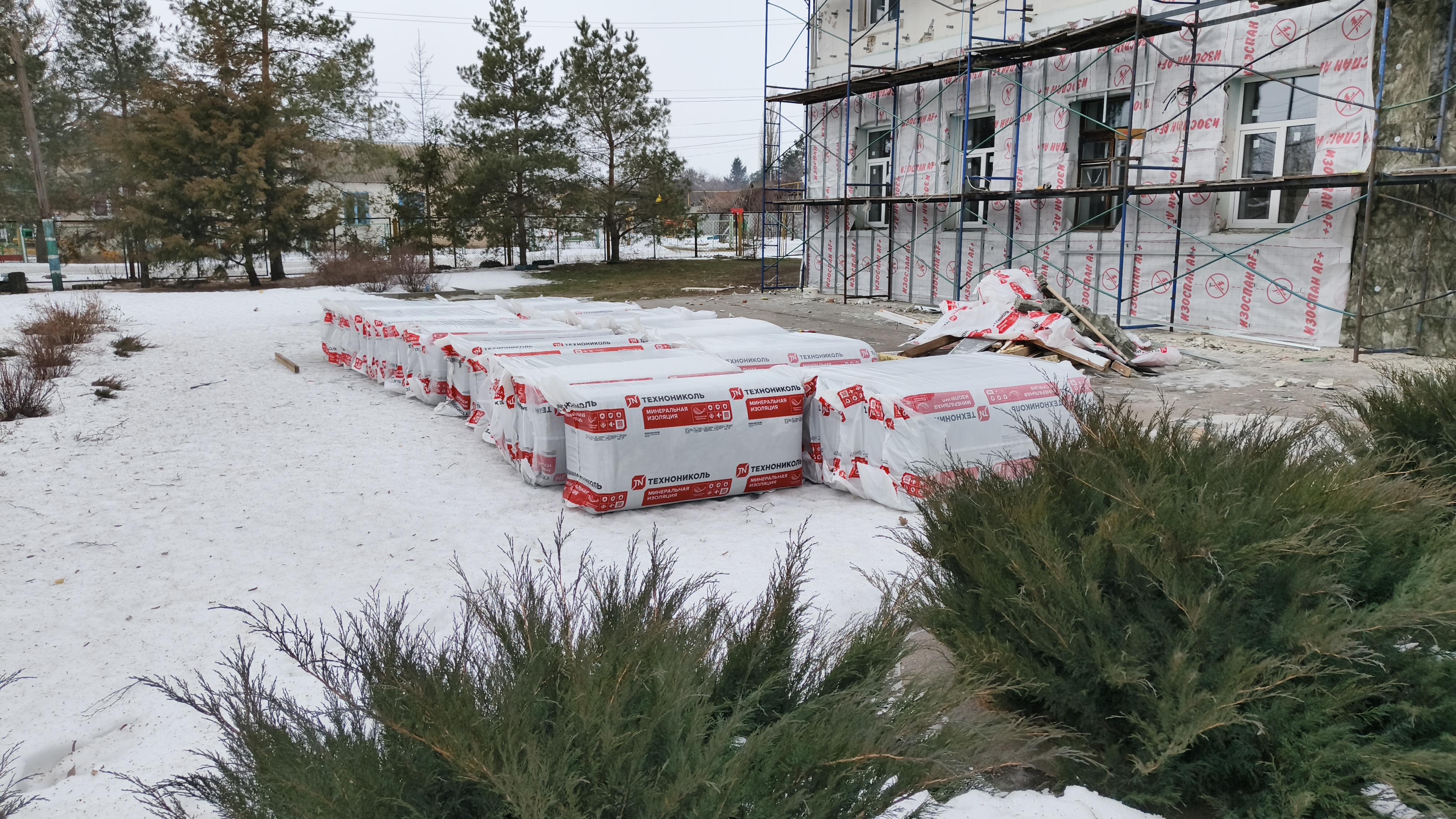

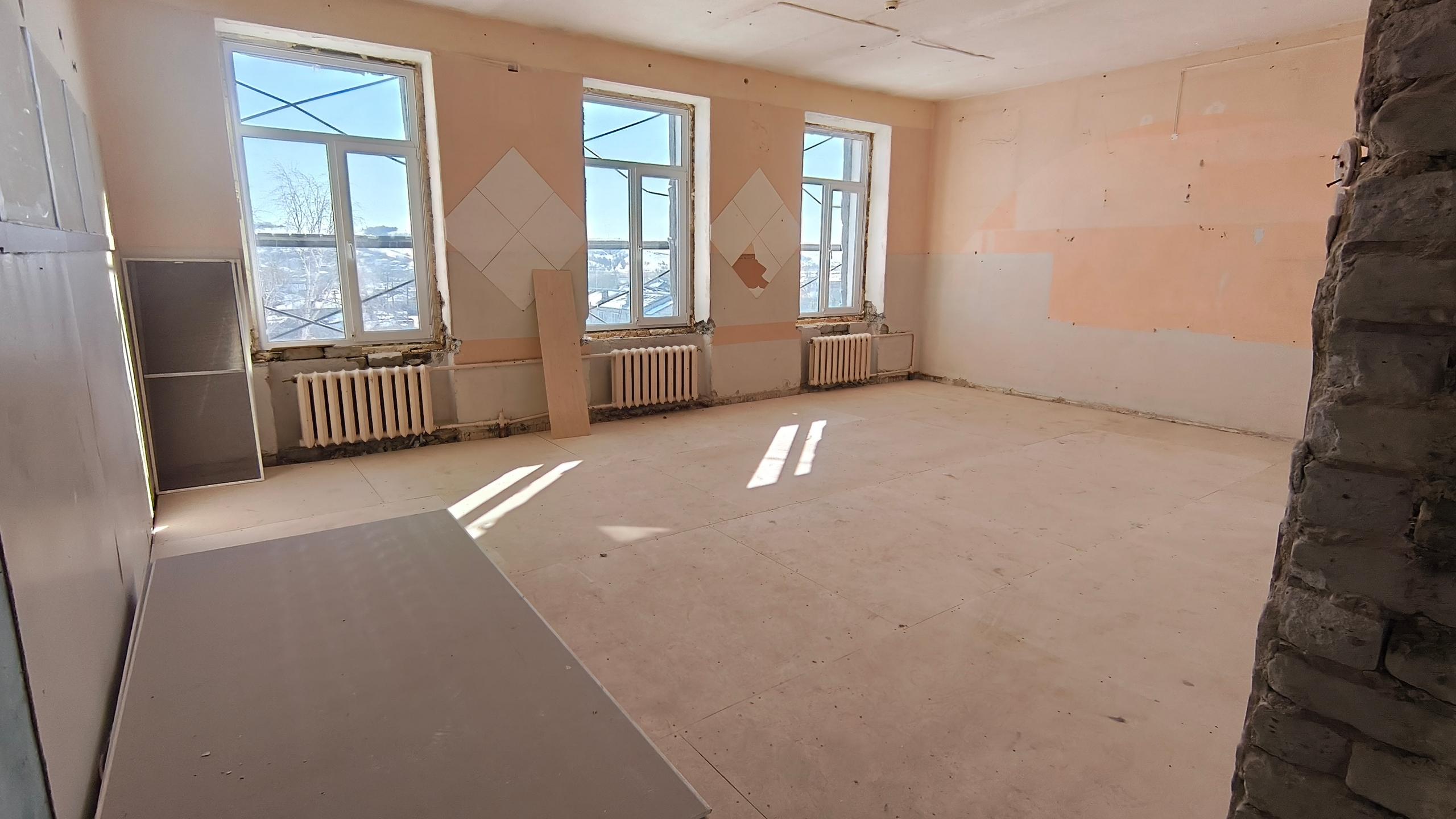

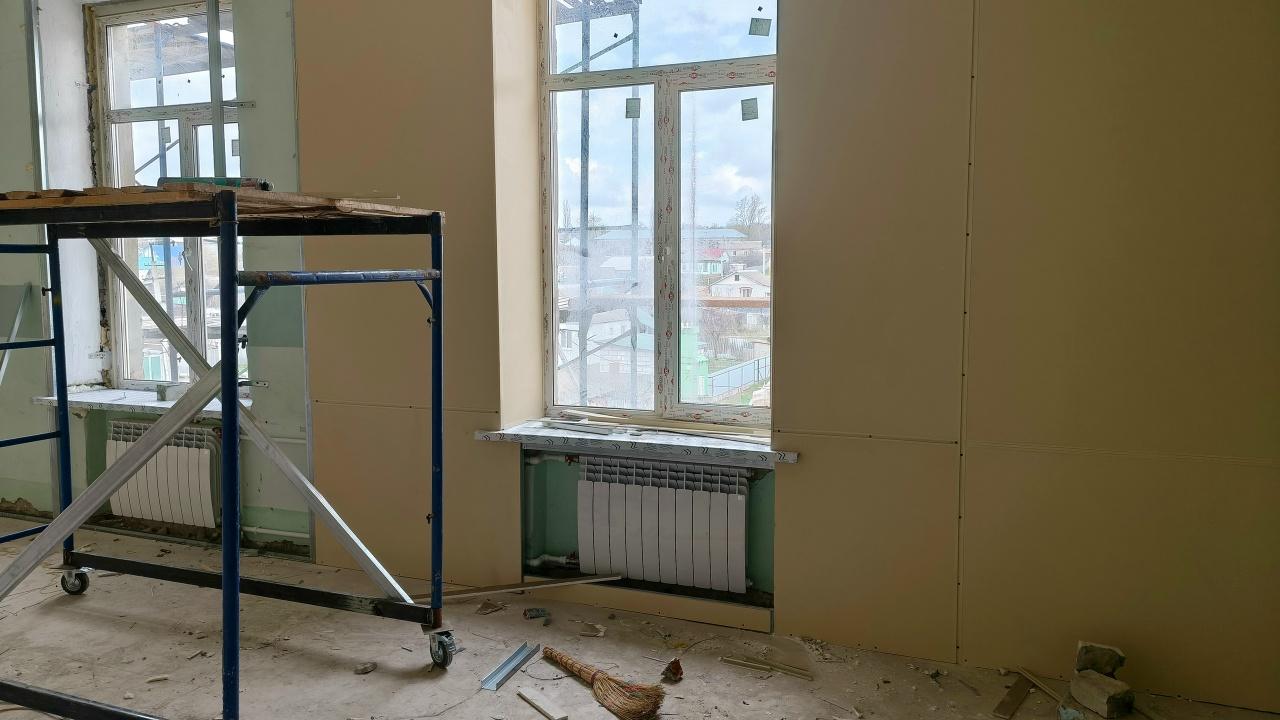

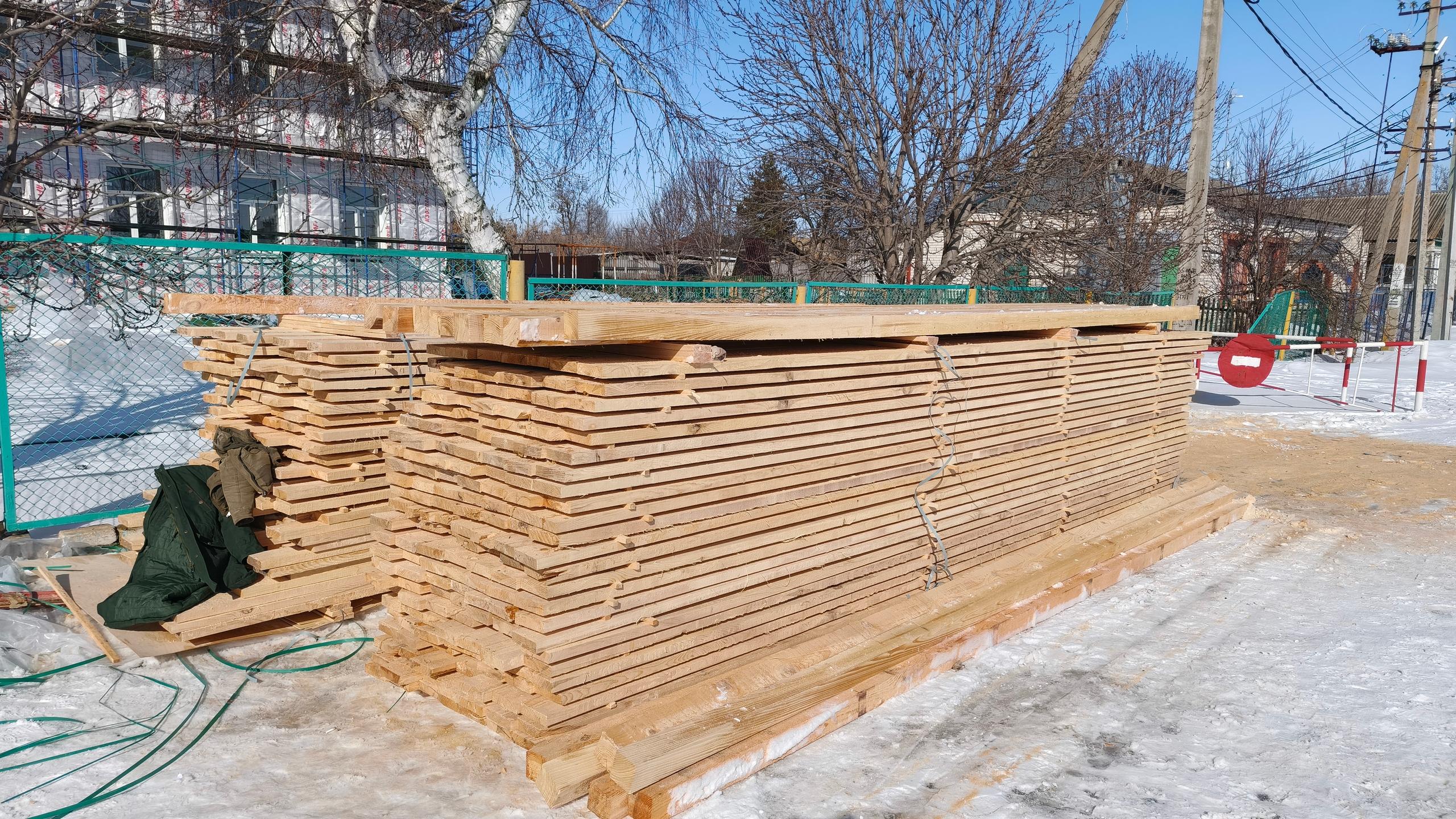

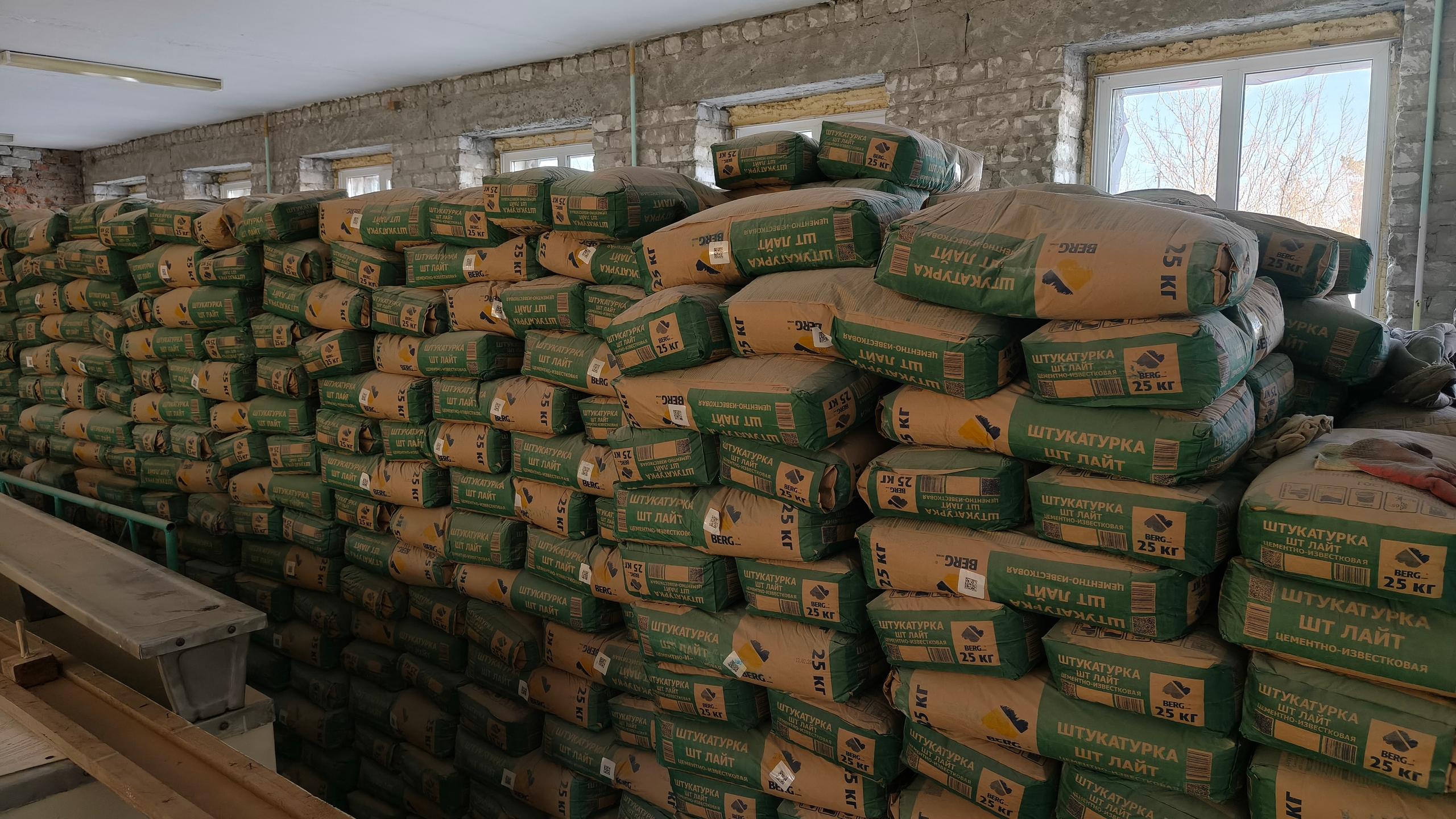

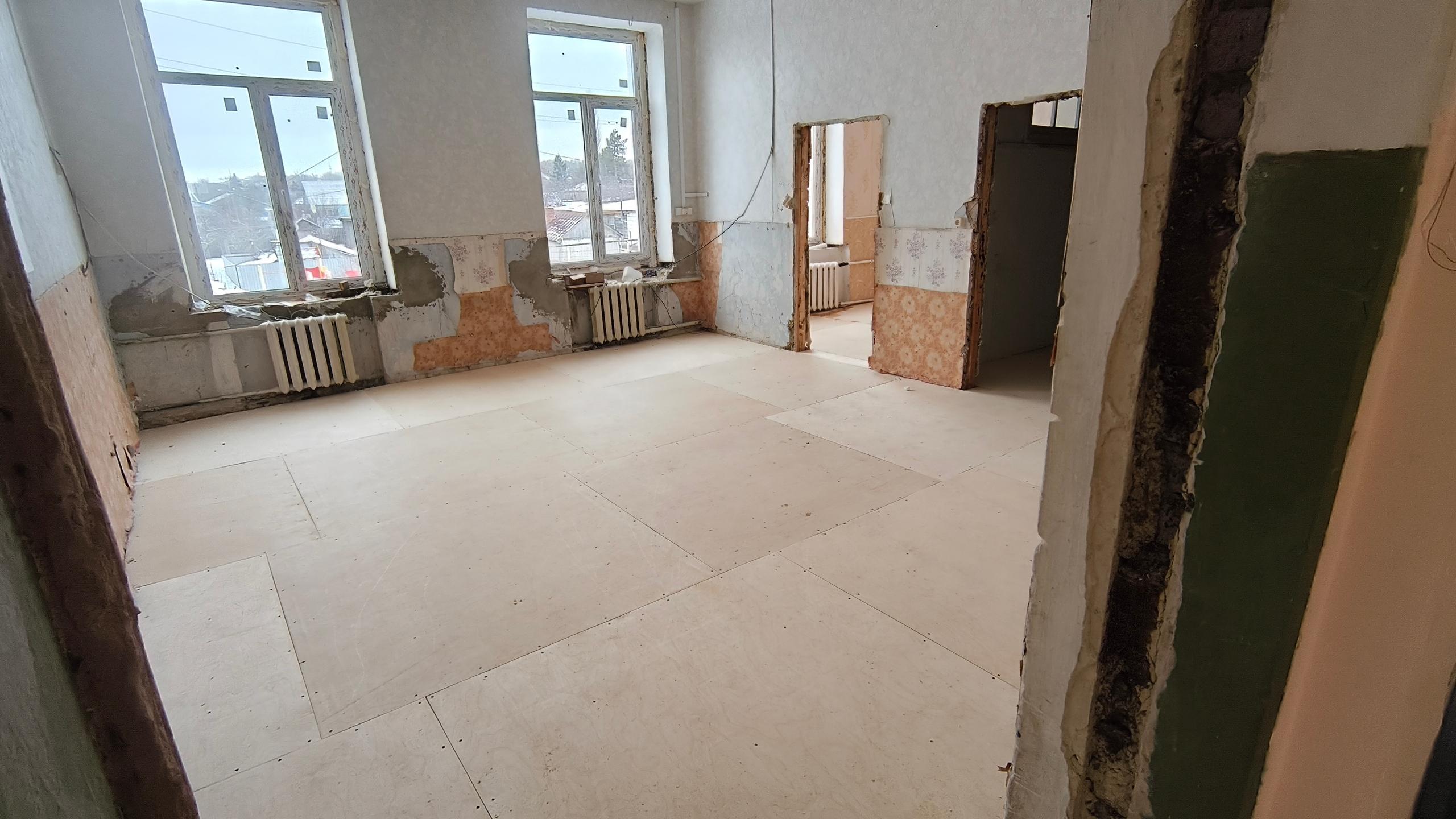

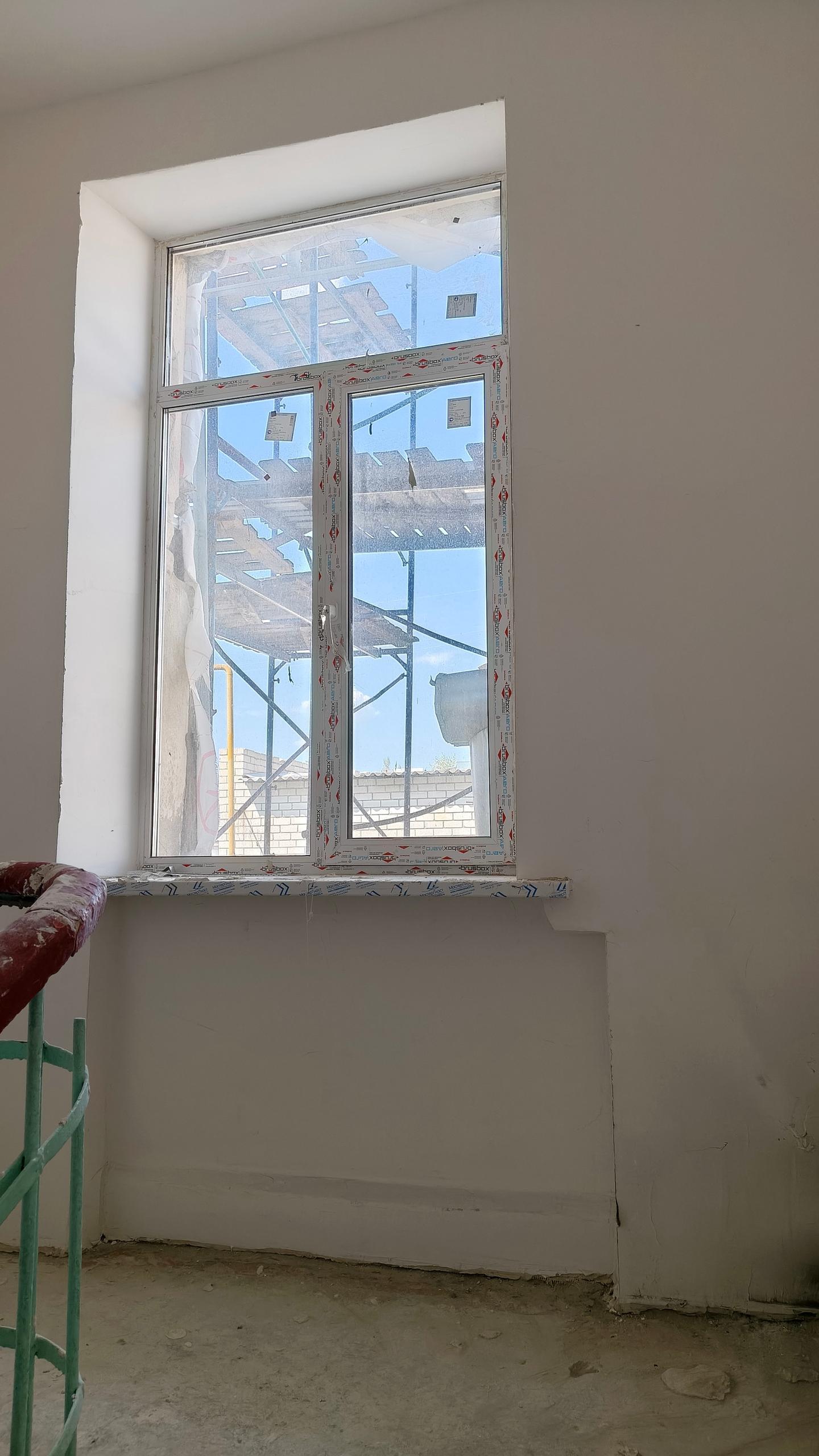

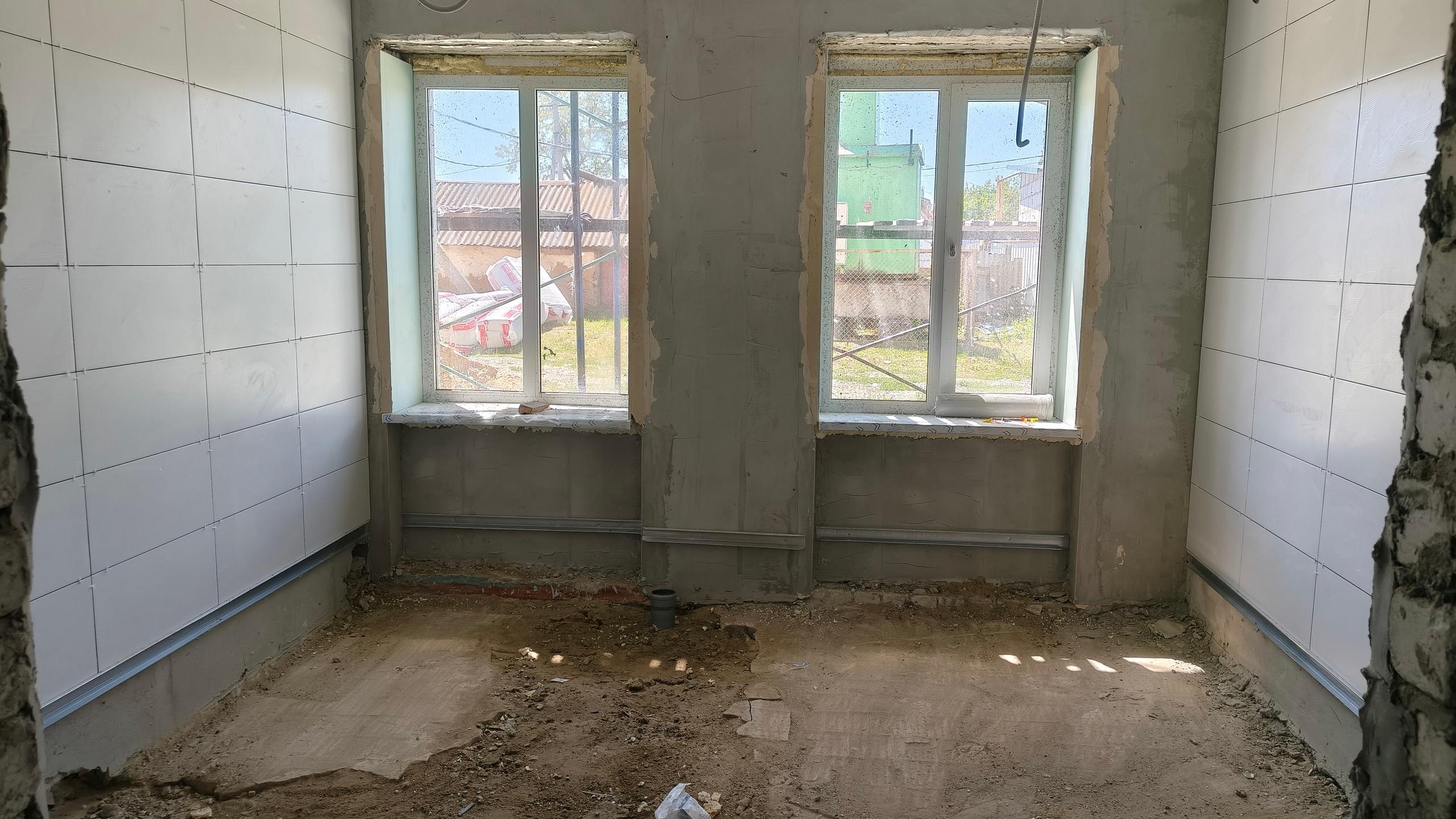

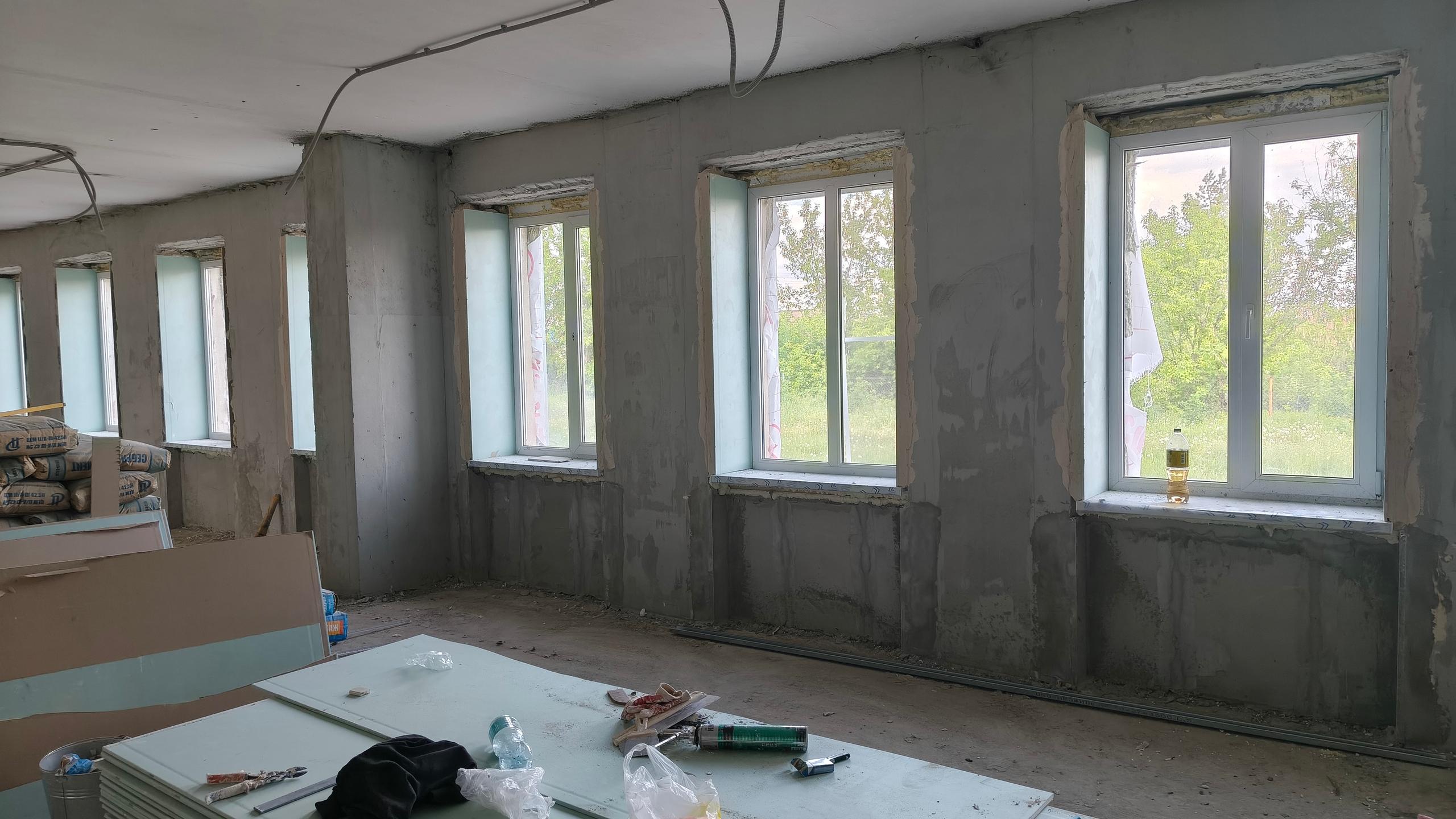

Производится установка пластиковых окон на первом этаже. Завозятся материалы для внутренних и внешних работ.

Неделя №6(13.02.2026)
Продолжается завоз материалов для внешних и внутренних работ. Также активно идут работы внутри здания лицея.

Неделя №7(20.02.2026)

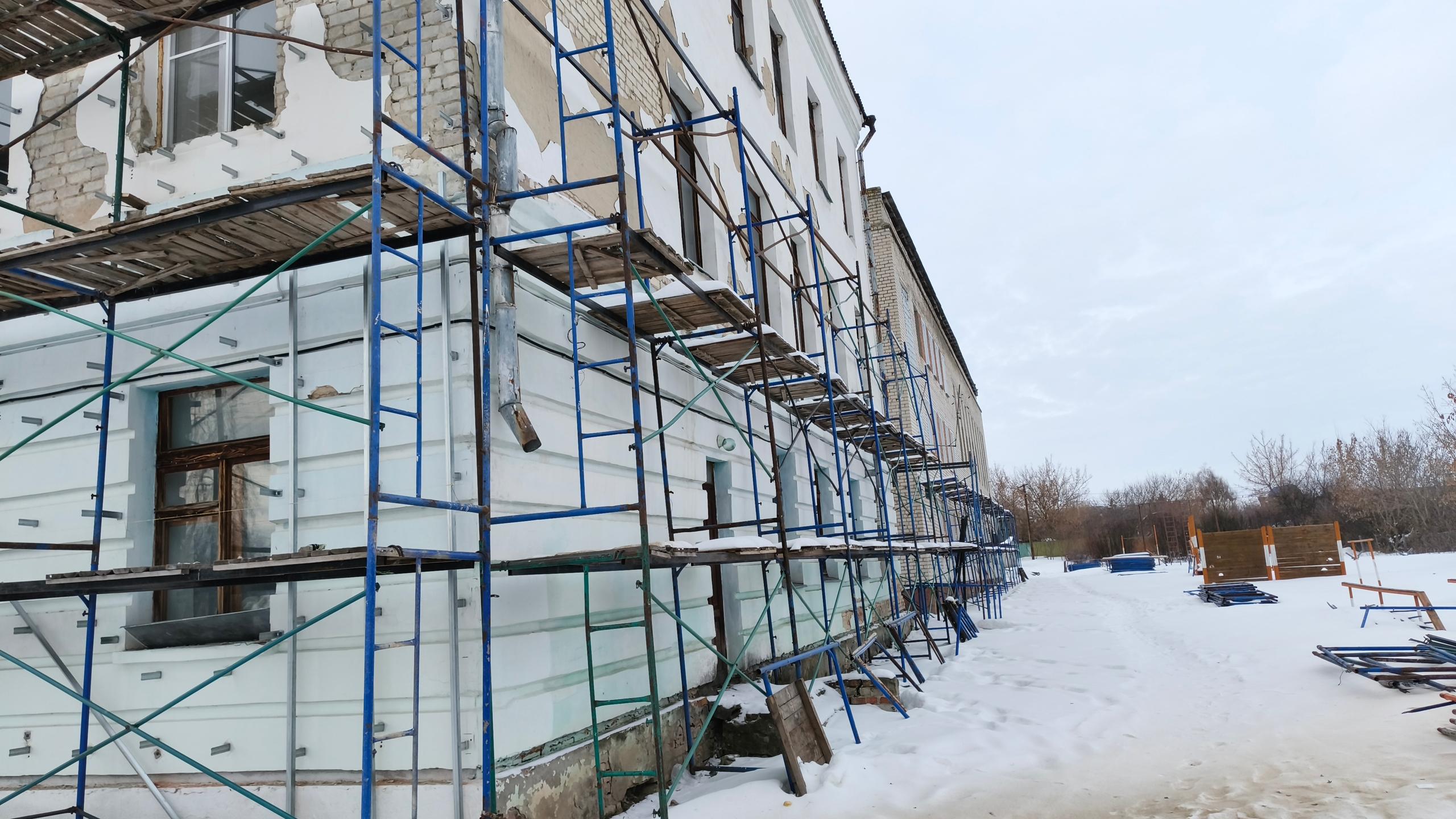

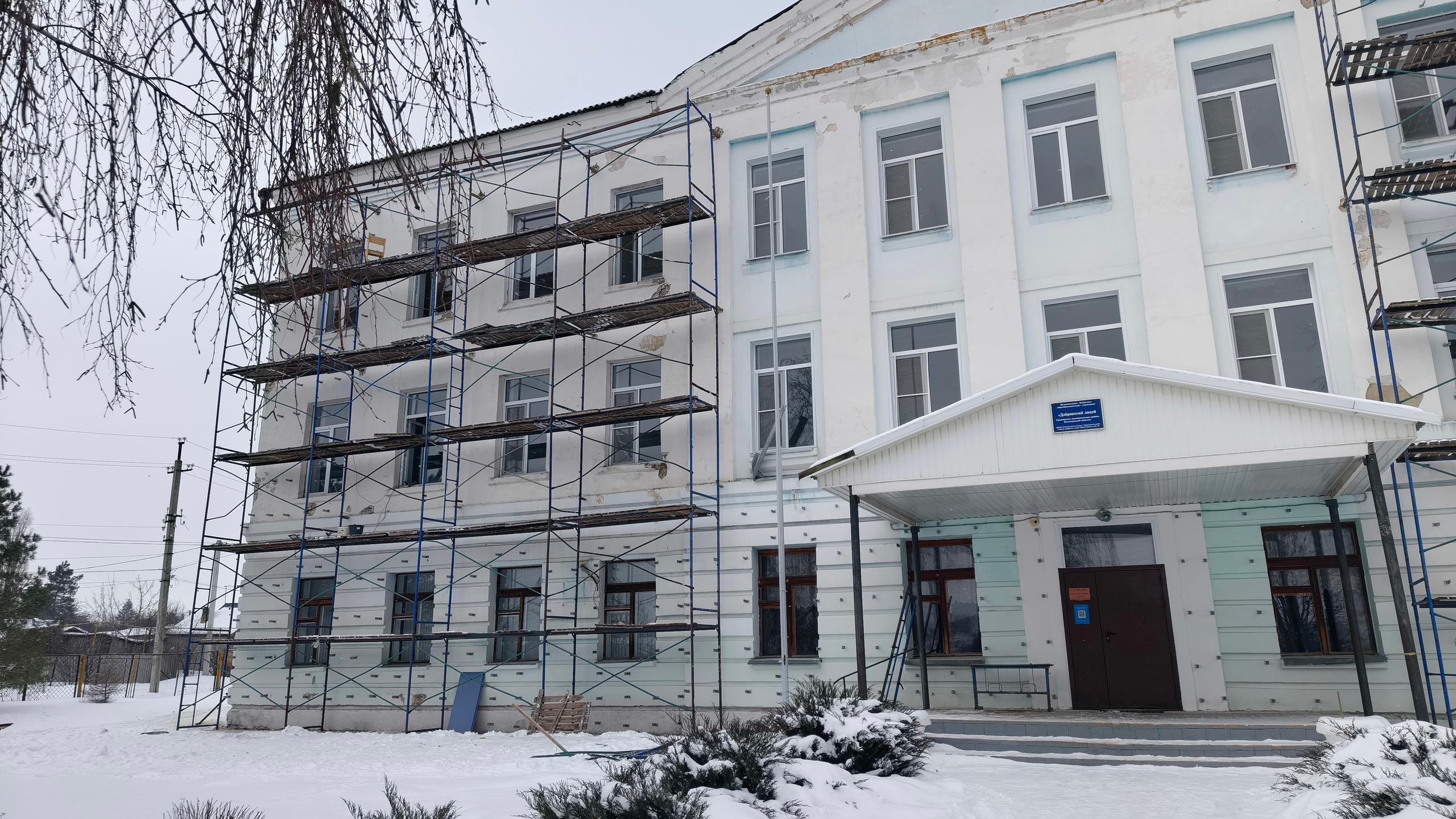

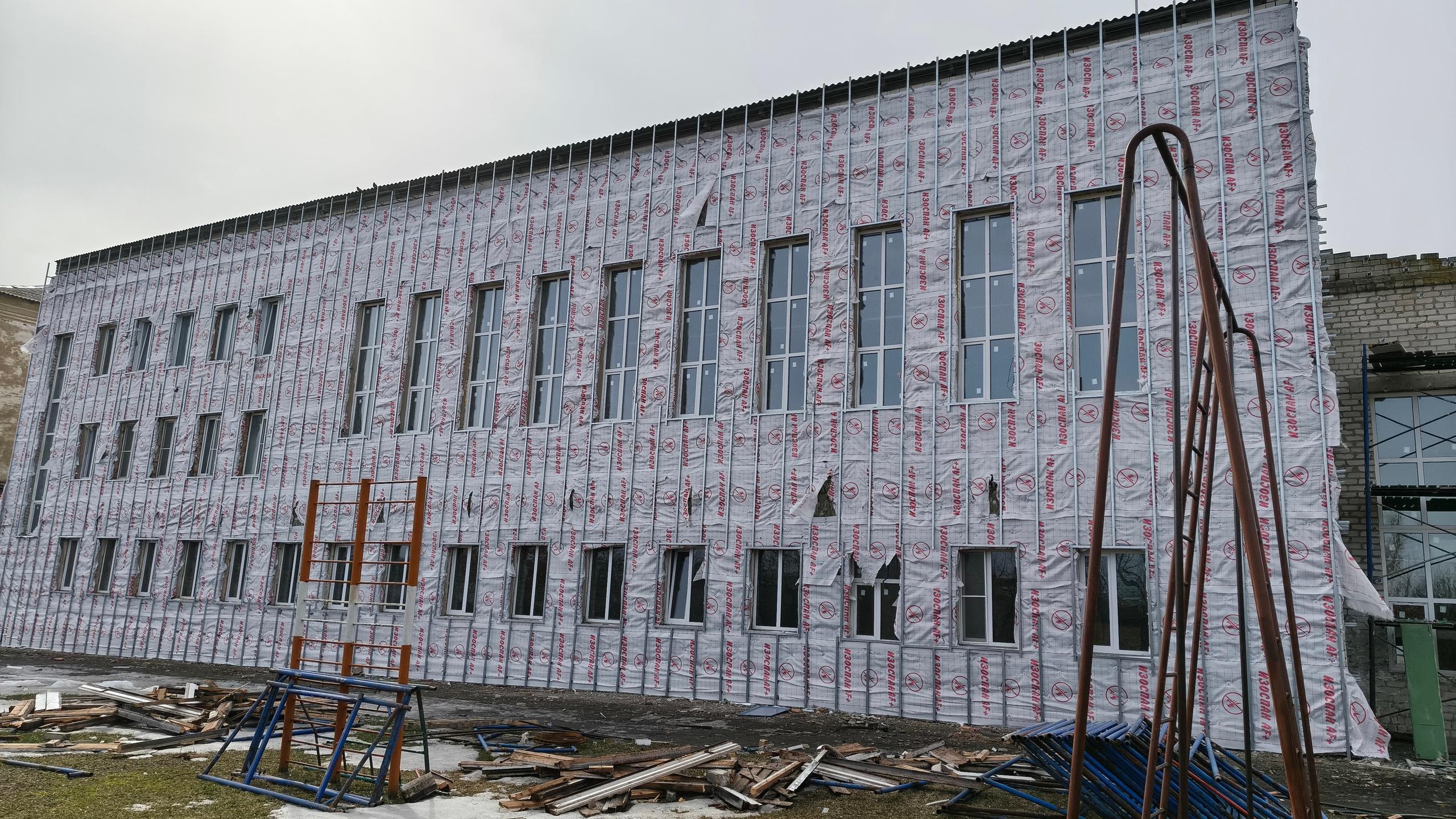

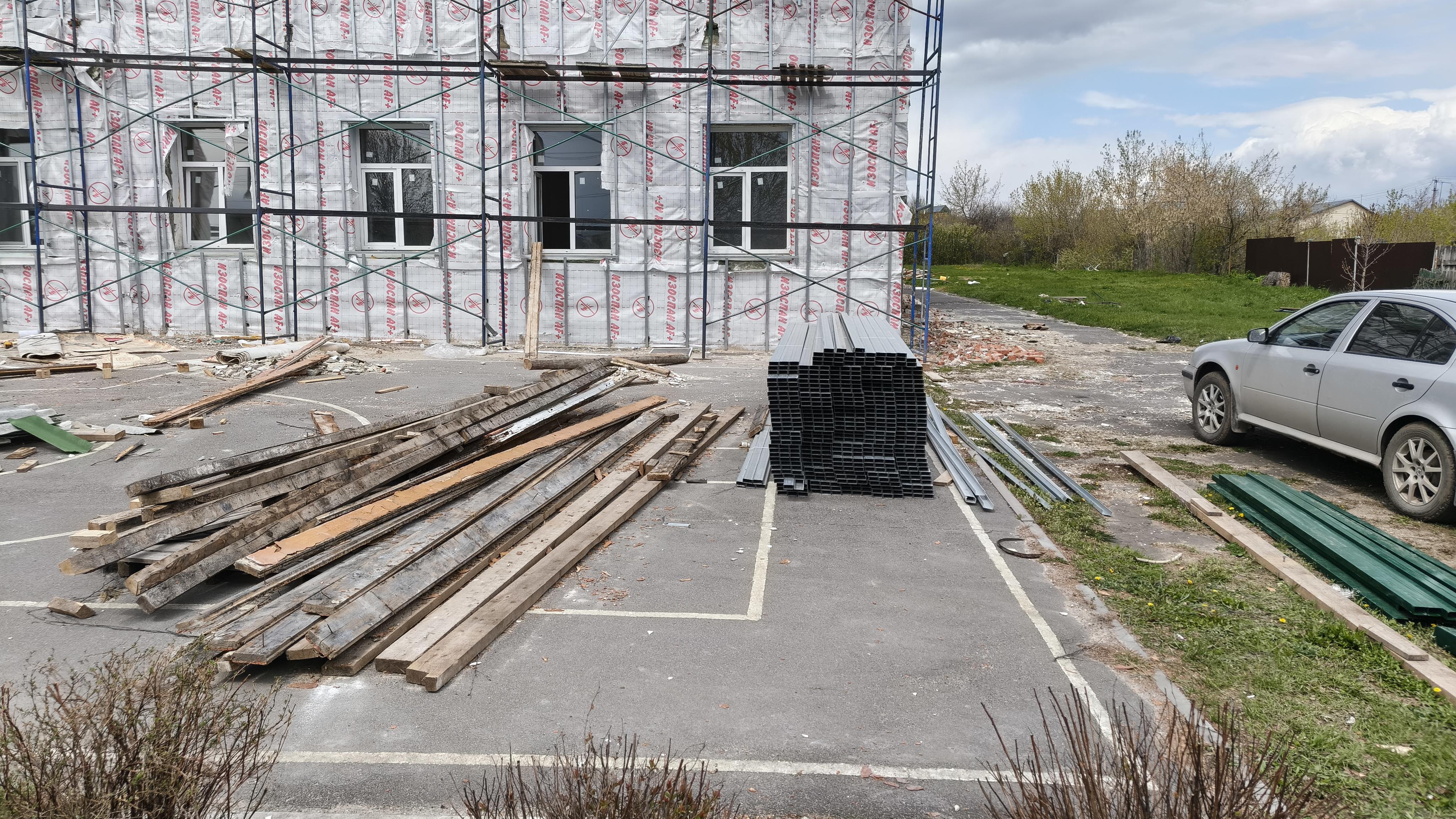

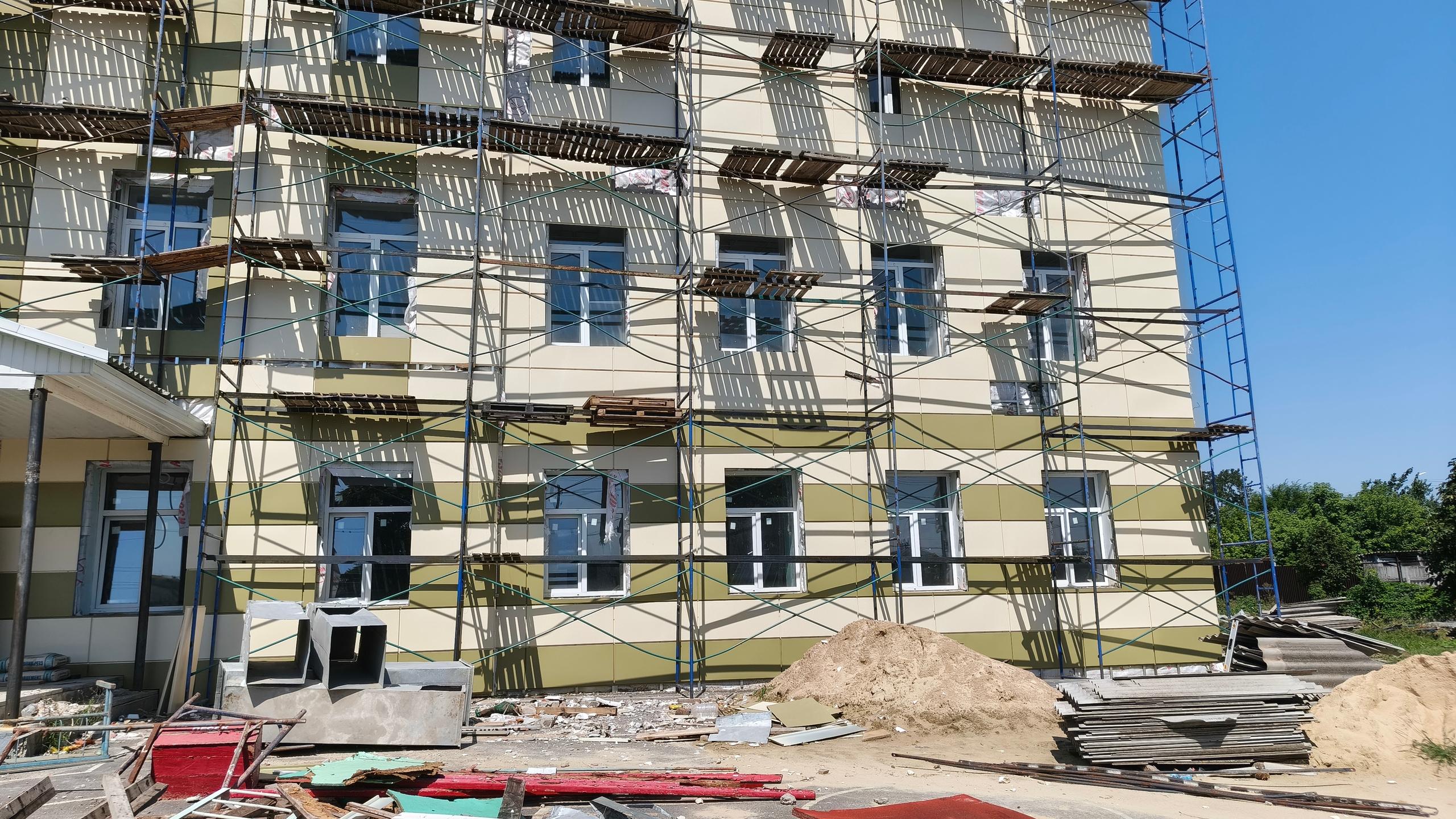

Утепление фронтальной части здания подходит к концу. Завозятся строительные материалы.Внутри здания продолжается активная работа.

Неделя №8(27.02.2026)

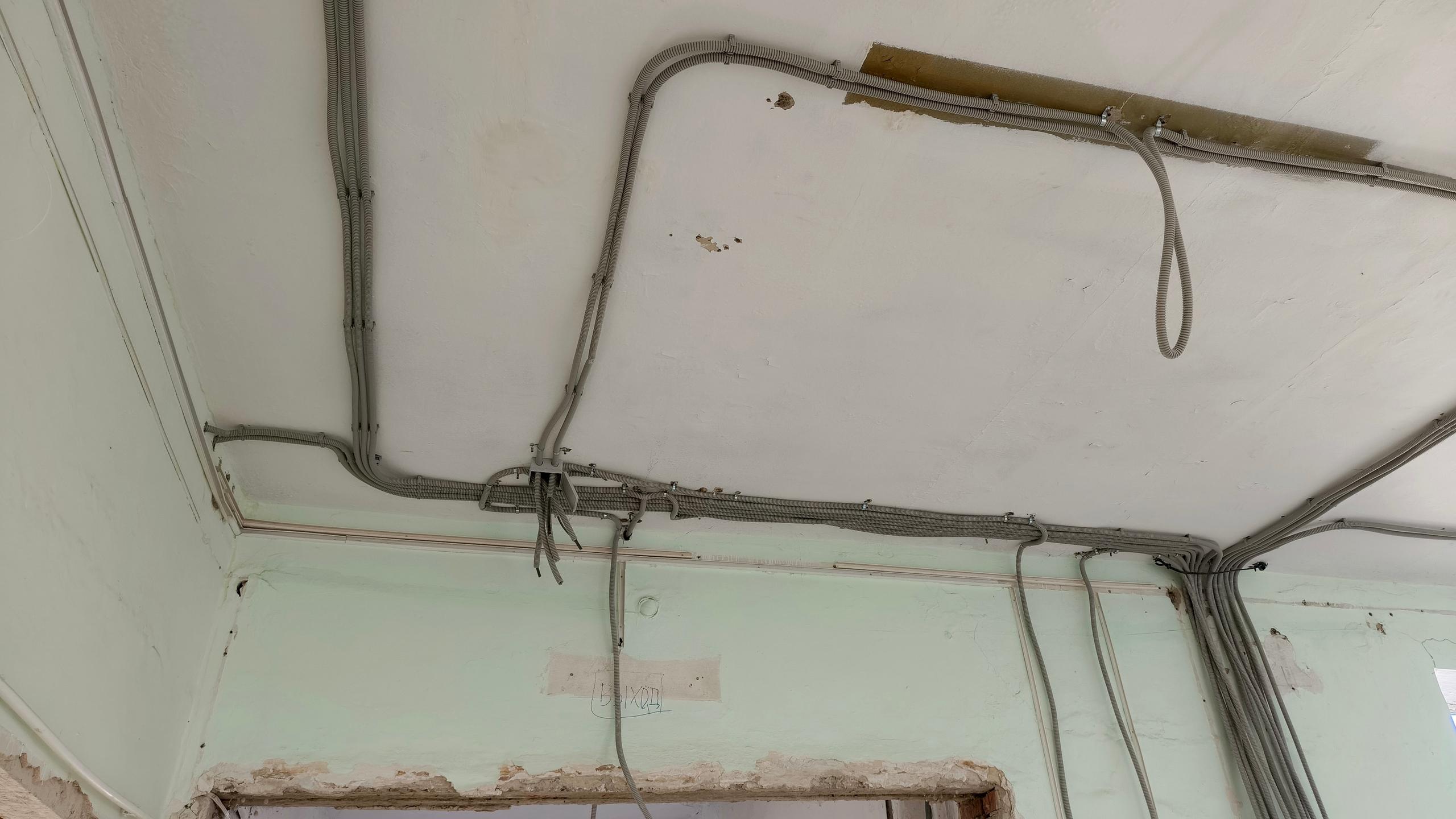

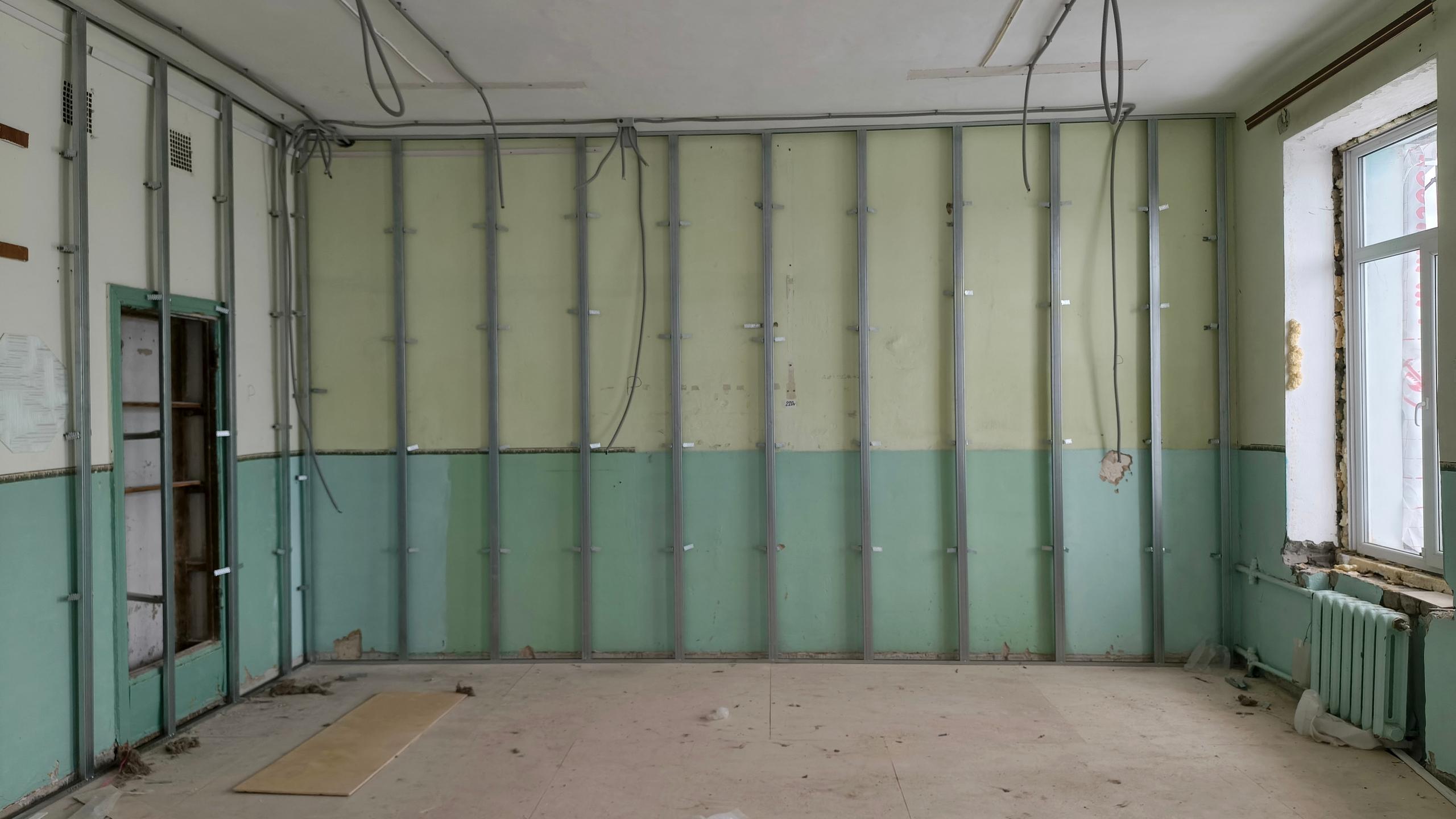

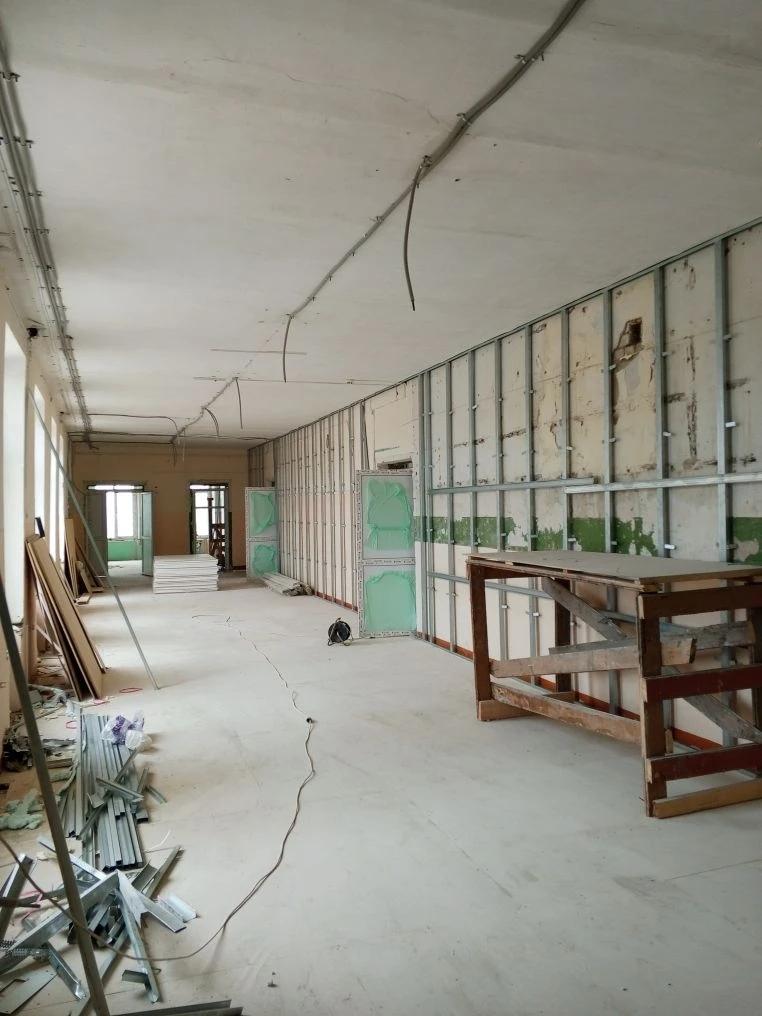

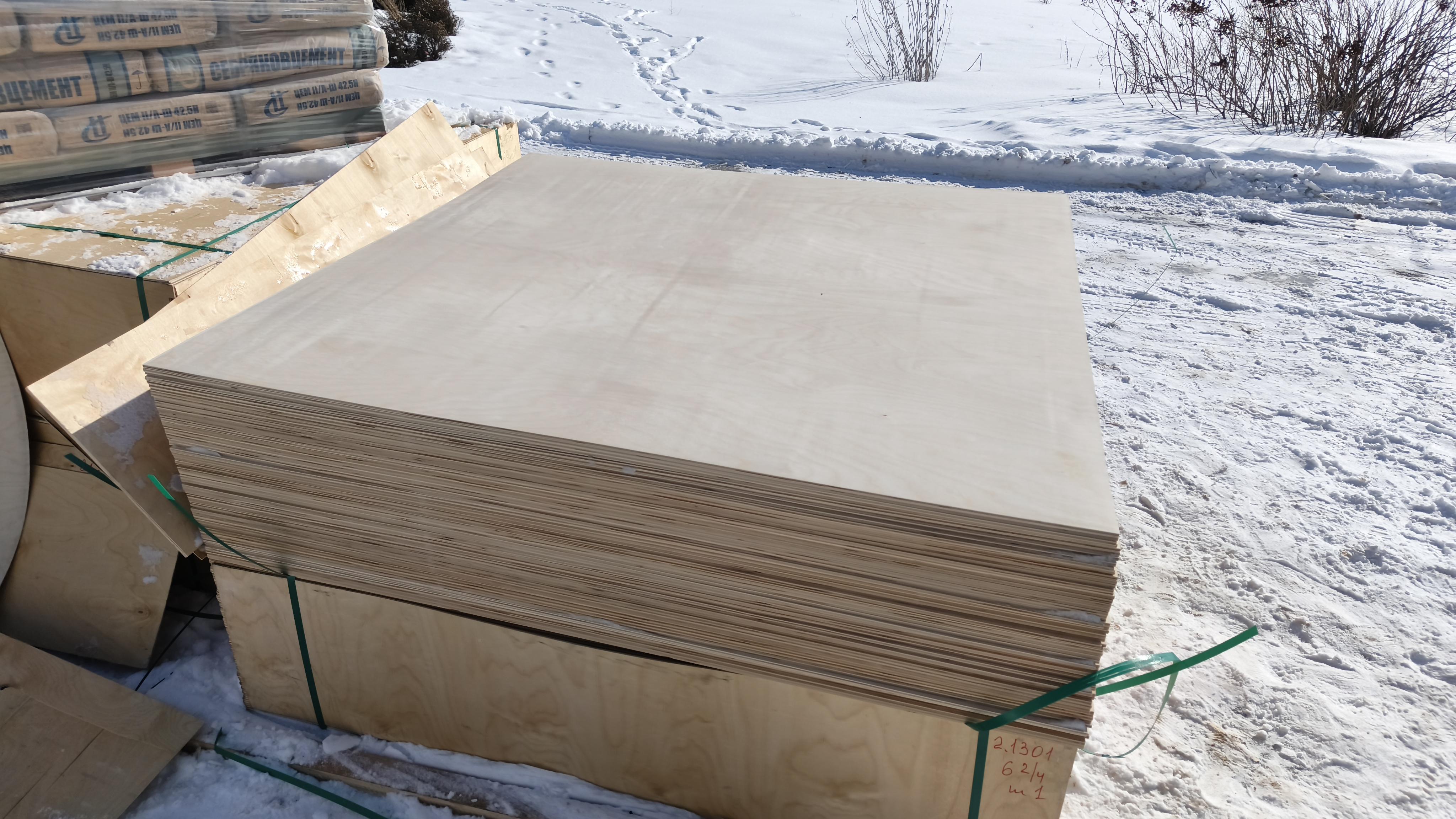

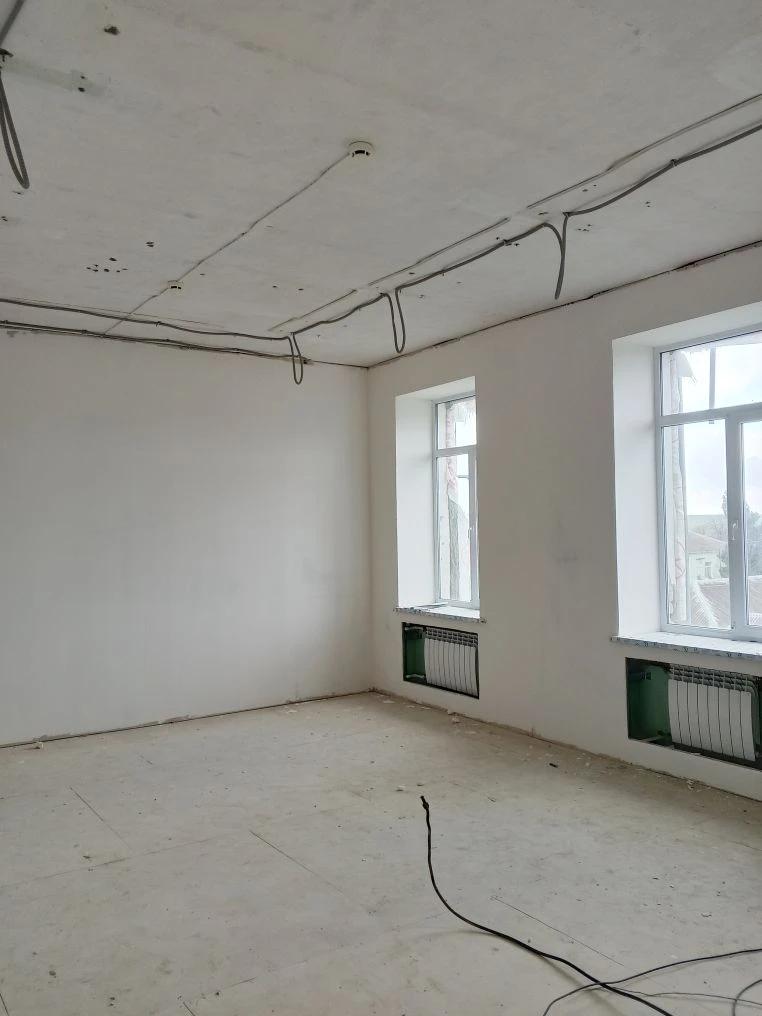

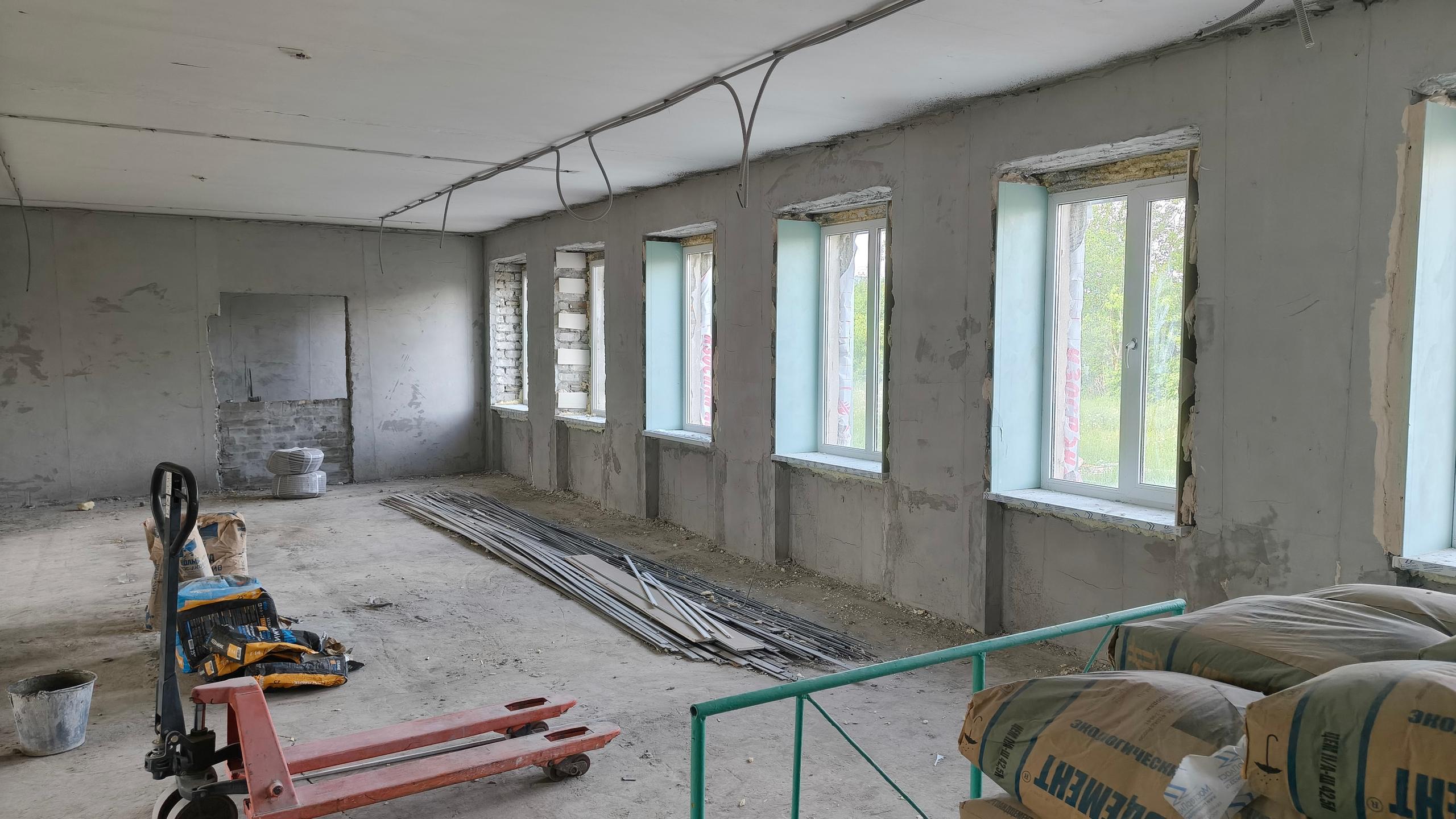

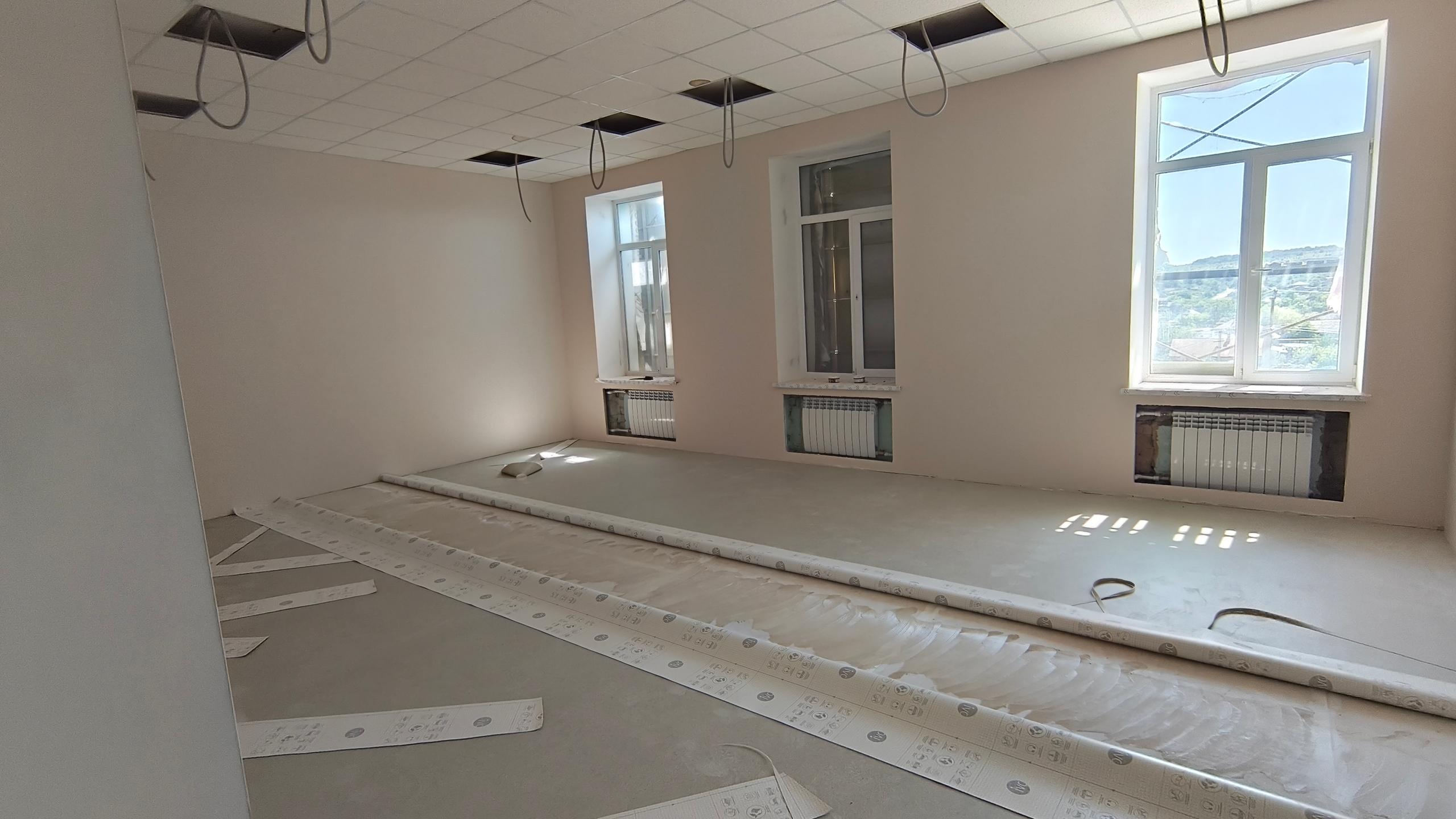

Внутри лицея кипит работа. Полы зашиваются фанерой, на стены крепится профиль для дальнейшего монтажа гипсокартона. Также идёт монтаж новой электропроводки.

Неделя №9(06.03.2026)

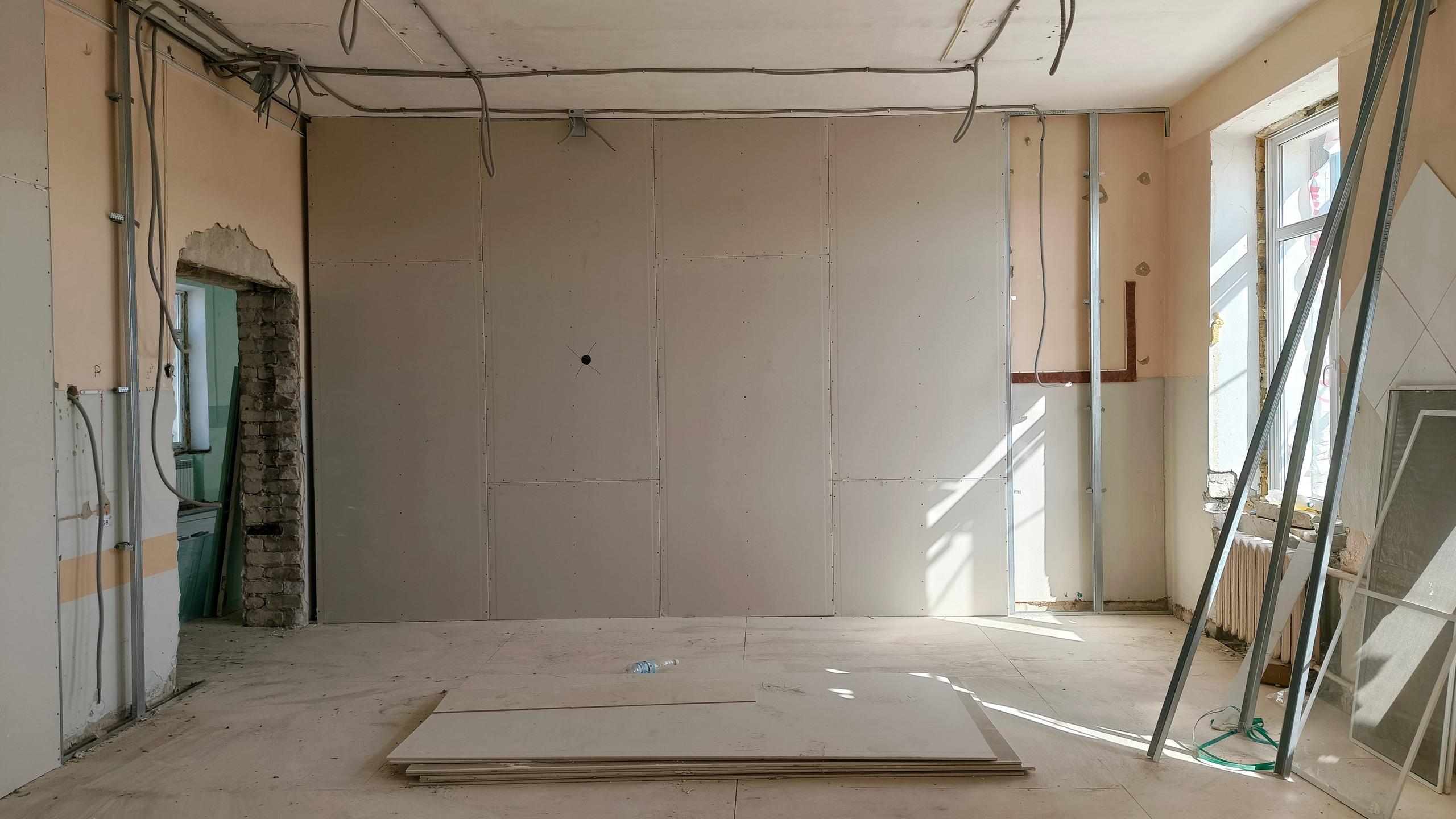

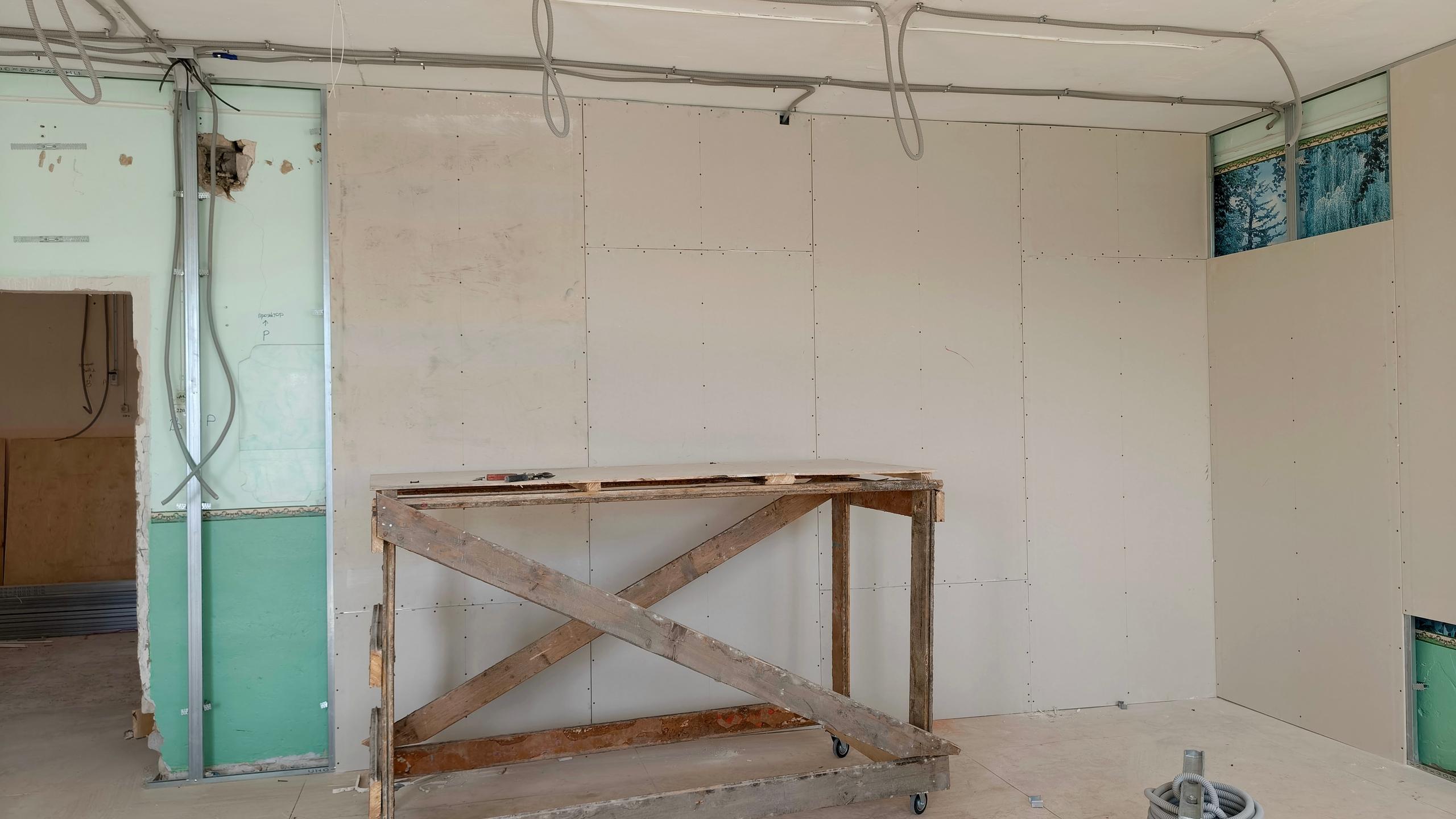

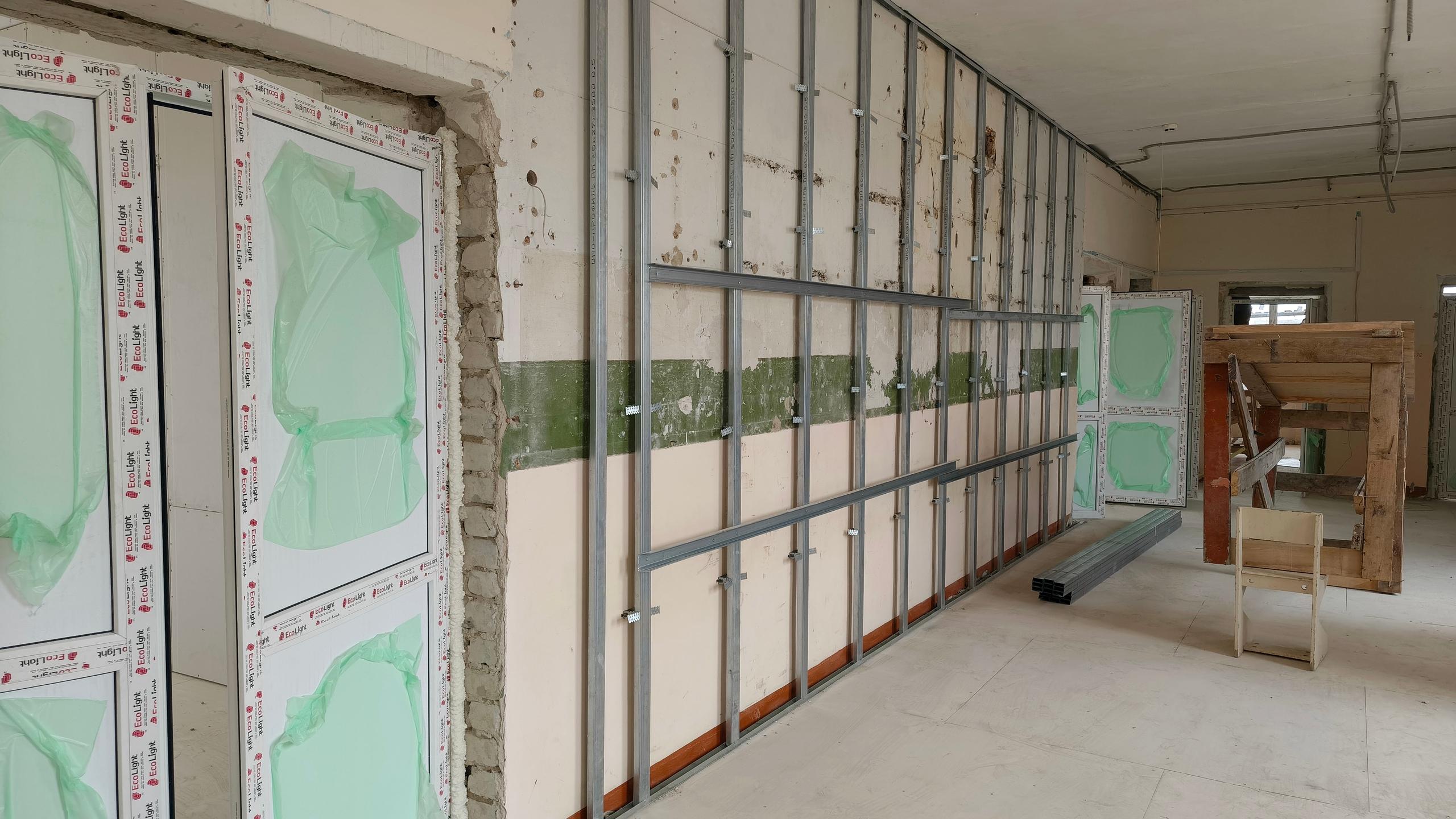

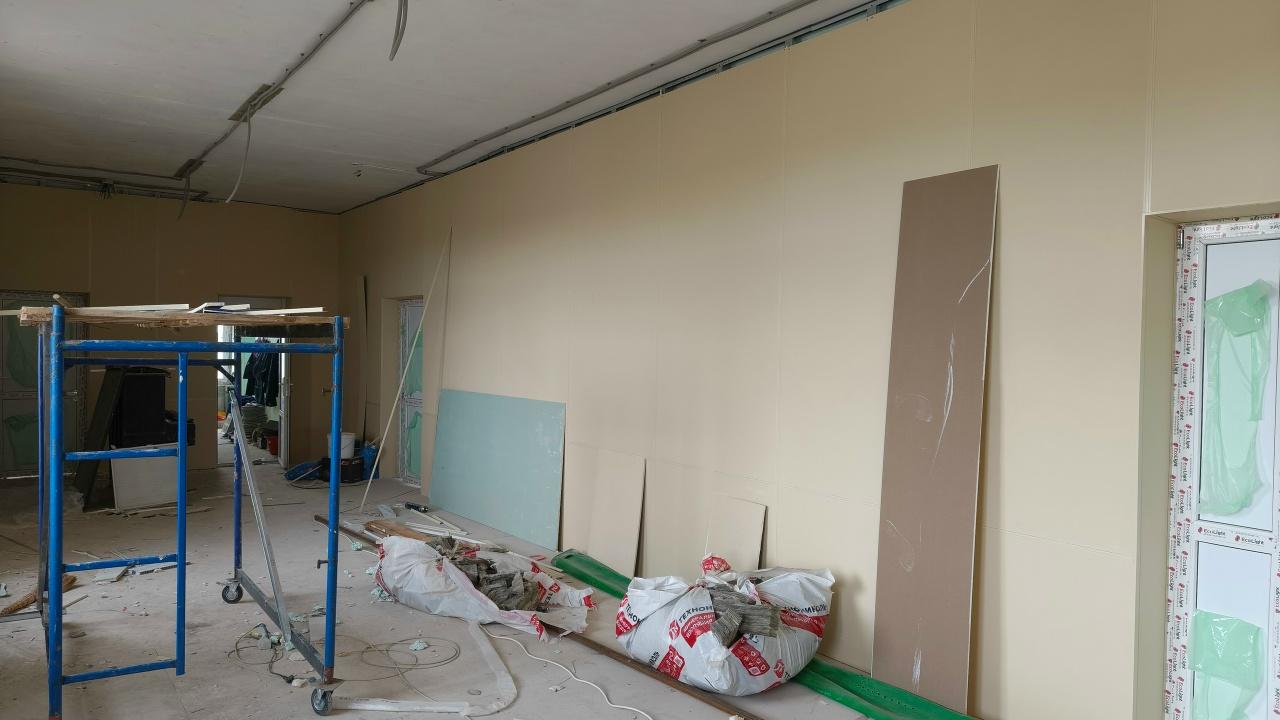

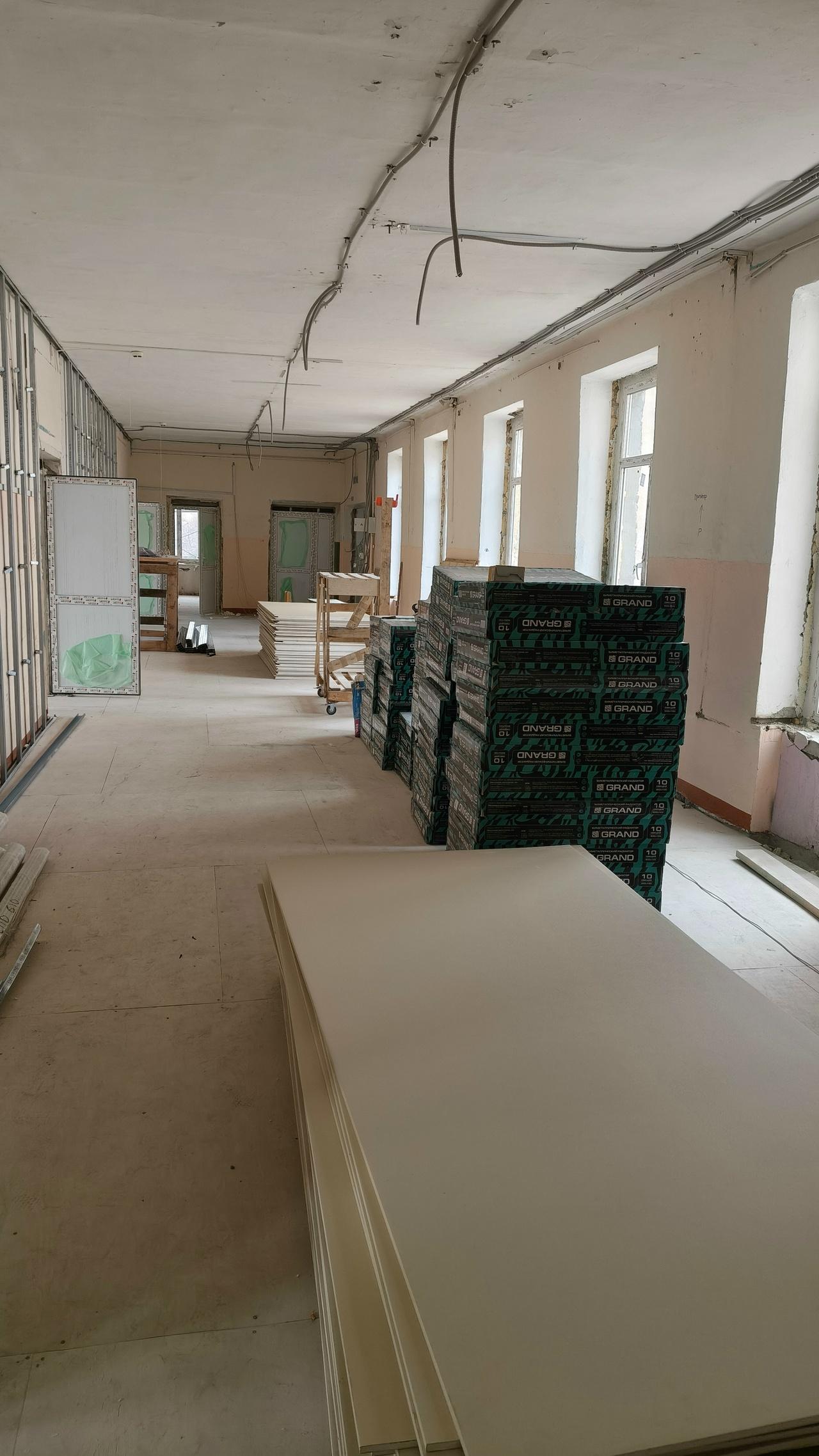

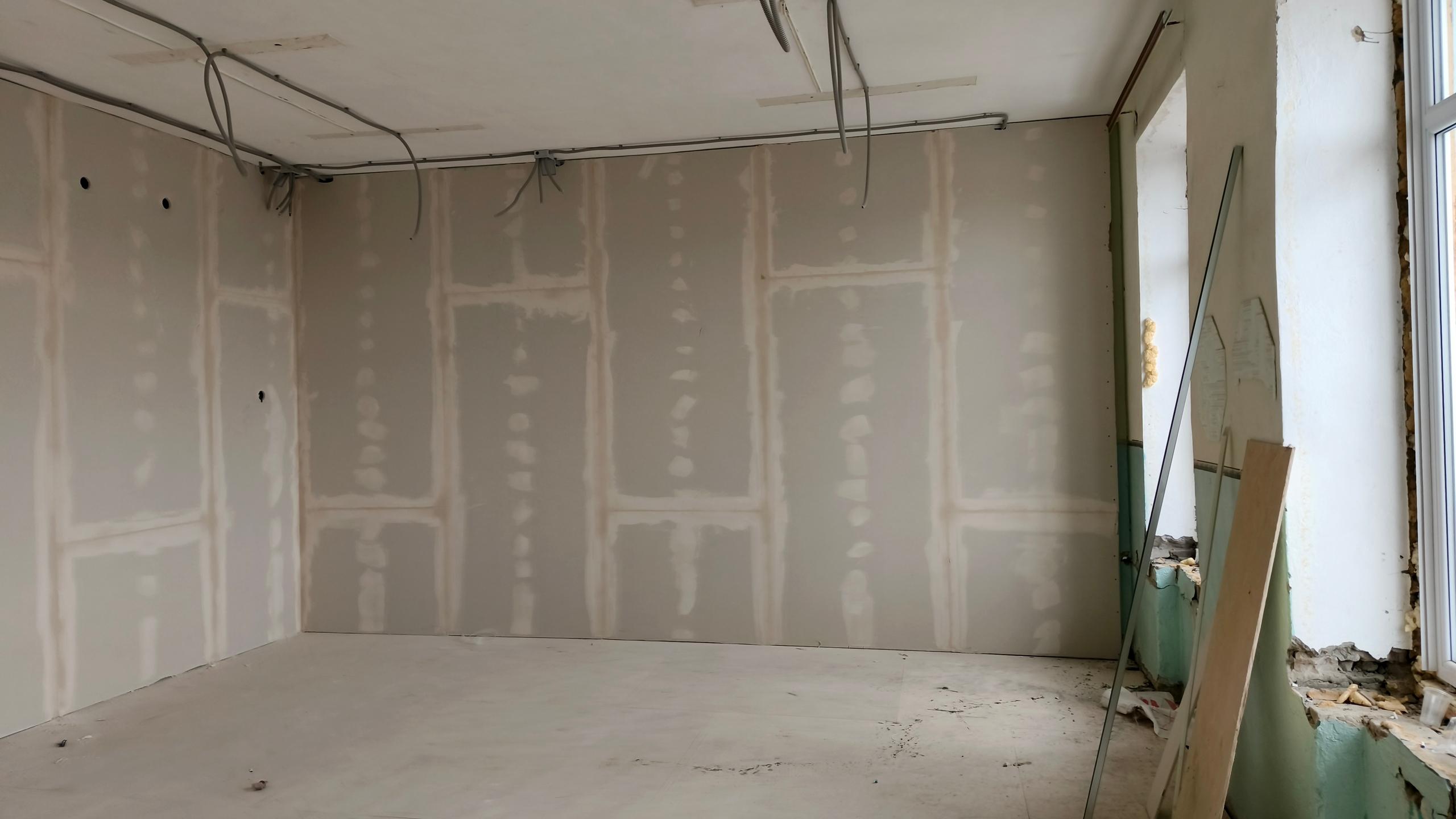

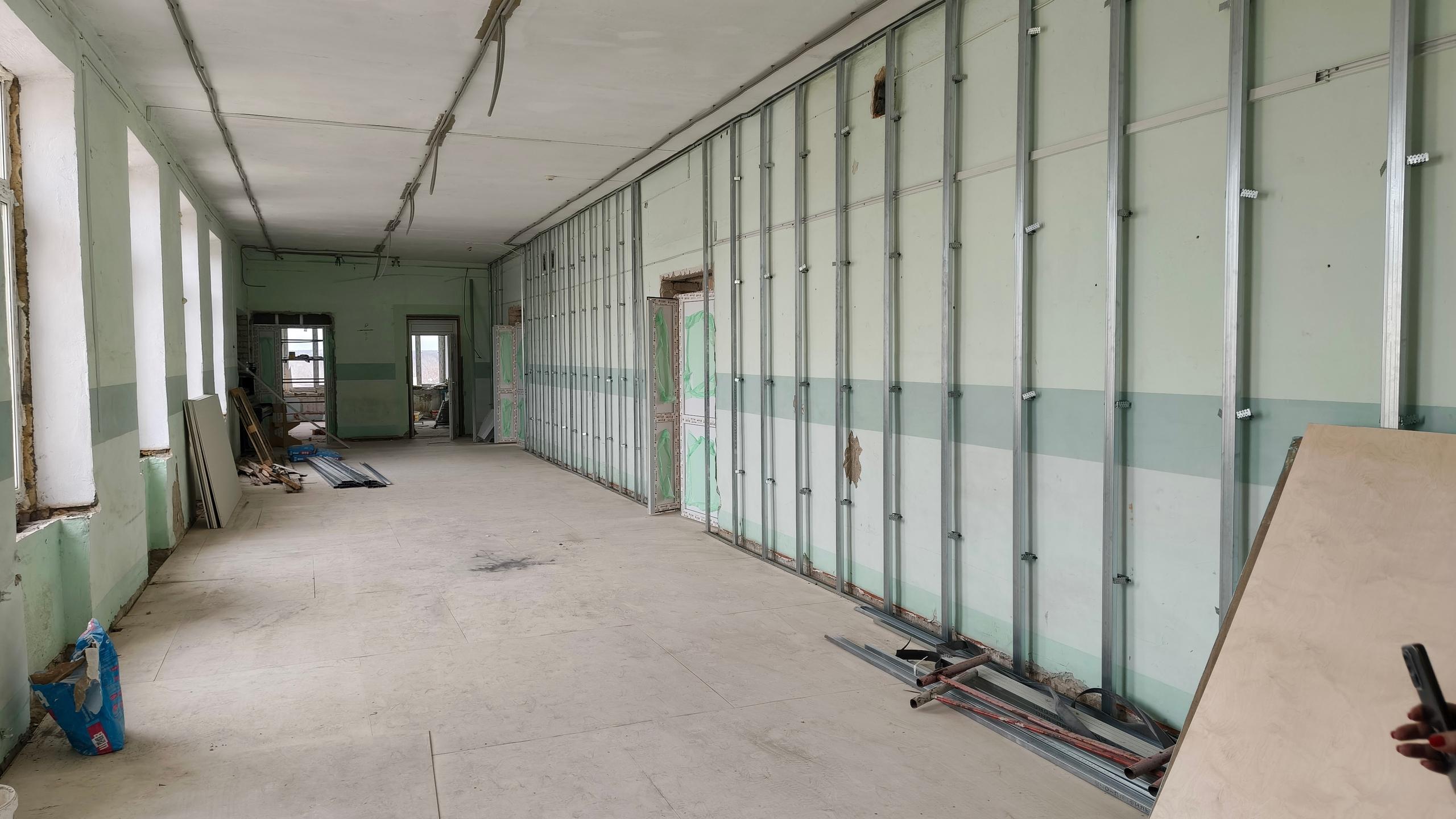

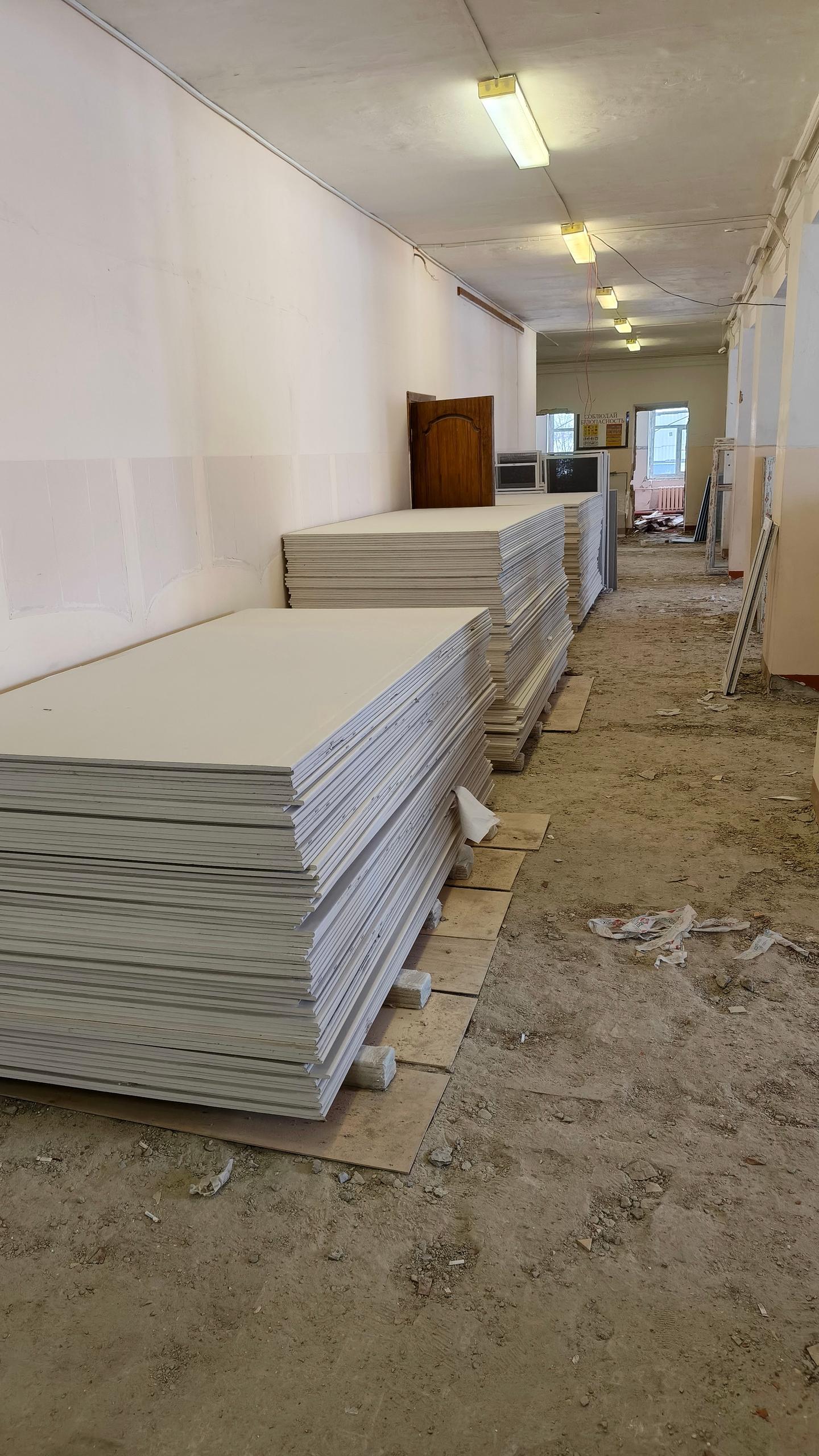

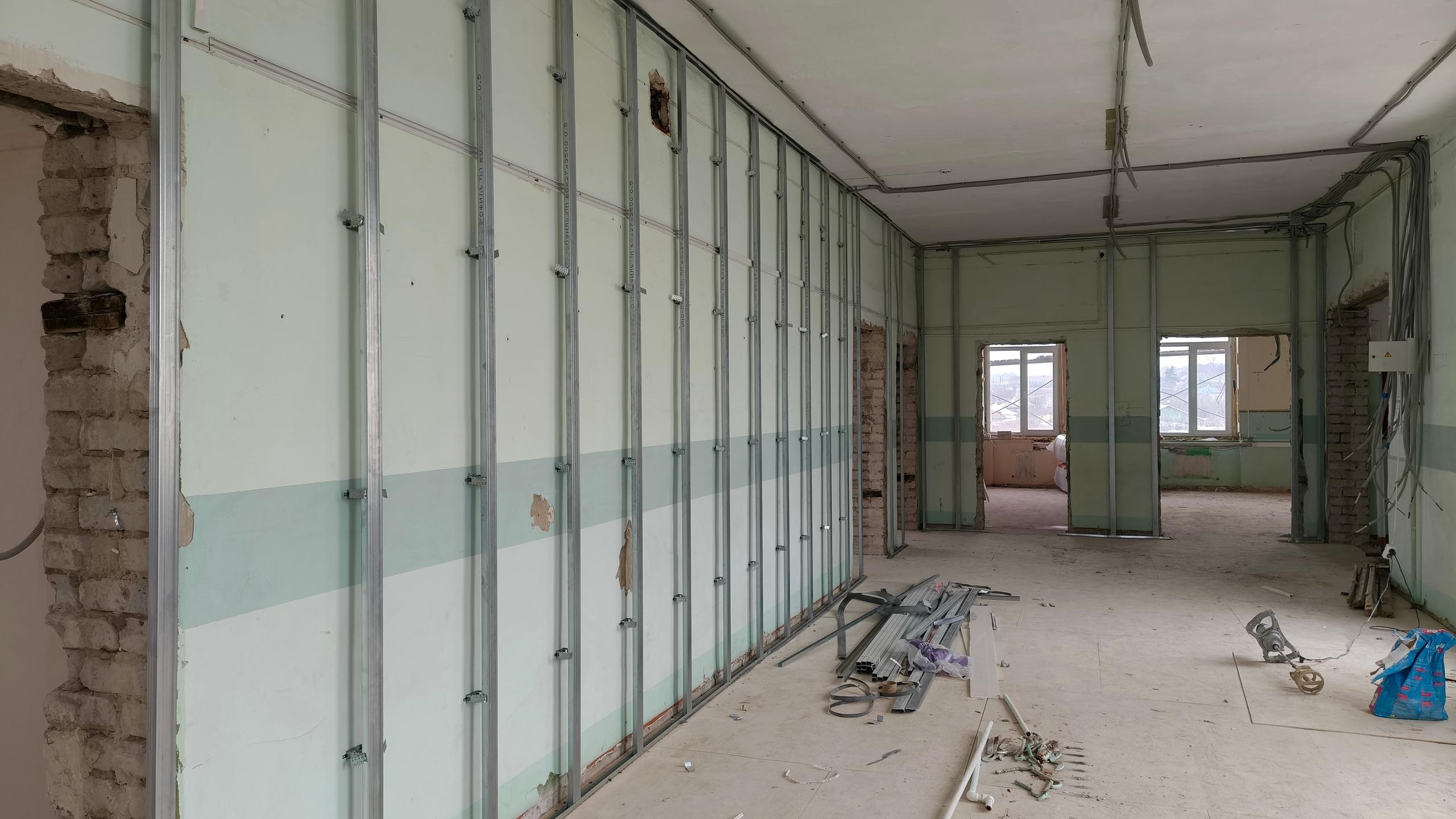

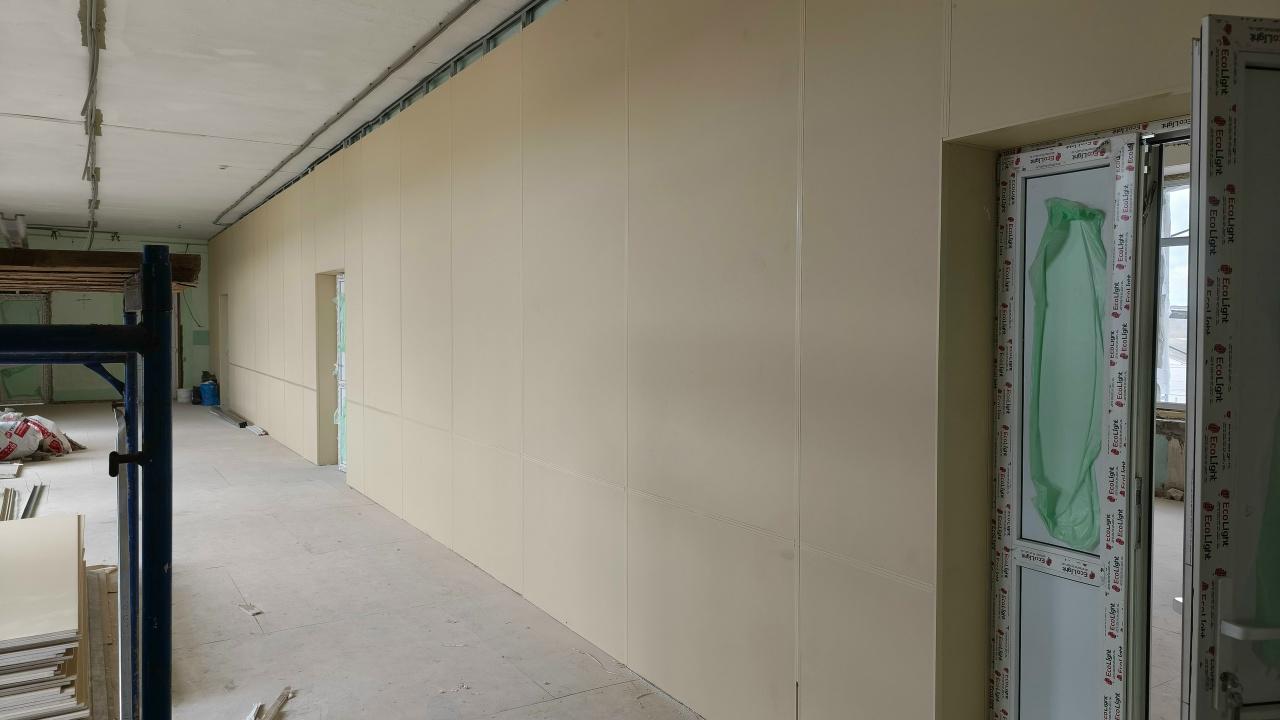

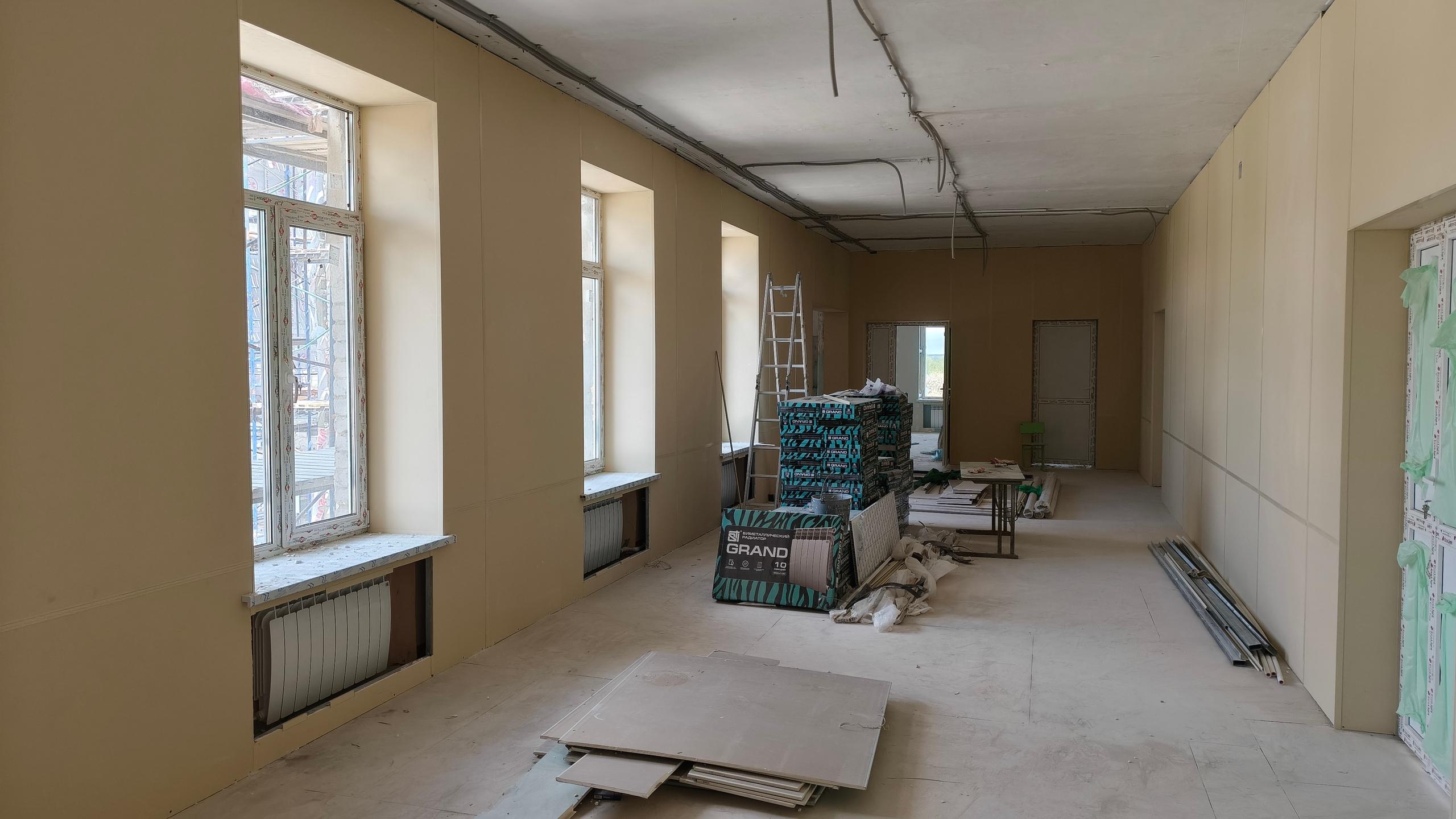

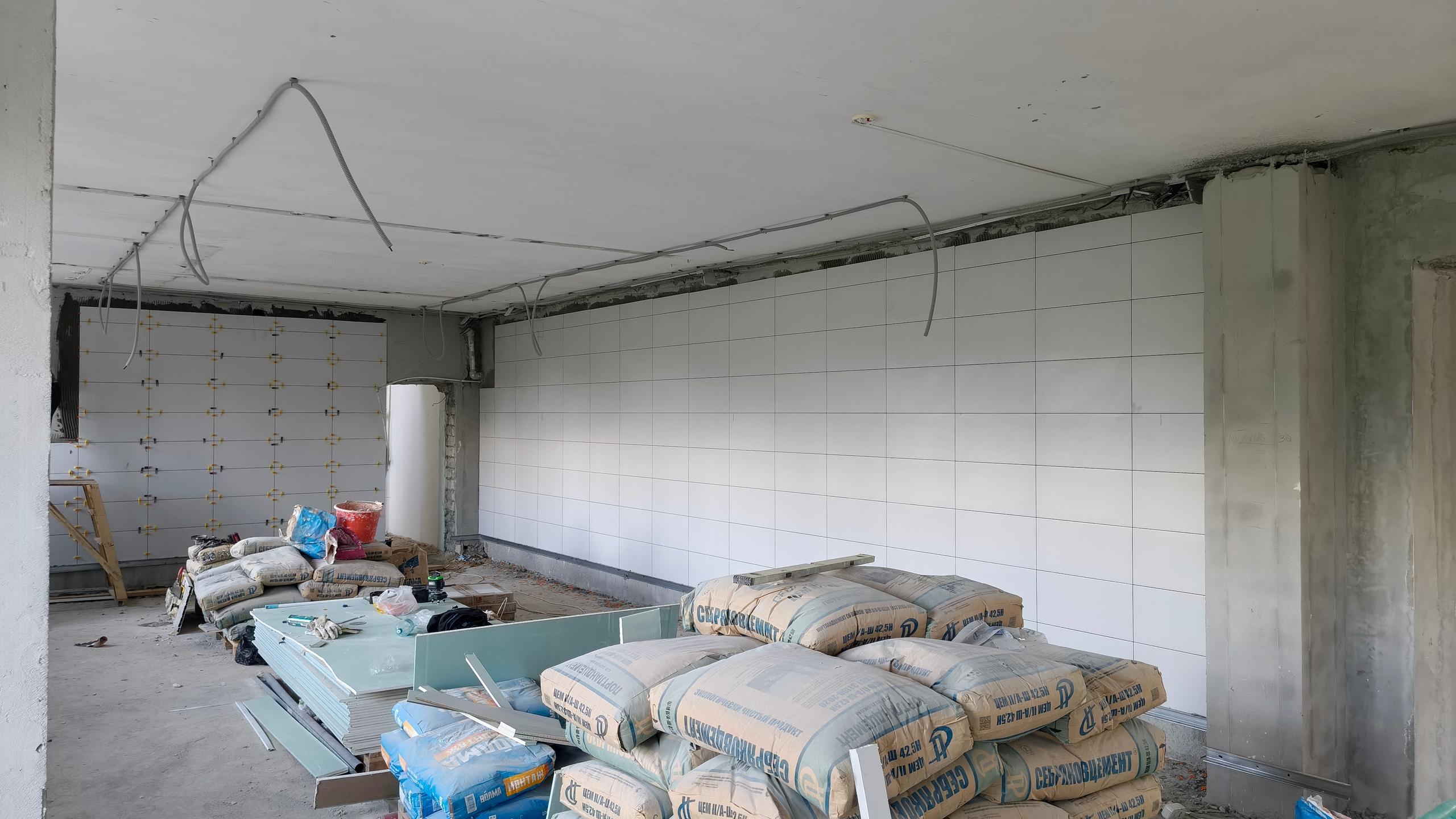

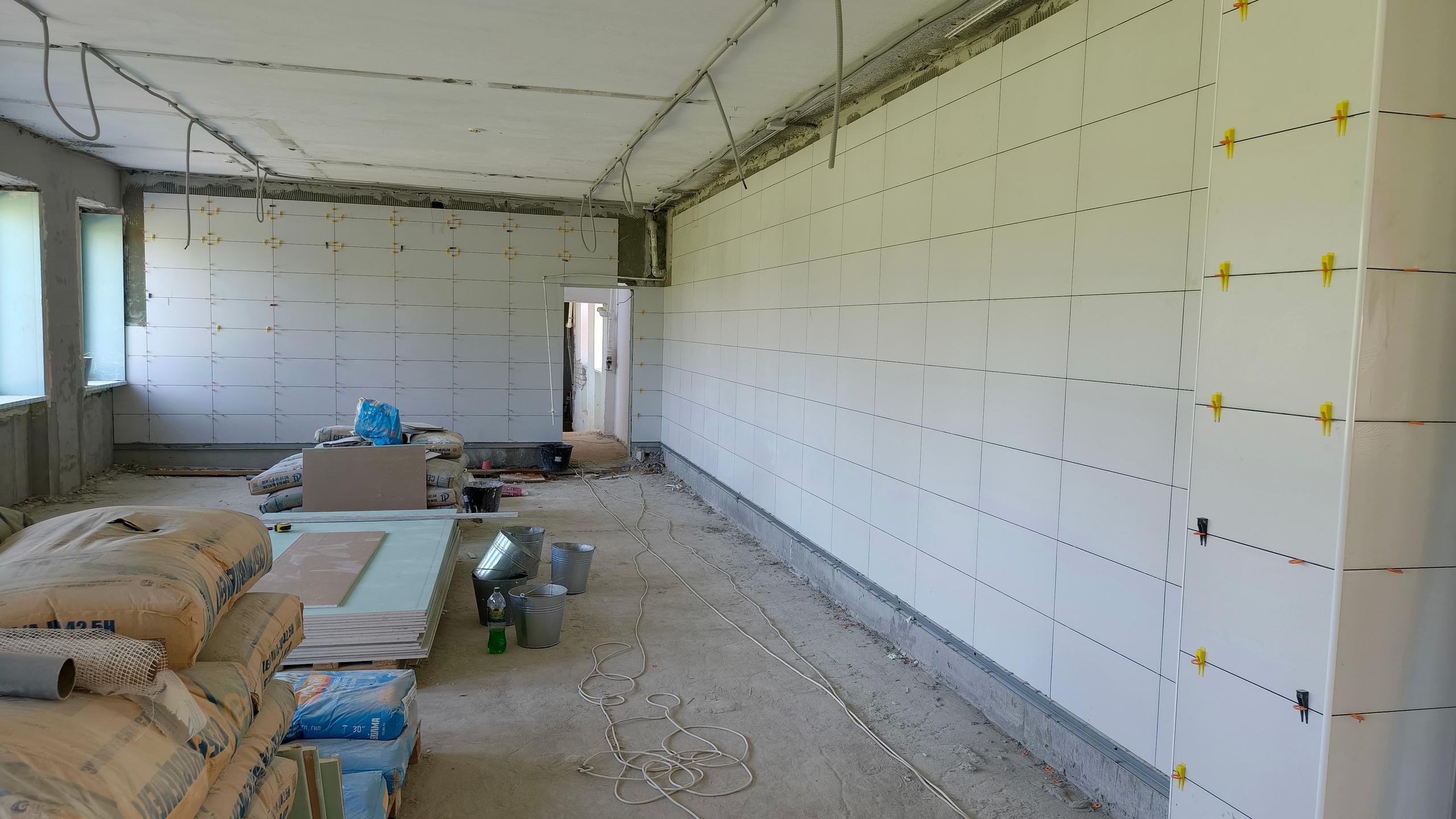

Продолжаются поставки строительных материалов. В классах выполняется монтаж гипсокартона на стены.

Неделя №10(13.03.2026)

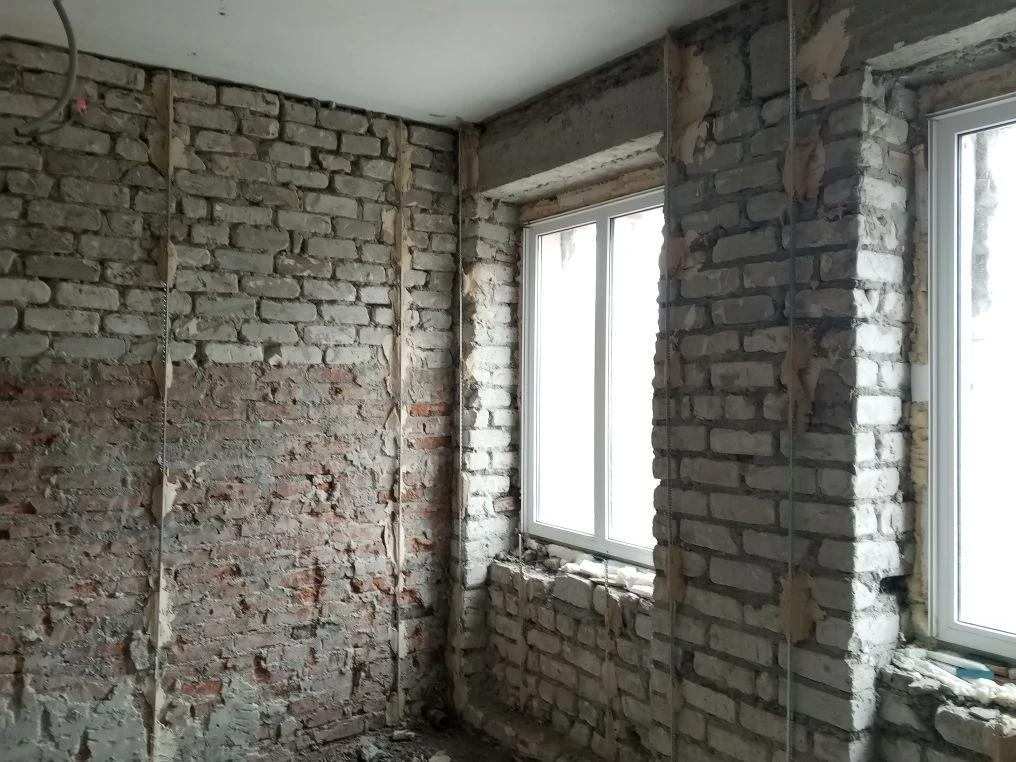

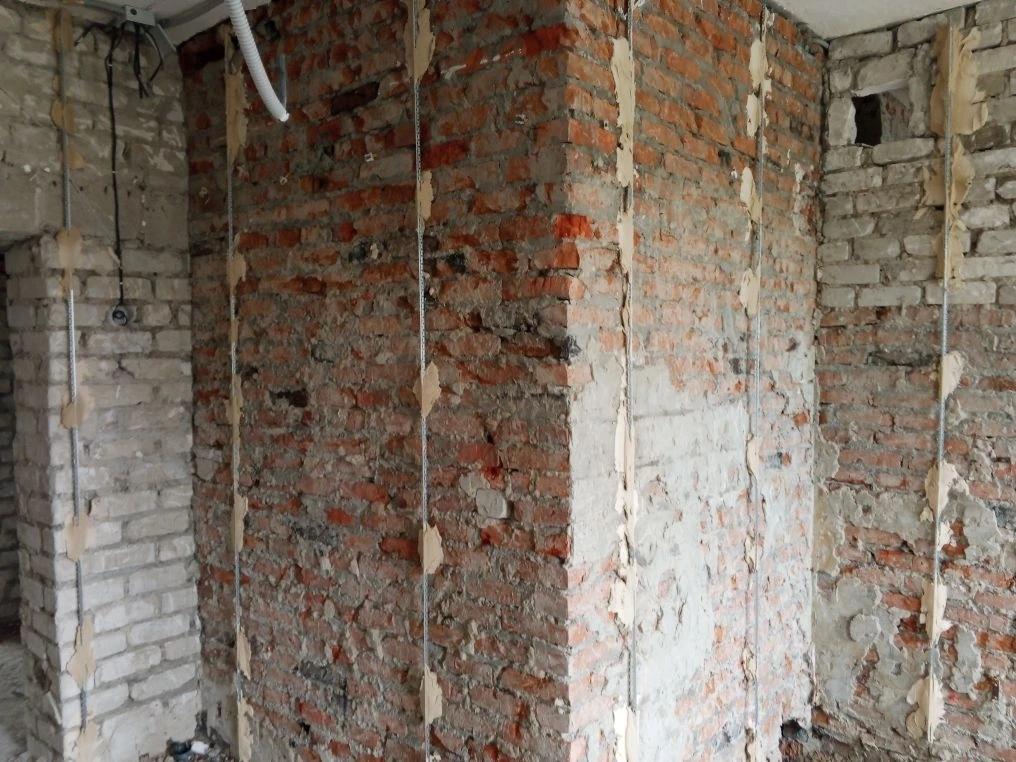

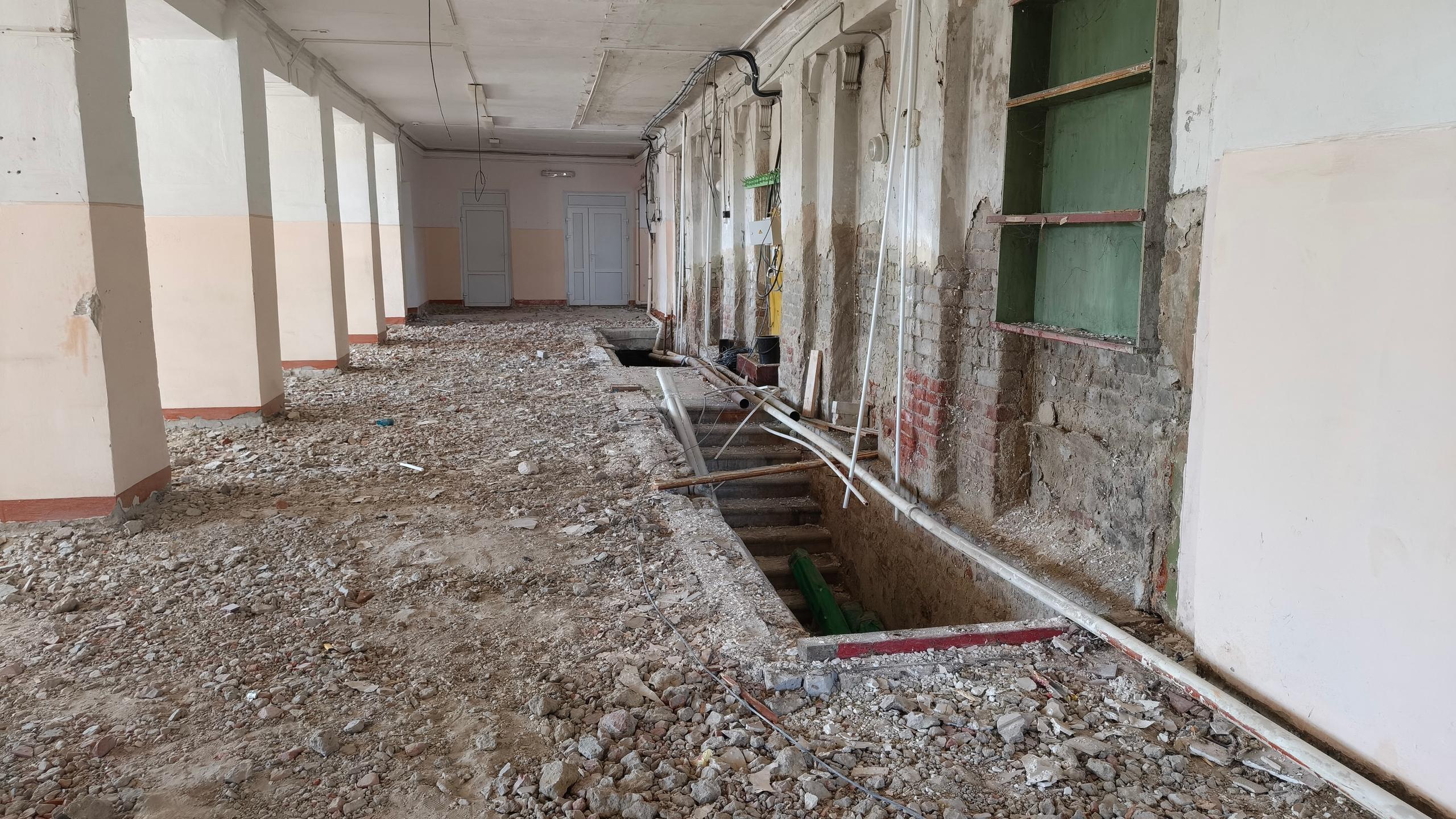

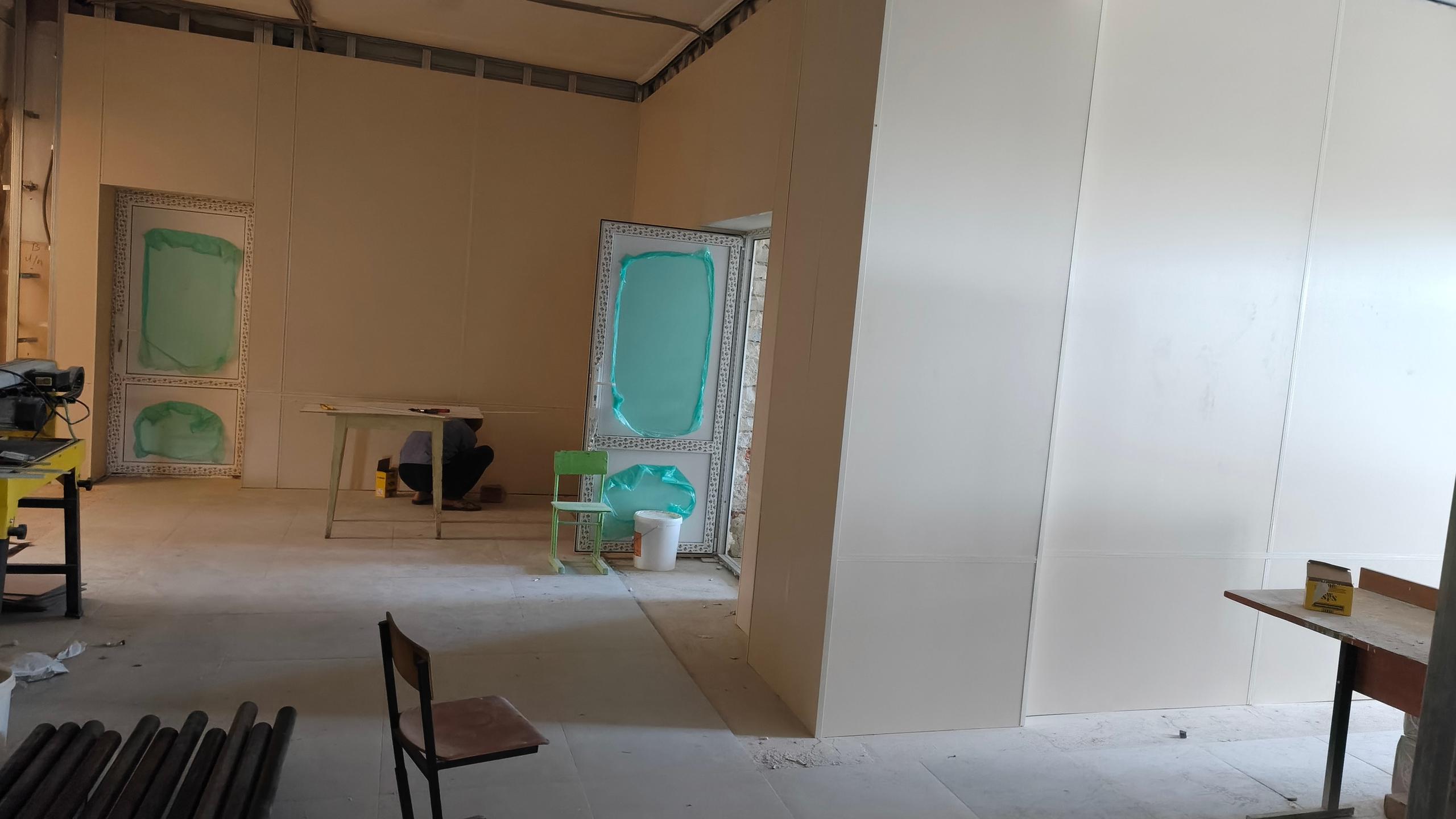

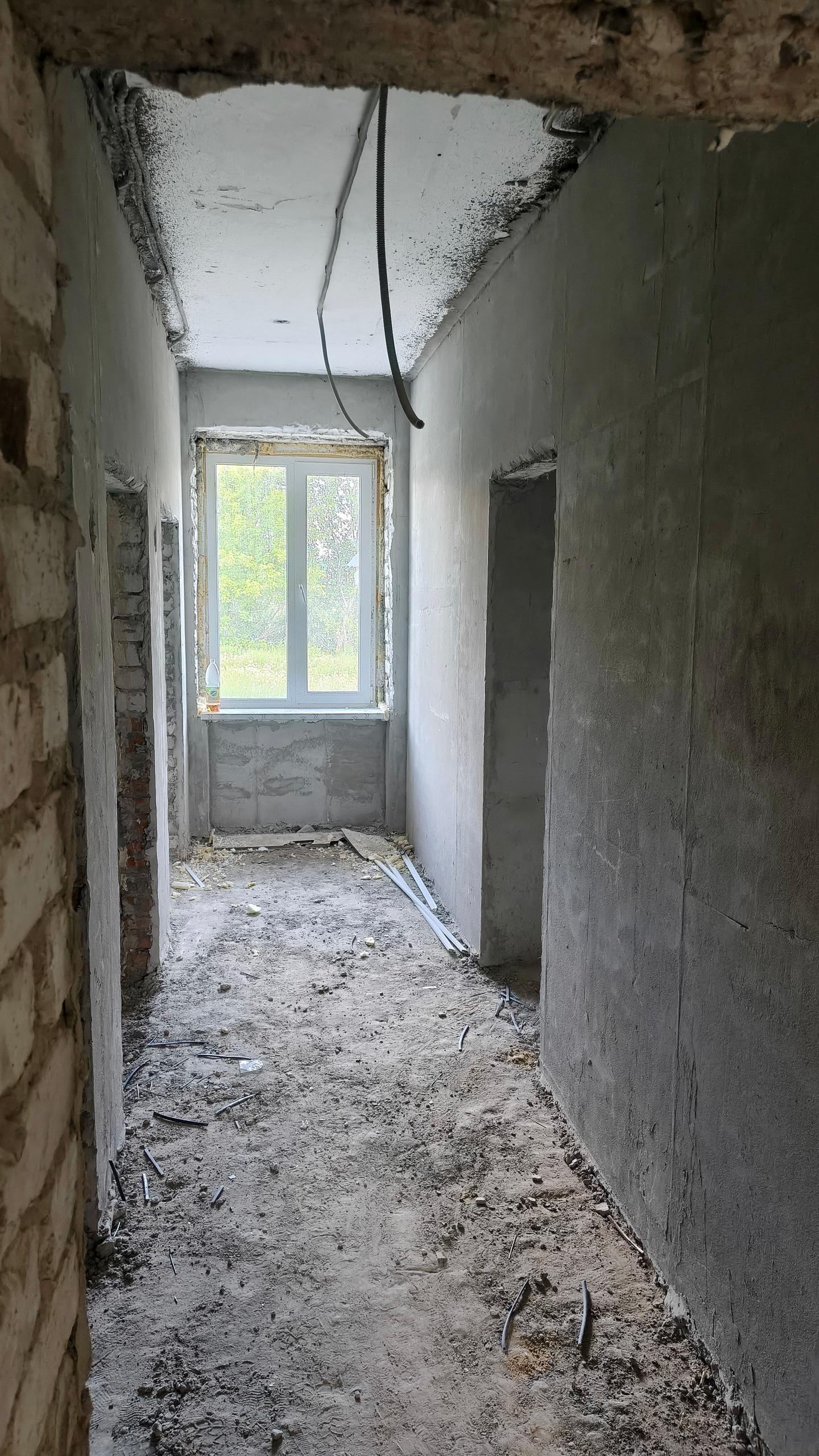

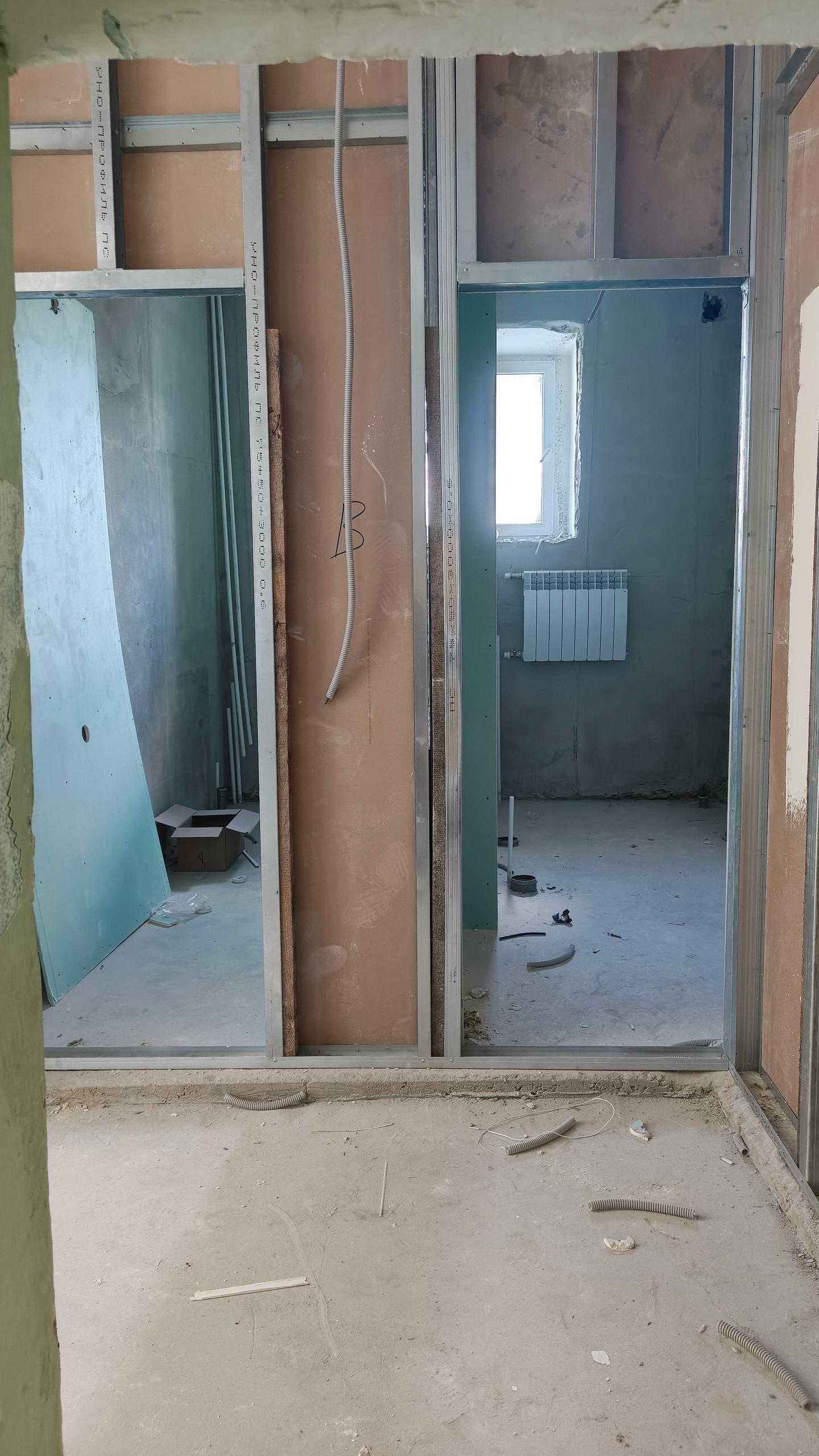

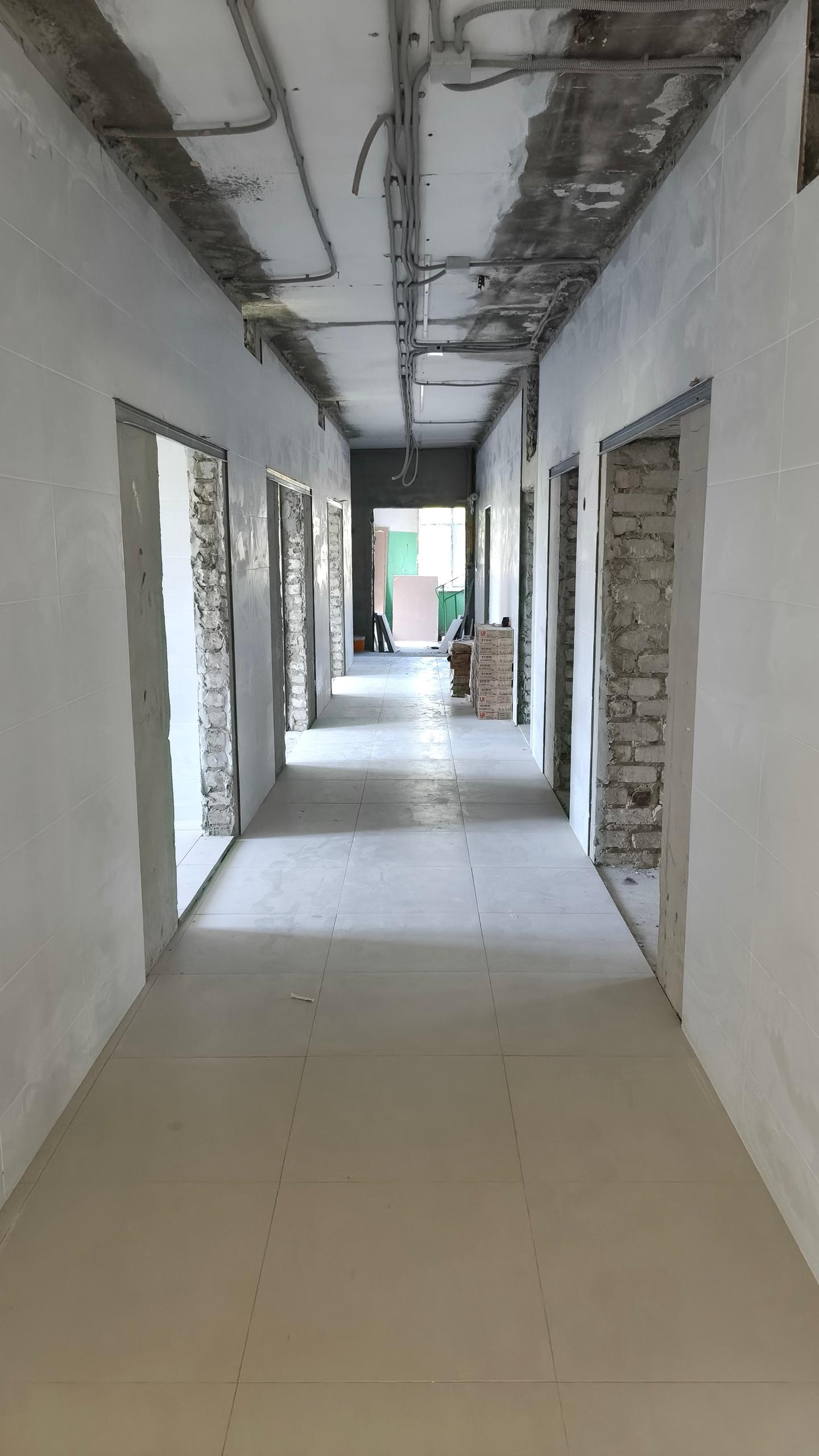

Утепление фасада здания приближается к своему логическому завершению. Внутри здания идёт демонтаж отопления. Внутри классов стены обшиты гипсокартоном, на очереди коридоры.

Неделя №11(20.03.2026)

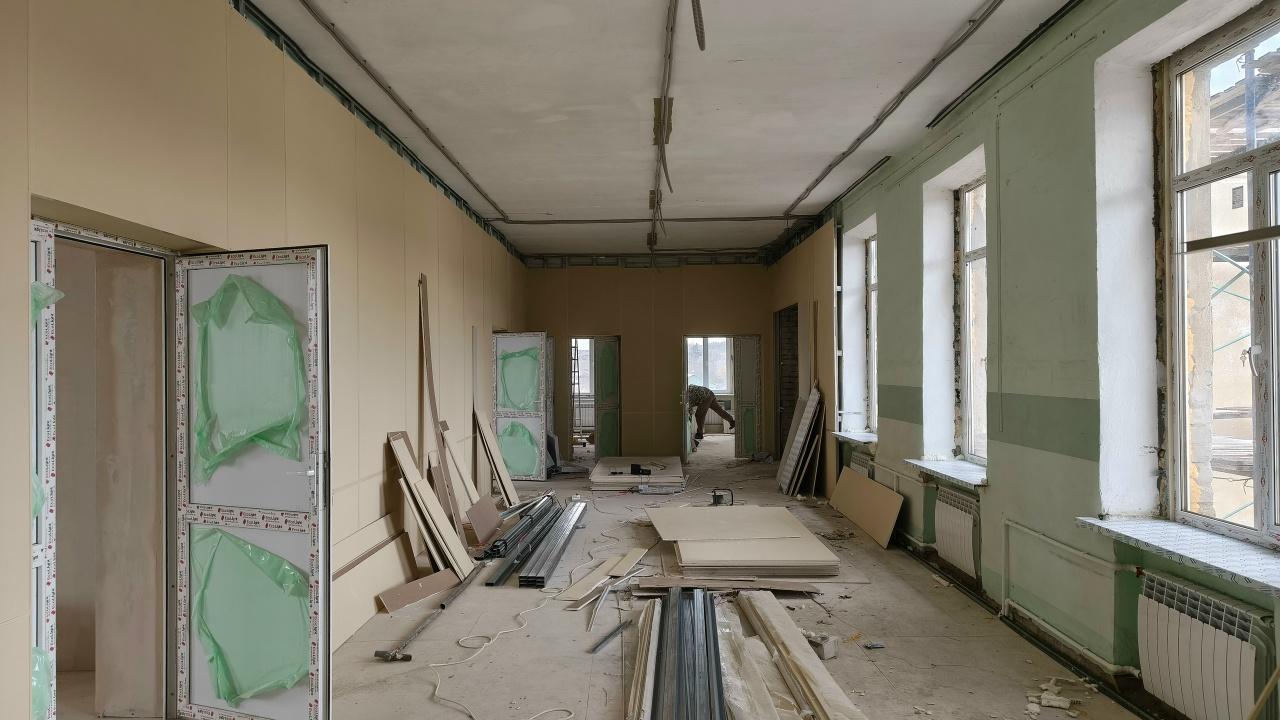

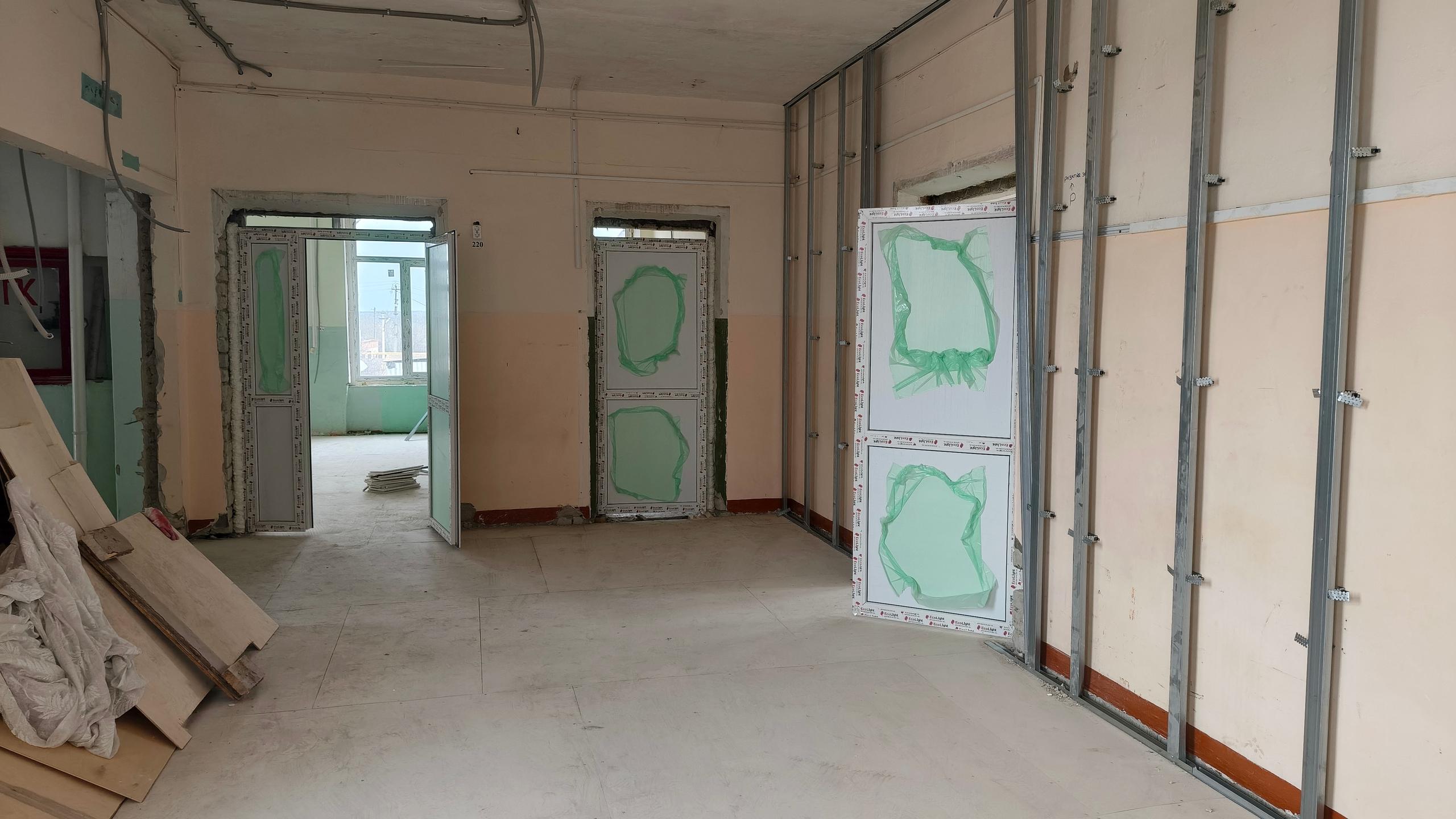

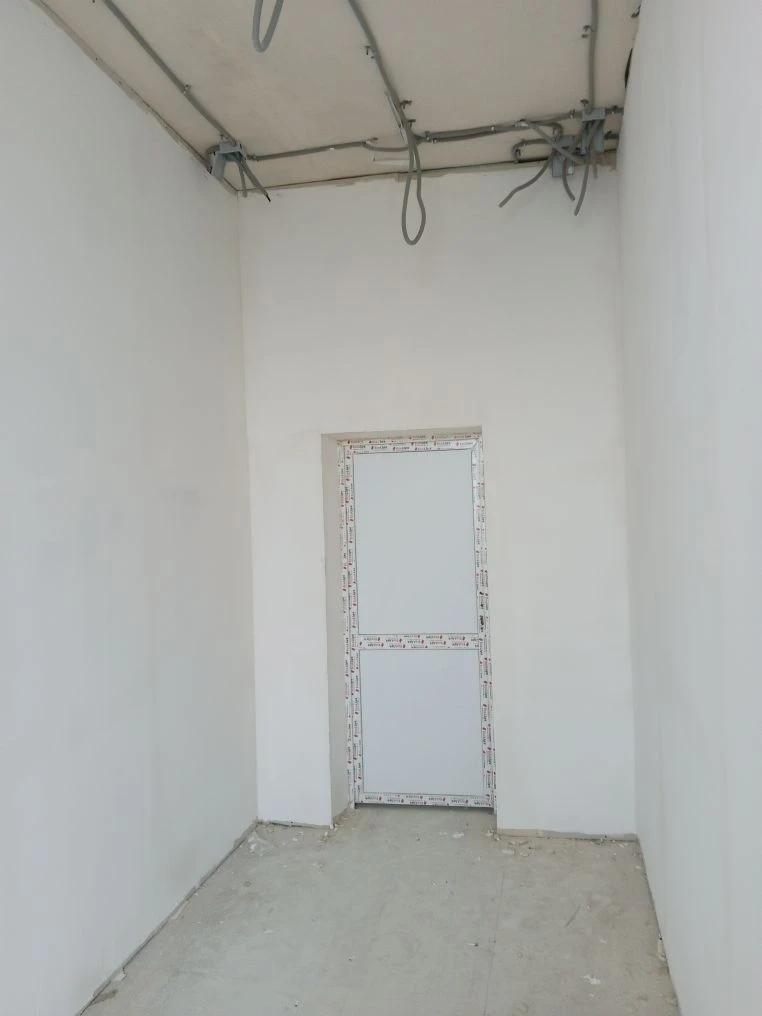

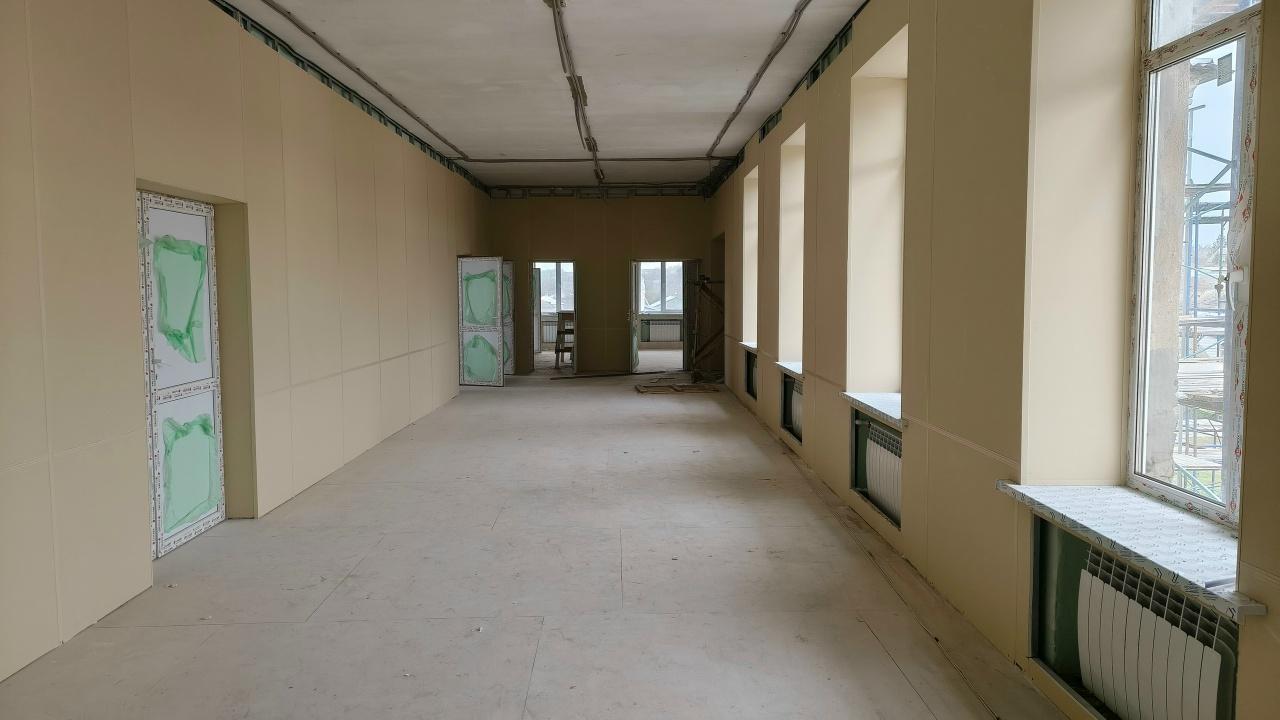

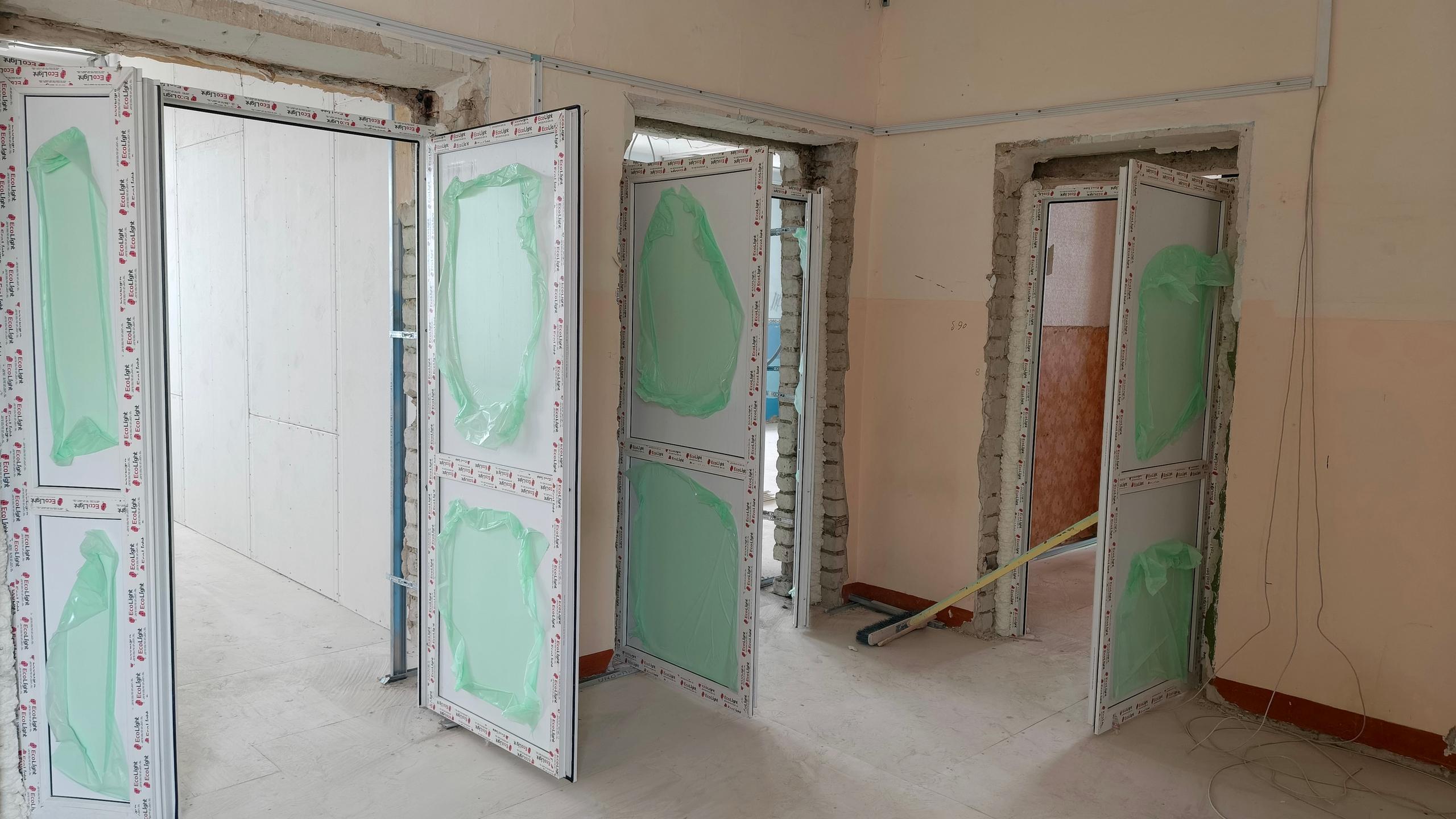

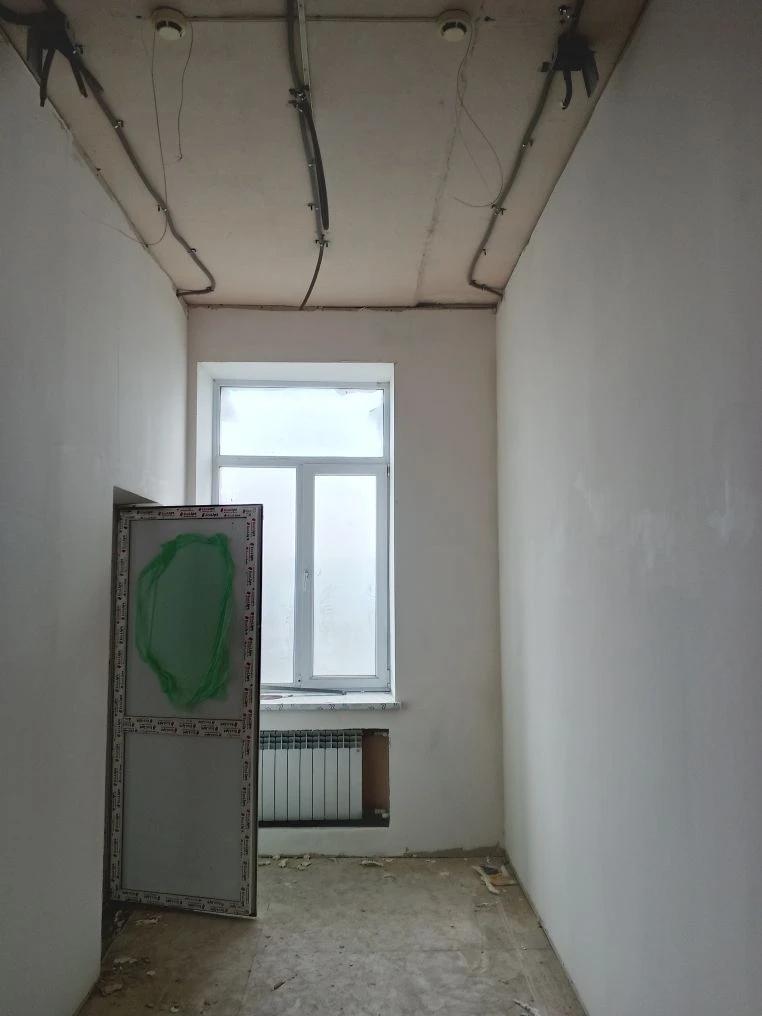

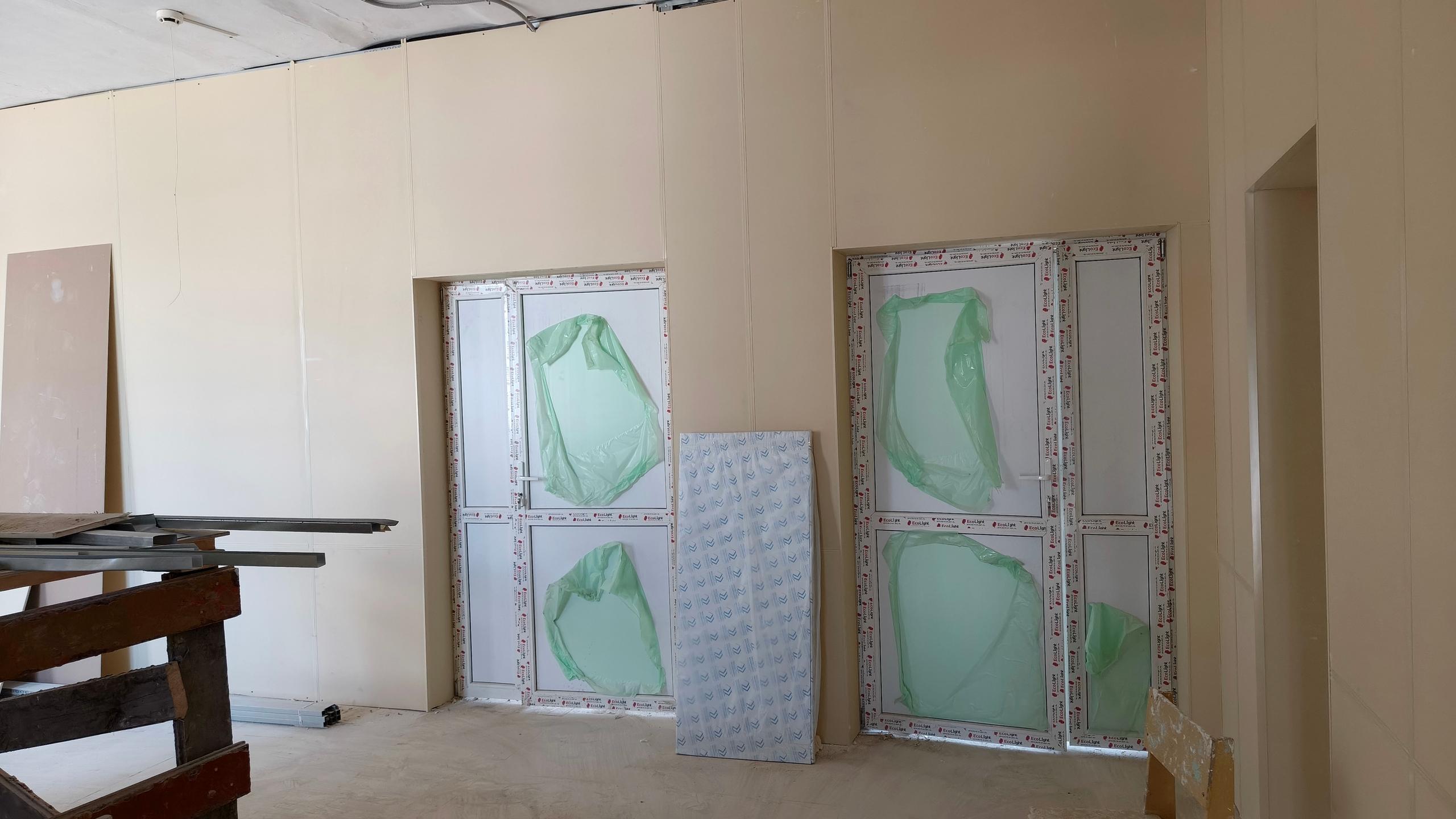

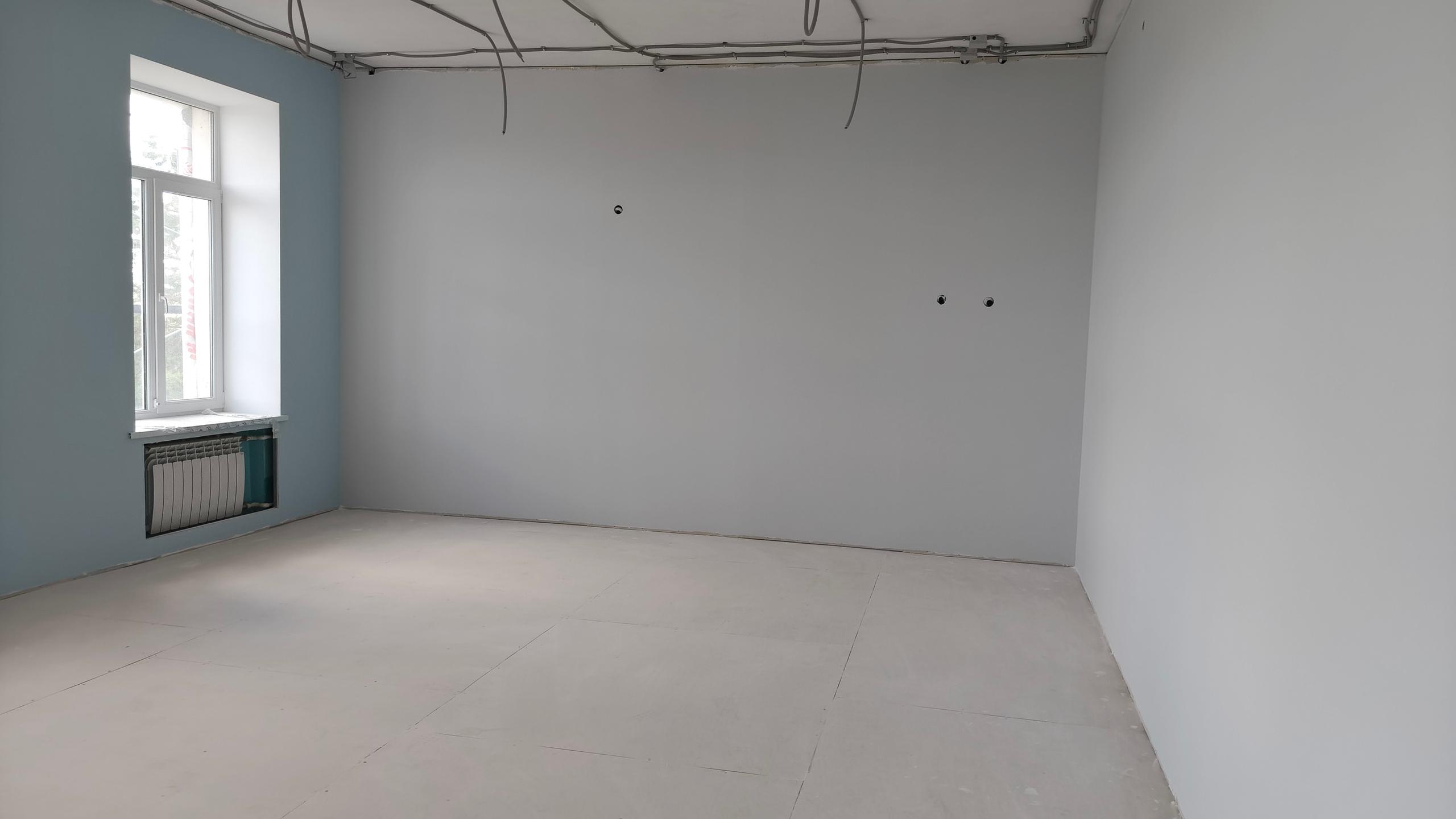

Выполняется монтаж дверных коробок в помещениях.

Неделя №12(27.03.2026)
Активно ведётся работа внутри здания лицея.

Неделя №13(03.04.2026)

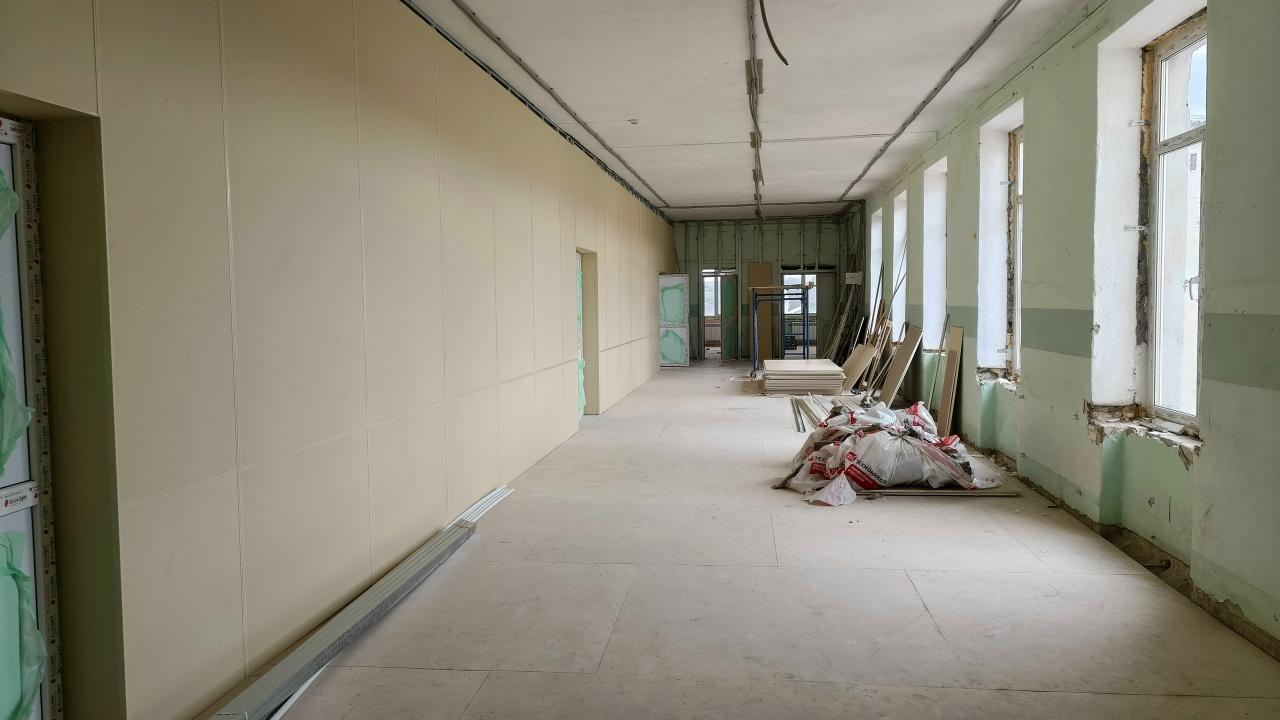

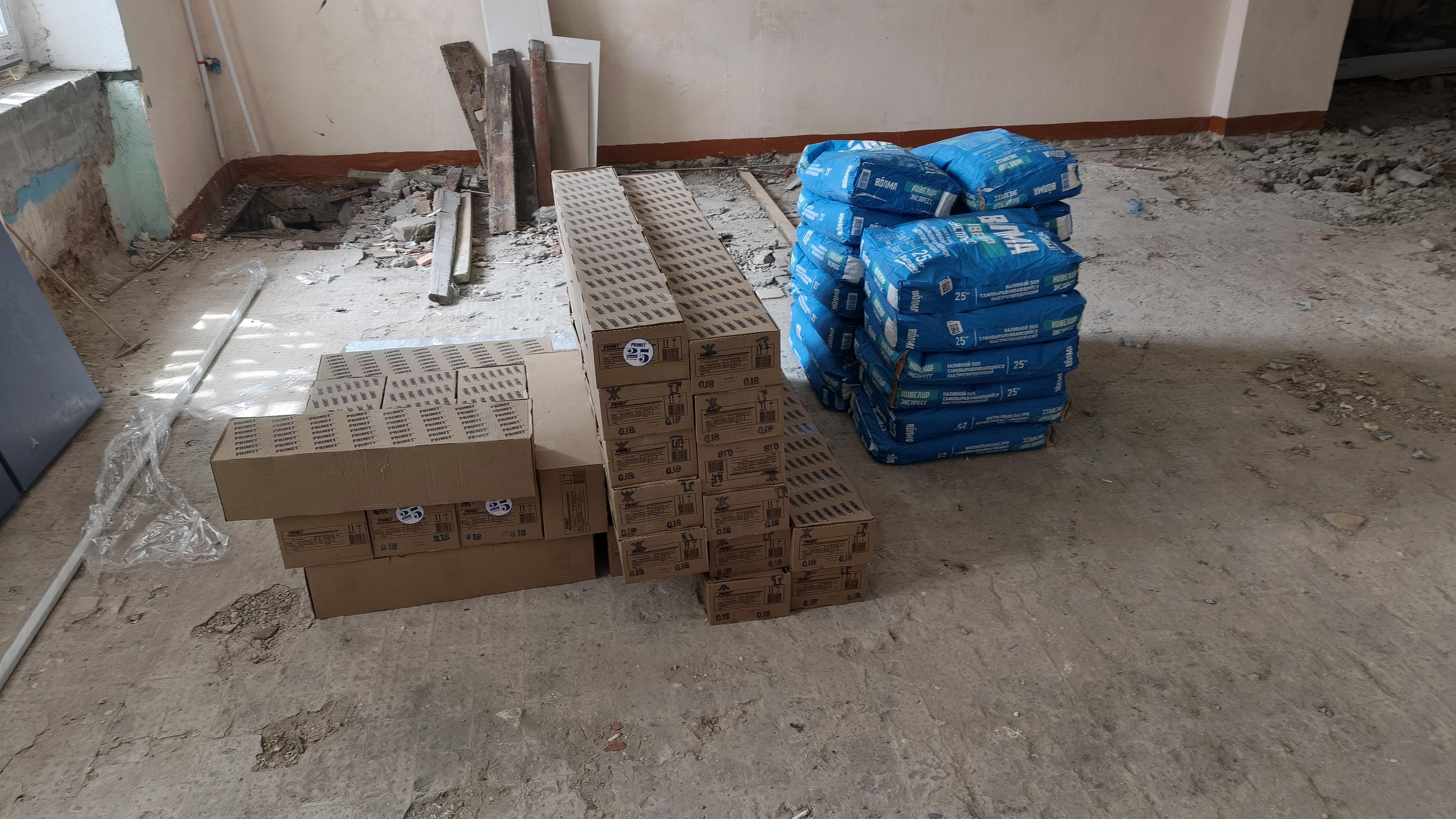

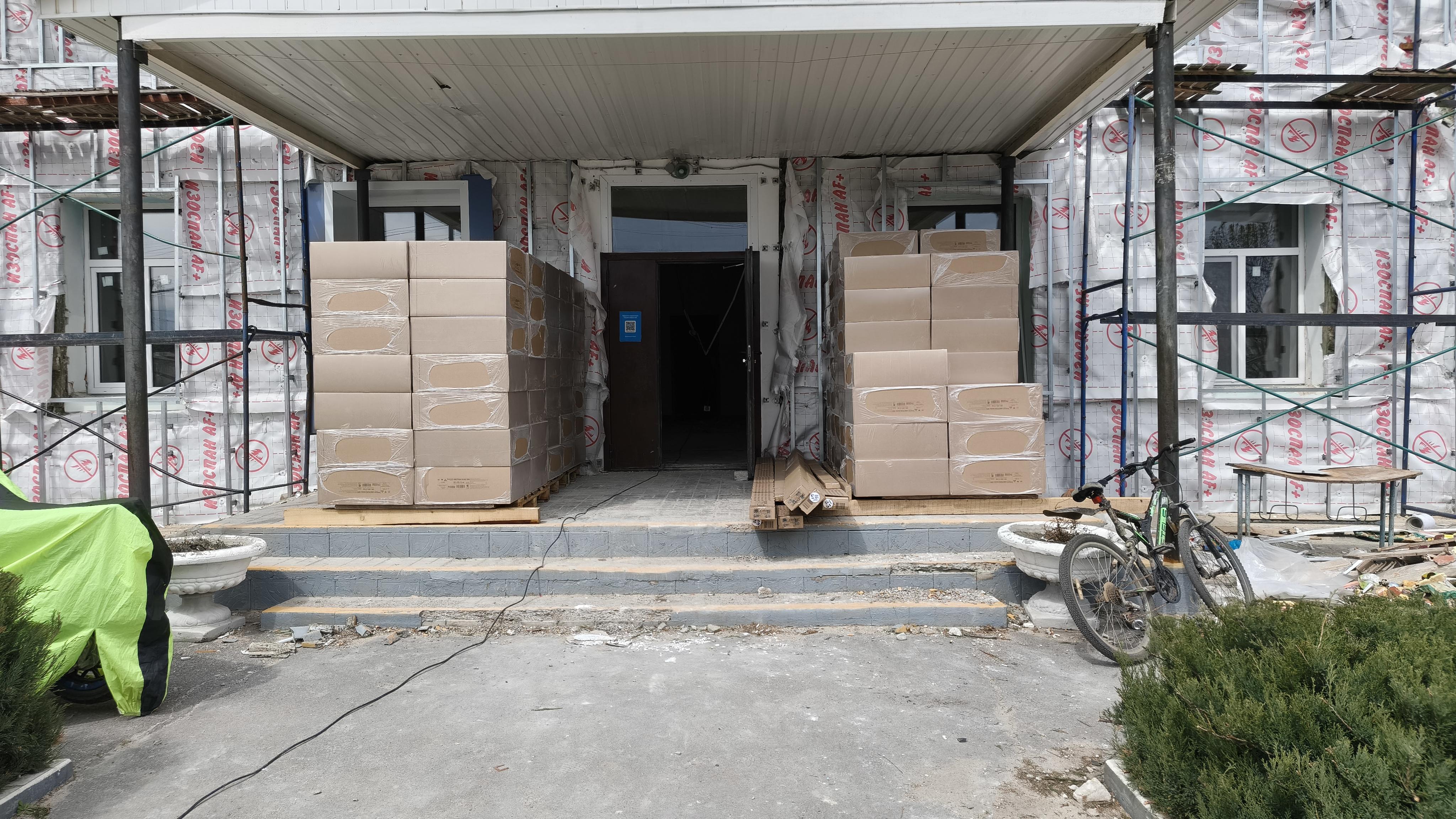

Внутри лицея выполняется монтаж ламинированного гипсокартона в холлах. Поступают новые строительные материалы.

Неделя №14(10.04.2026)

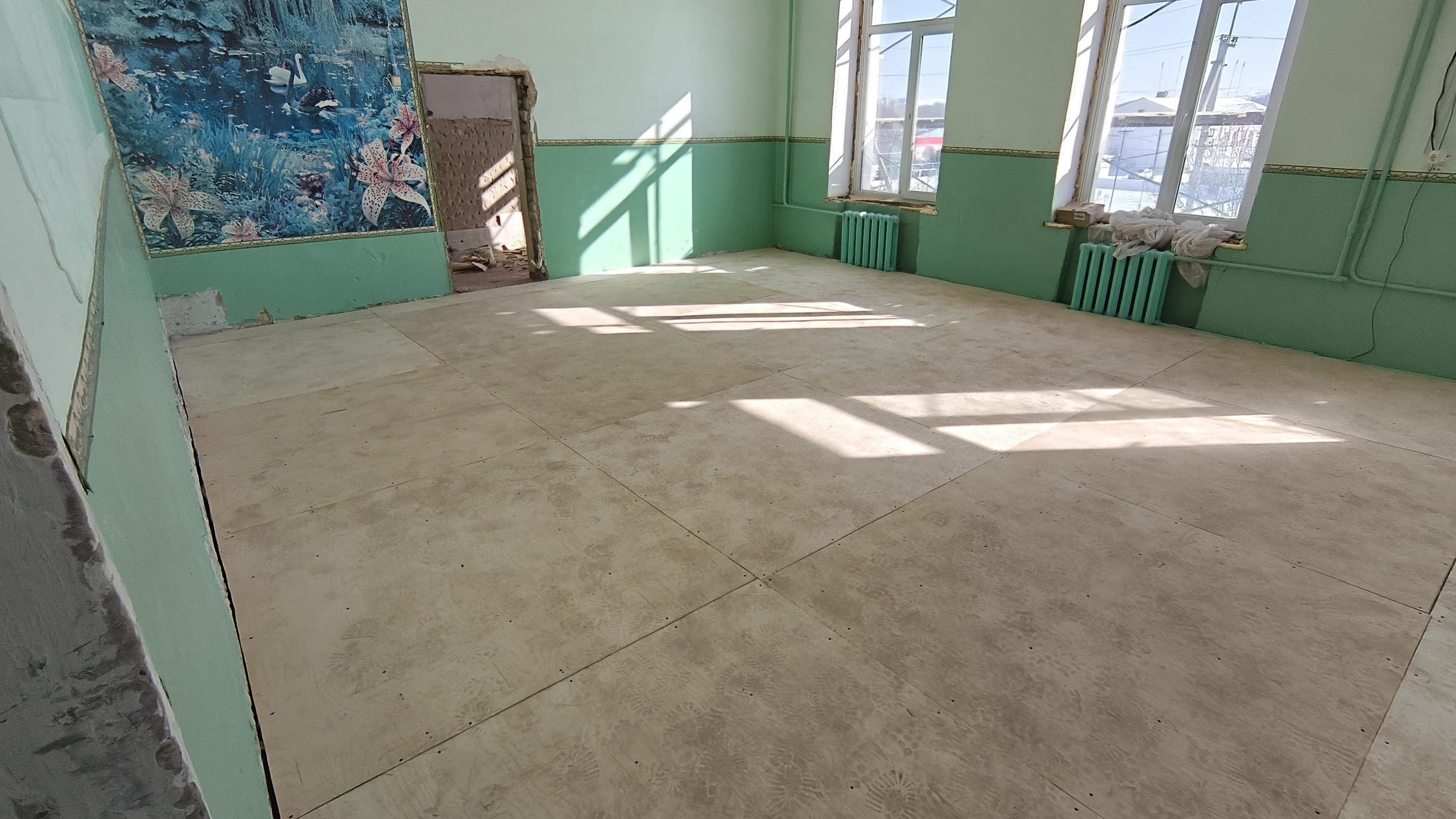

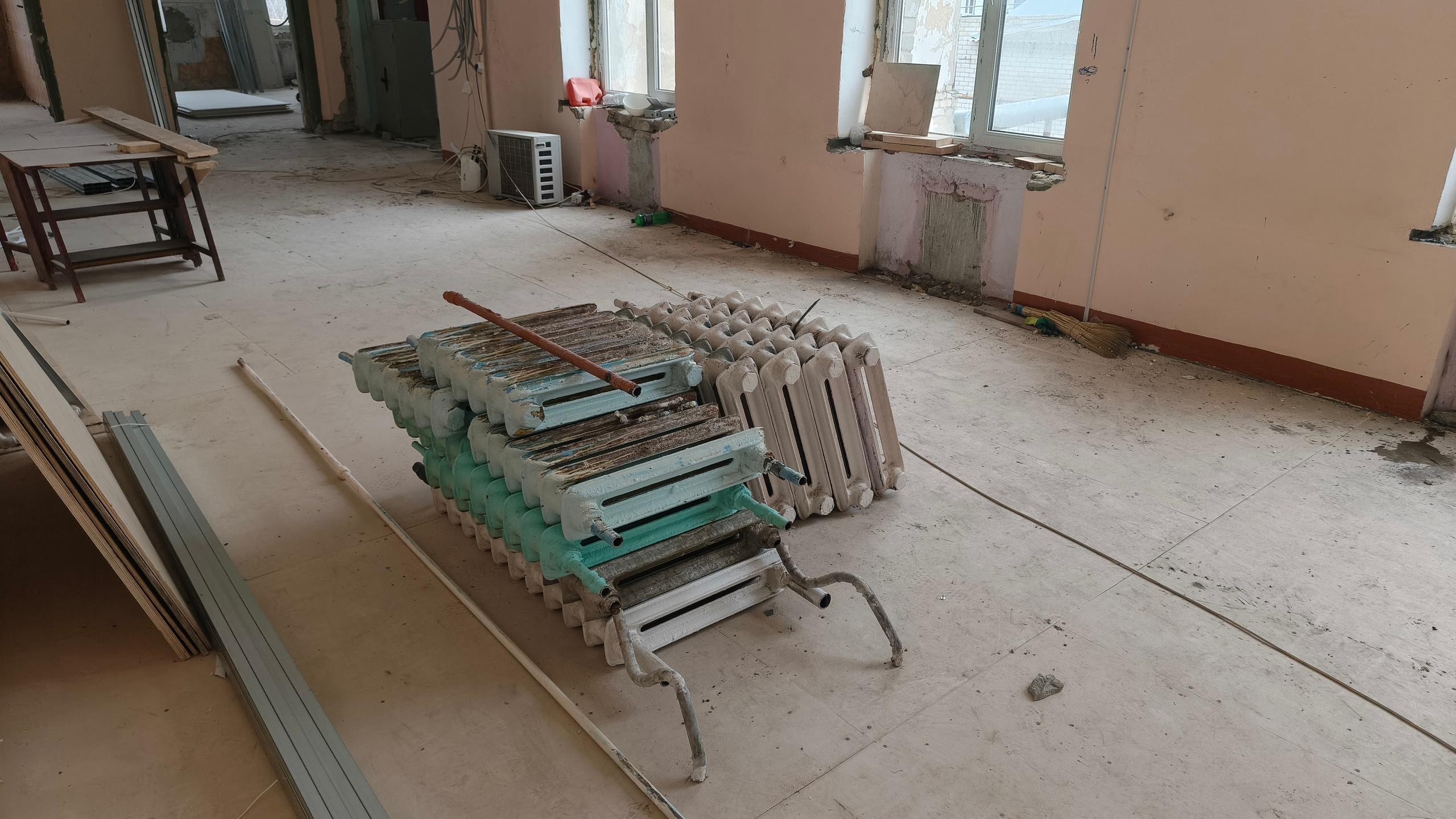

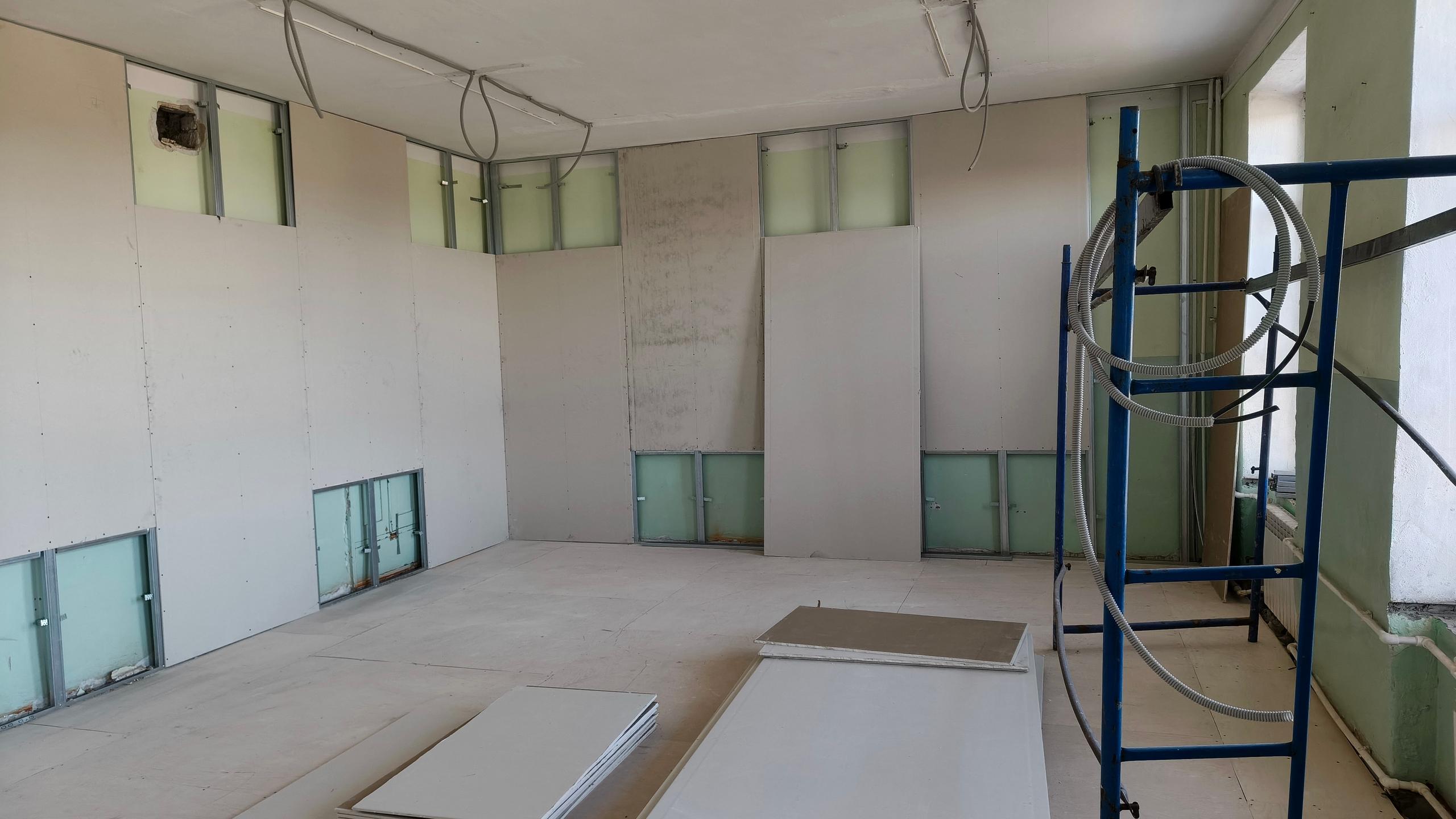

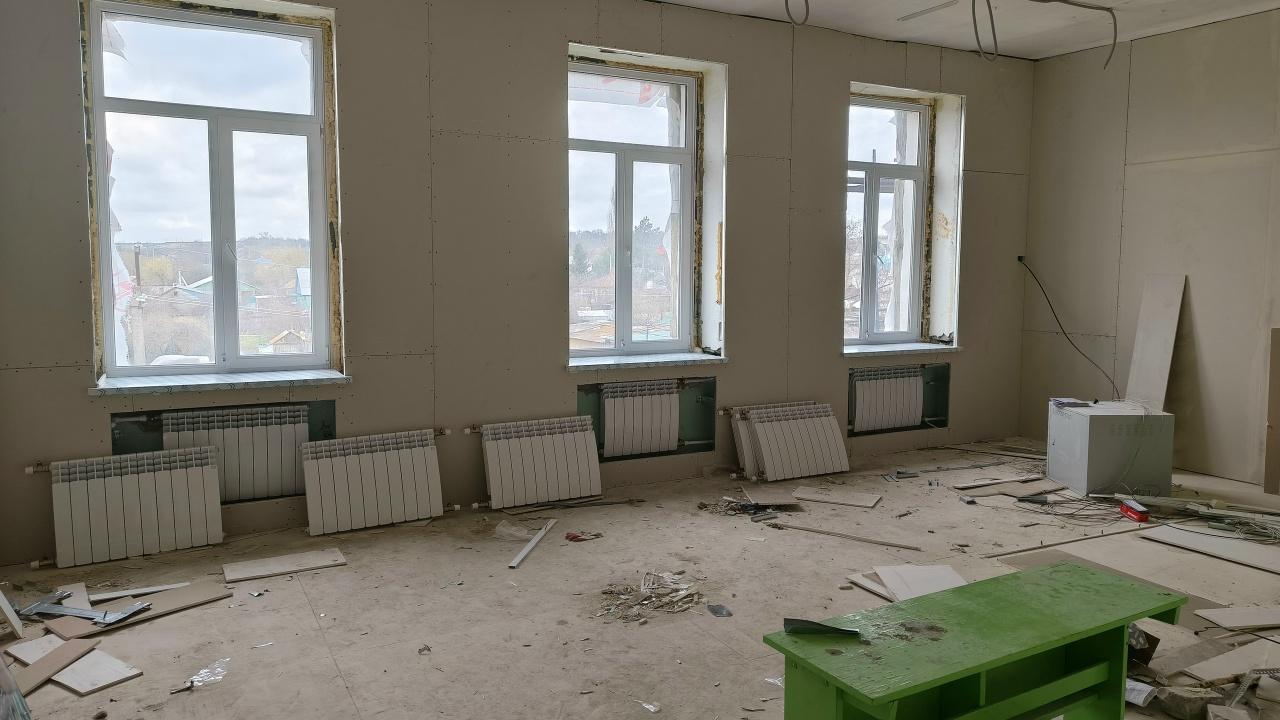

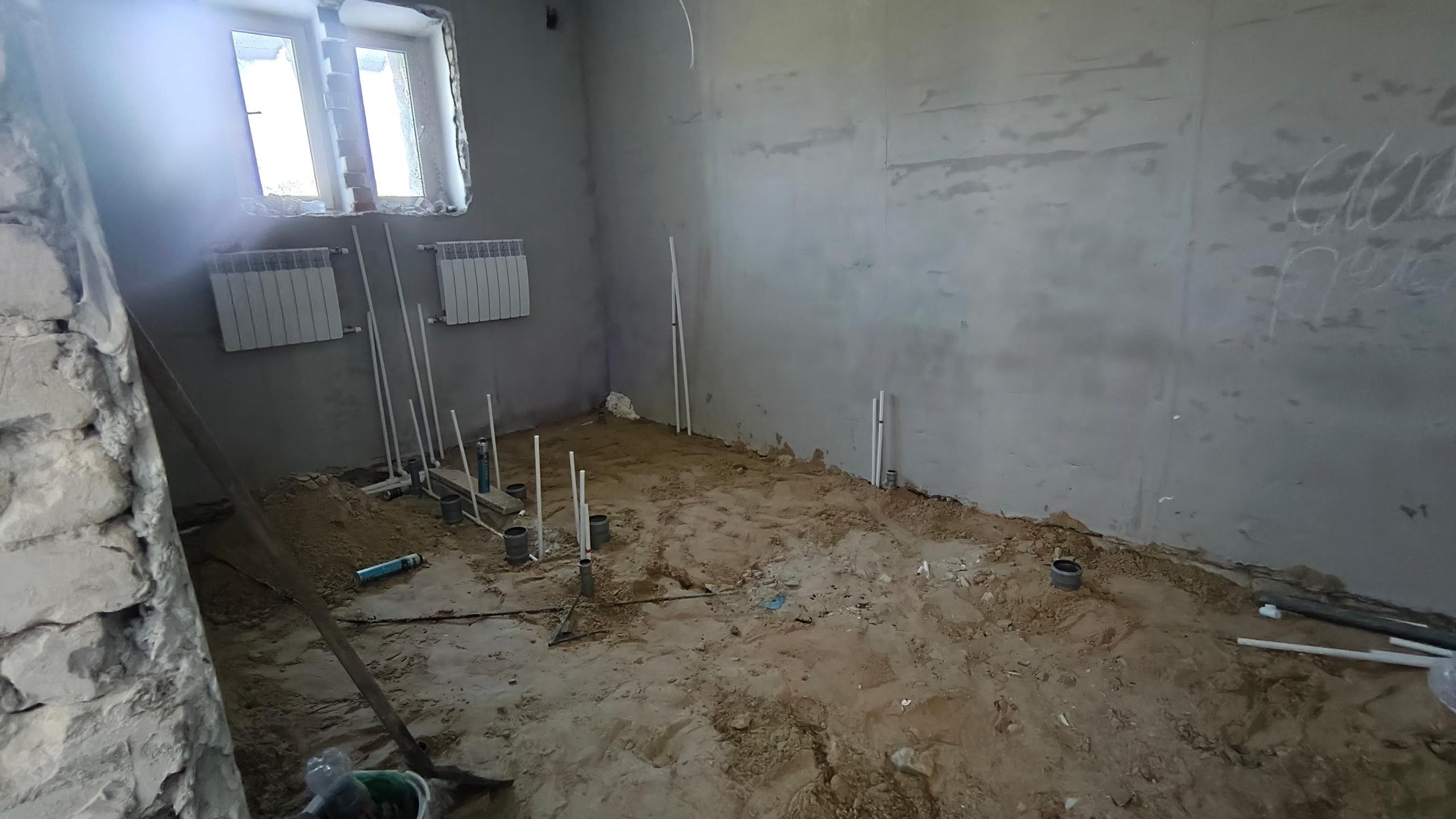

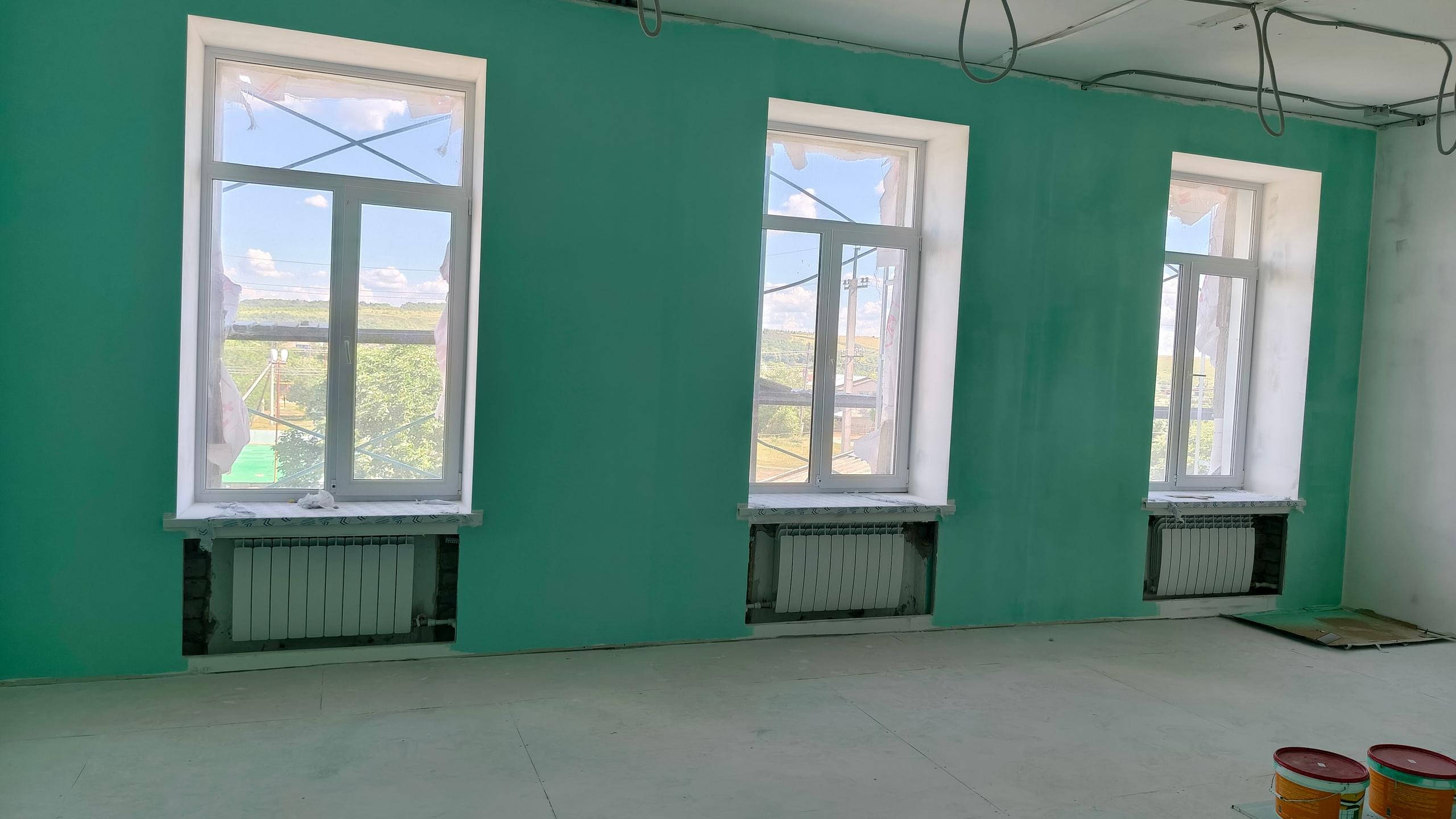

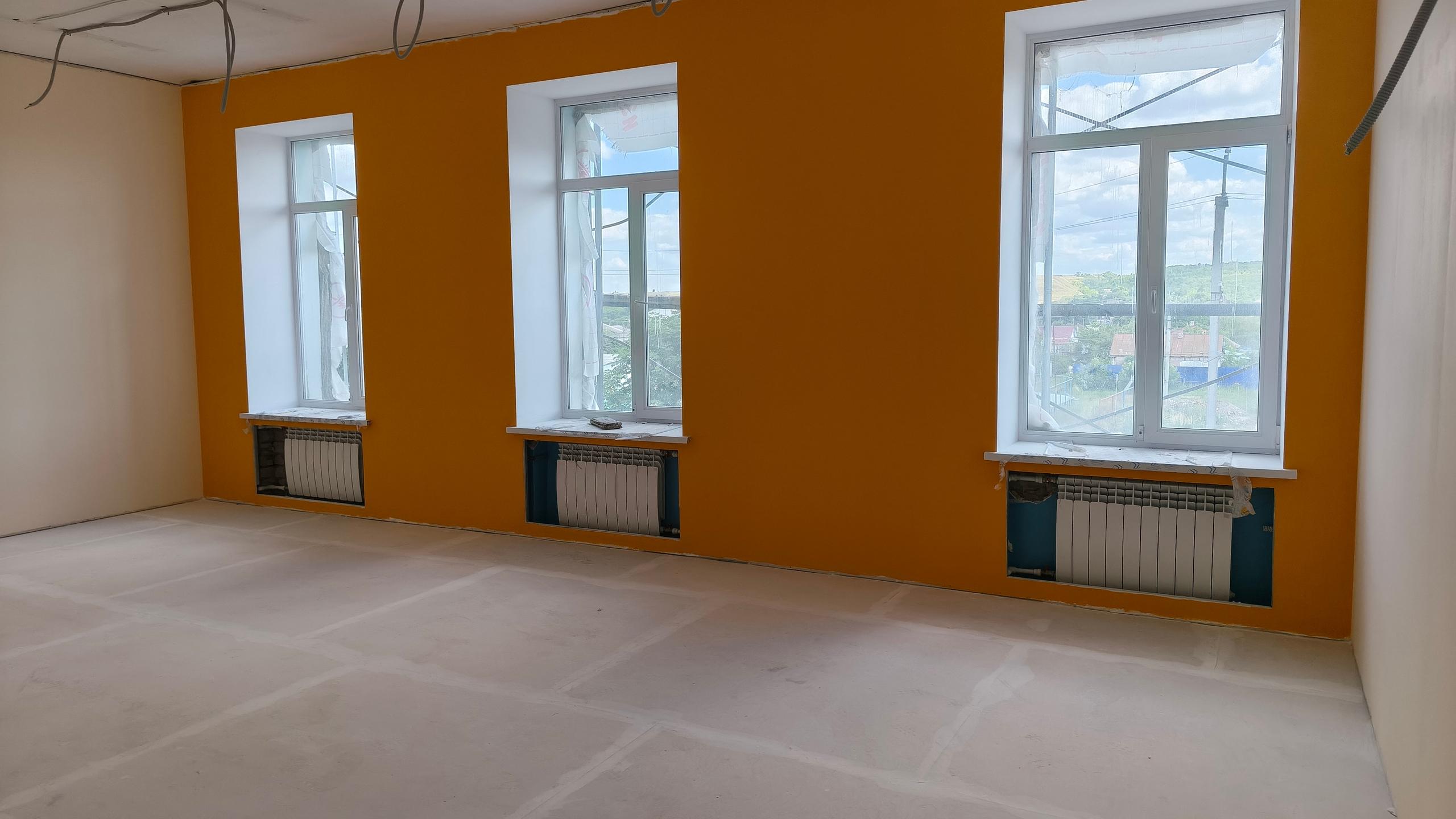

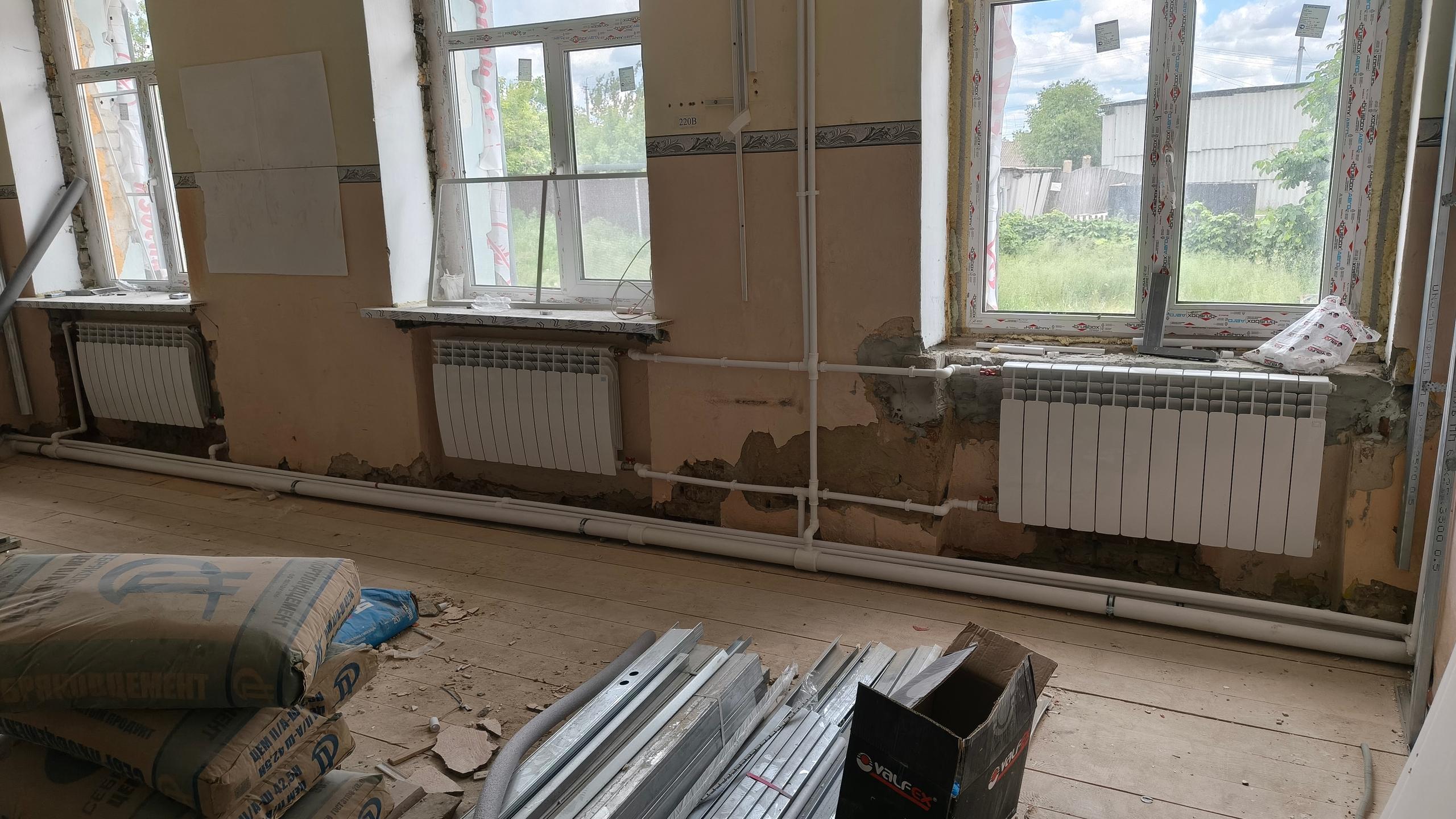

На третьем этаже продолжается монтаж гипсокартона в классах, устанавливаются новые радиаторы отопления в холле и классах.

Неделя №15(17.04.2026)
На третьем этаже ремонтные работы выходят на финишную прямую.

Неделя №16(24.04.2026)

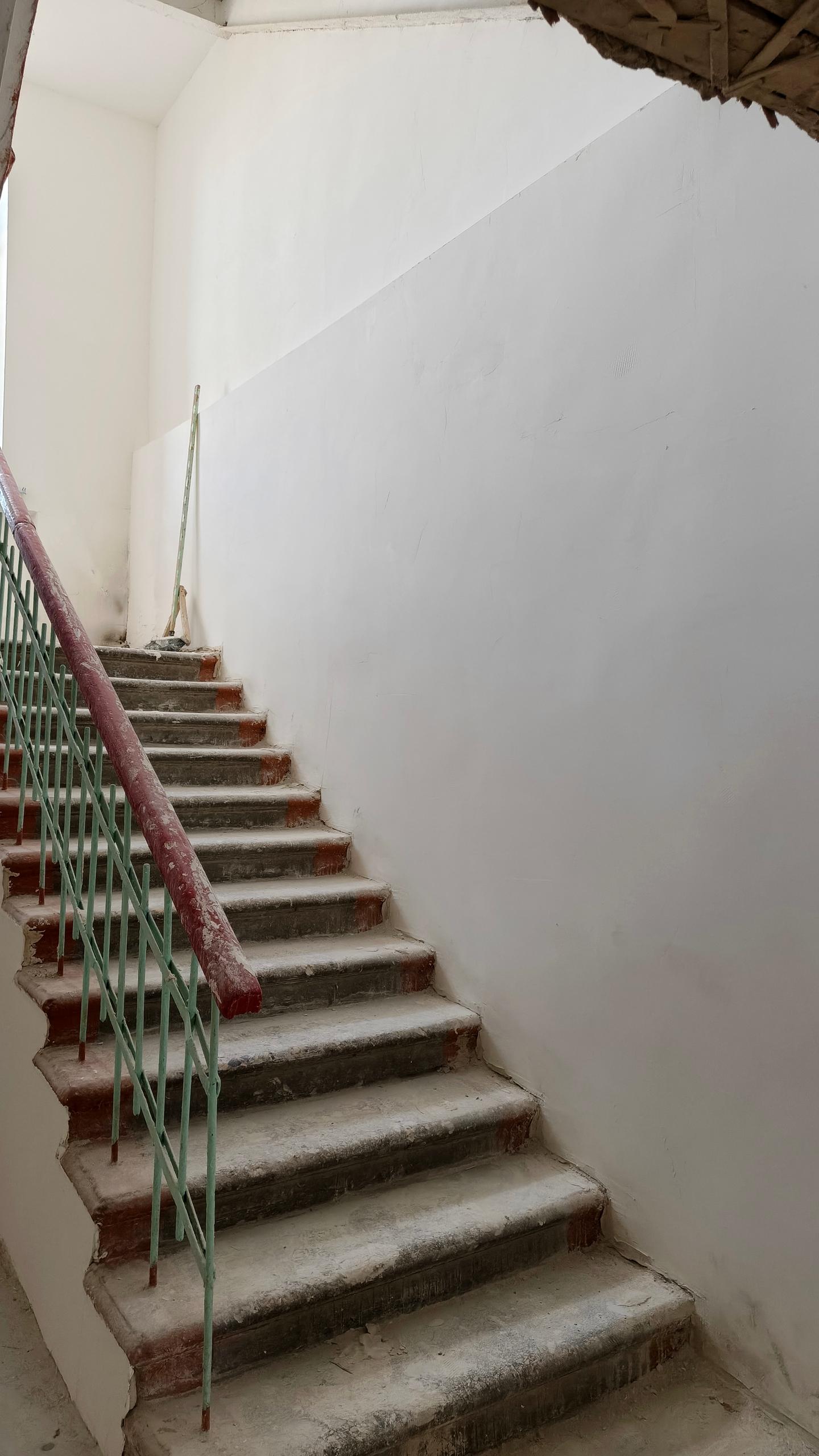

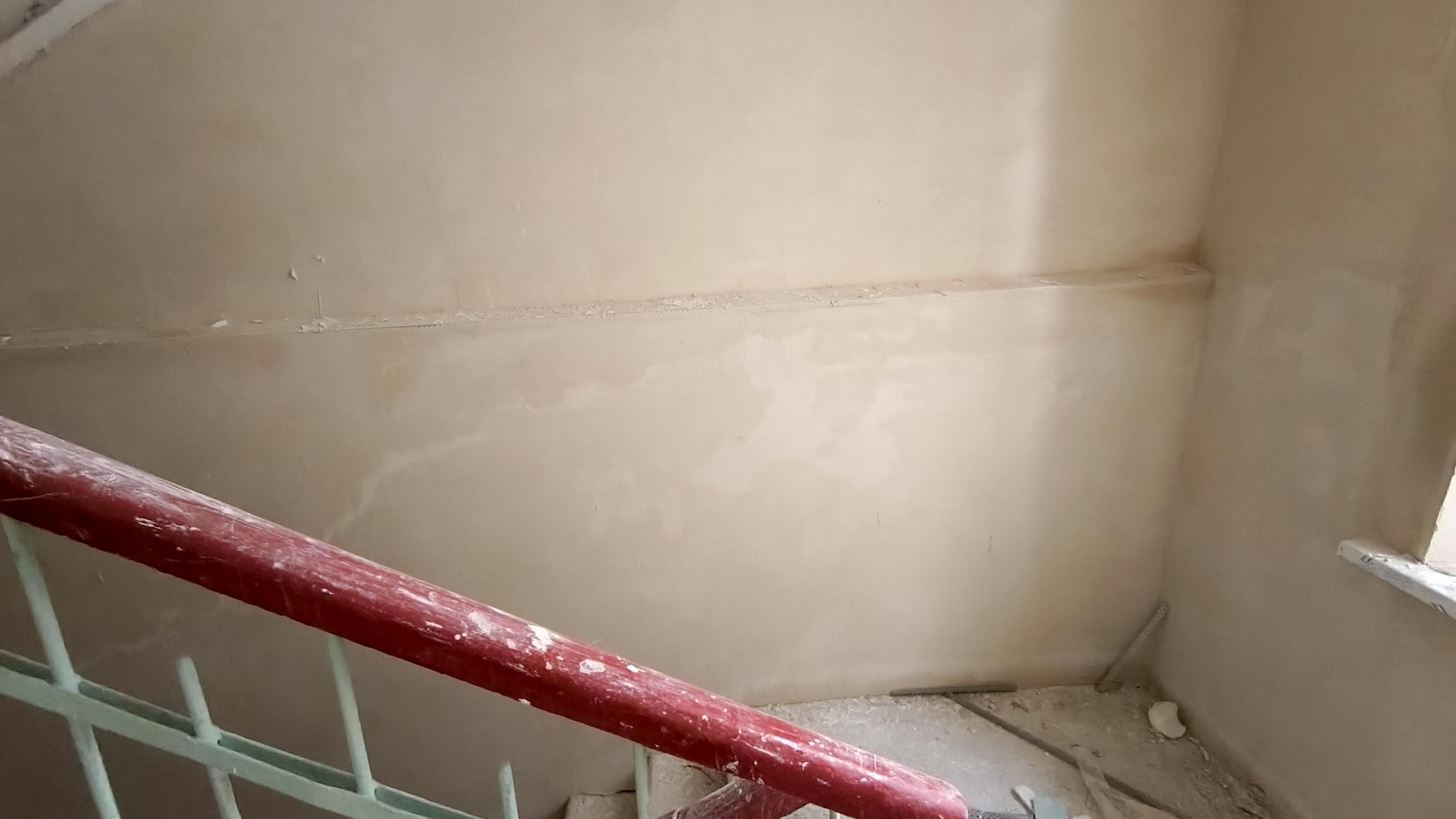

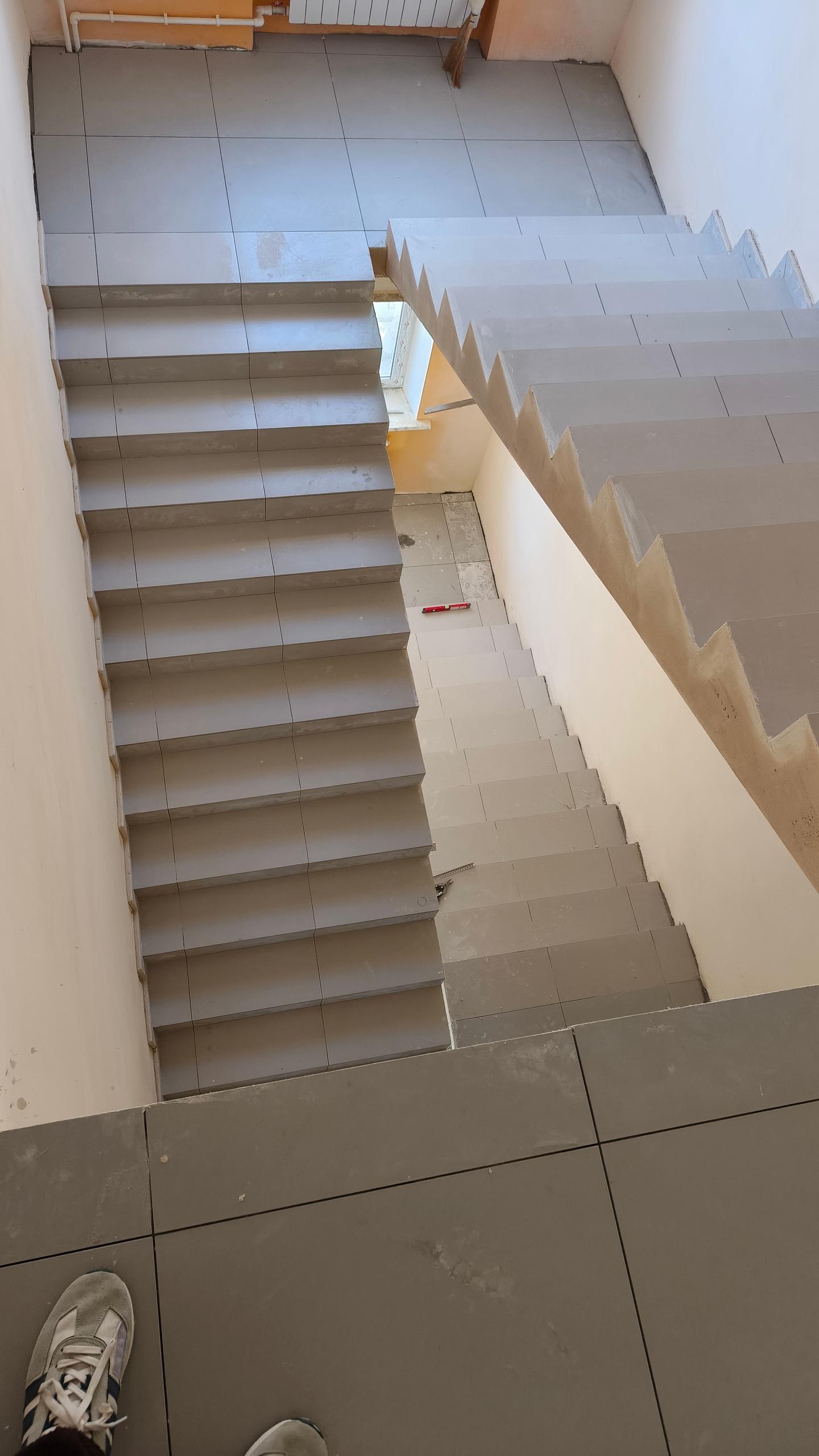

На лестничных пролетах выполняется выравнивание стен, завозятся новые строительные материалы.

Неделя №17(01.05.2026)
Продолжаются работы на лестничных пролётах, также кипит работа на втором этаже лицея, здесь подходит к концу монтаж ламинированного гипсокартона в холле

Неделя №18(08.05.2026)

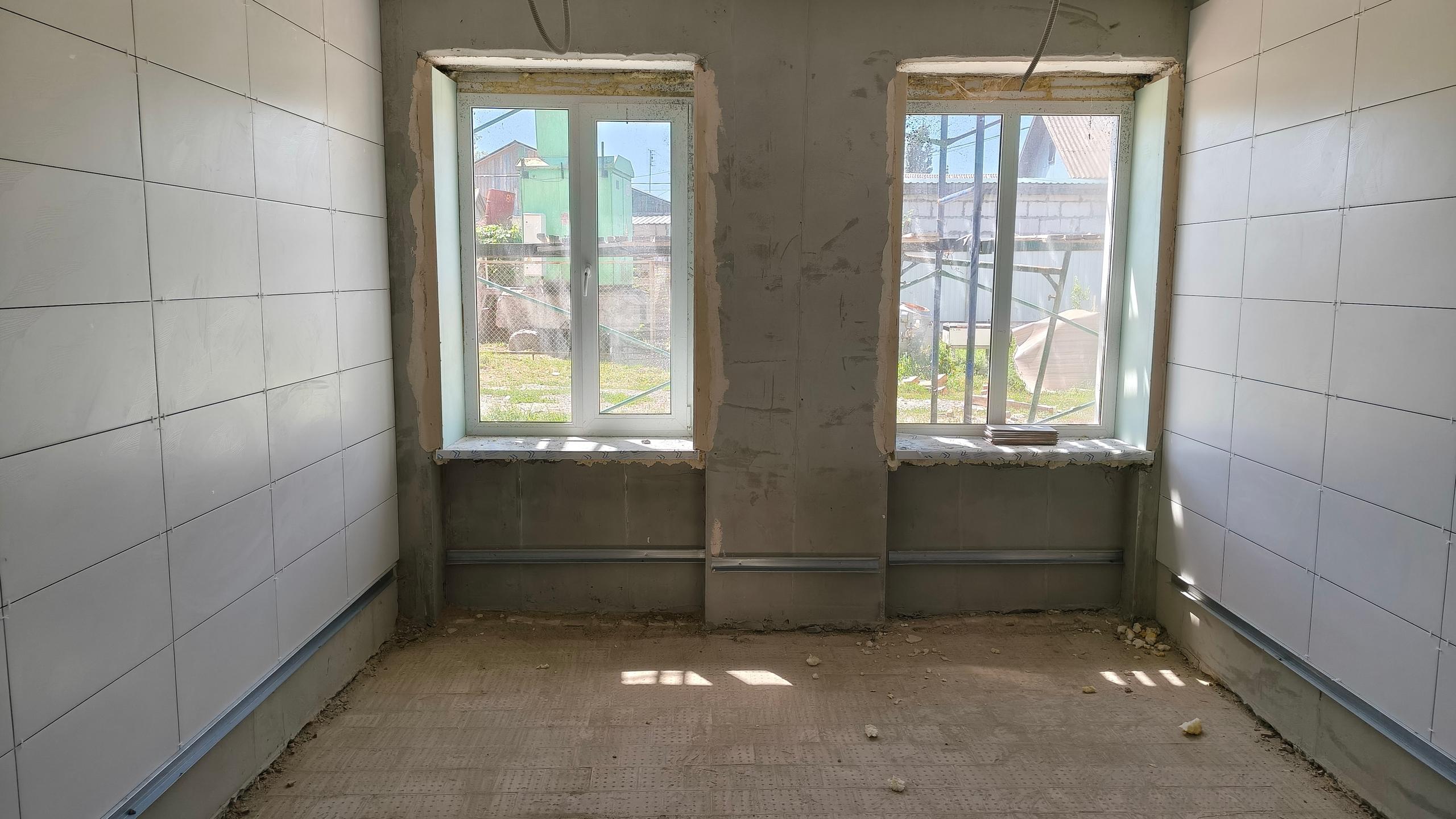

Тем временем в столовой выполняется выравнивание стен и монтаж настенной плитки.

Неделя №19(15.05.2026)
Тем временем в столовой выполняется выравнивание стен и монтаж настенной плитки.

Неделя №20(22.05.2026)

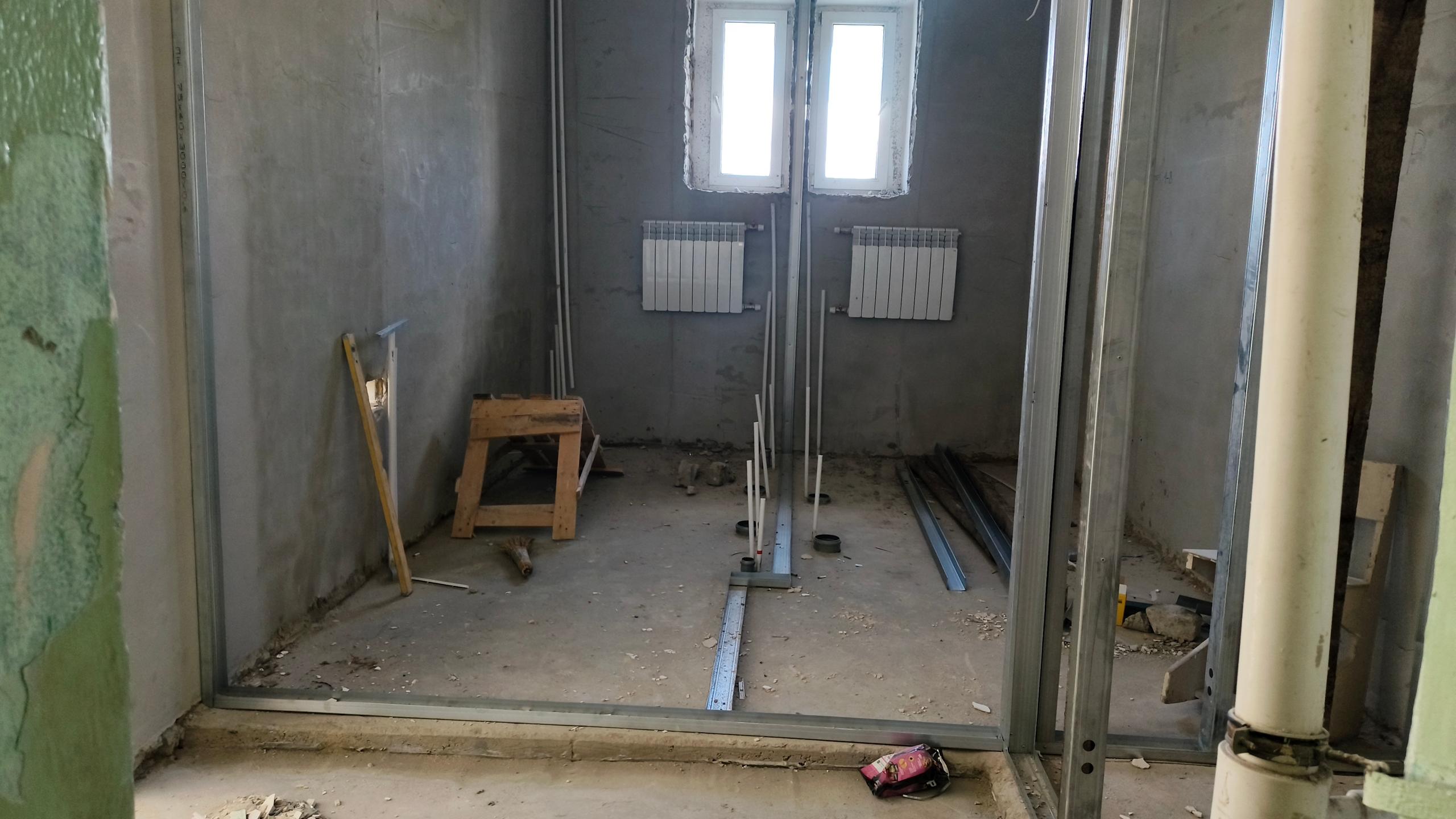

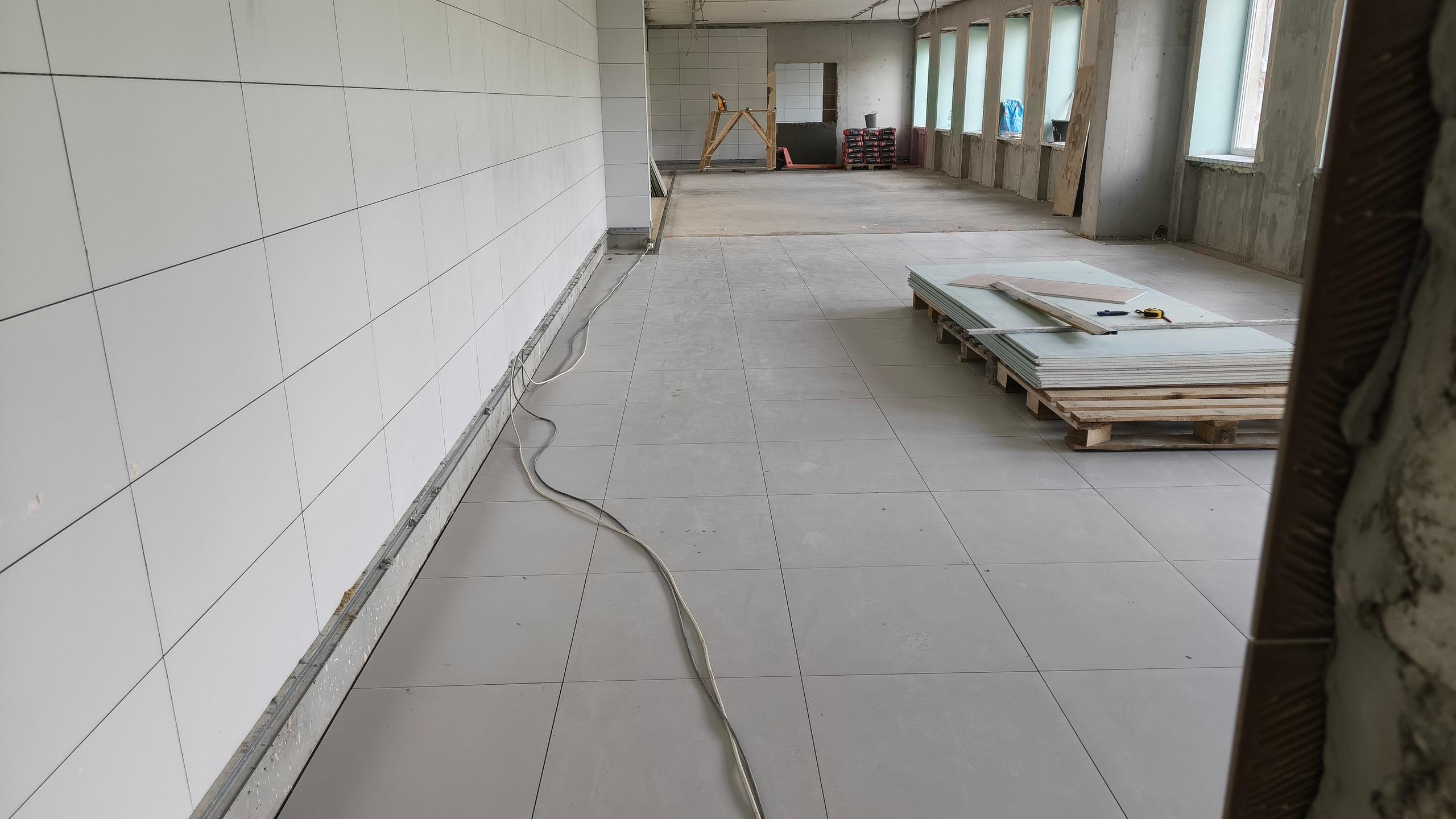

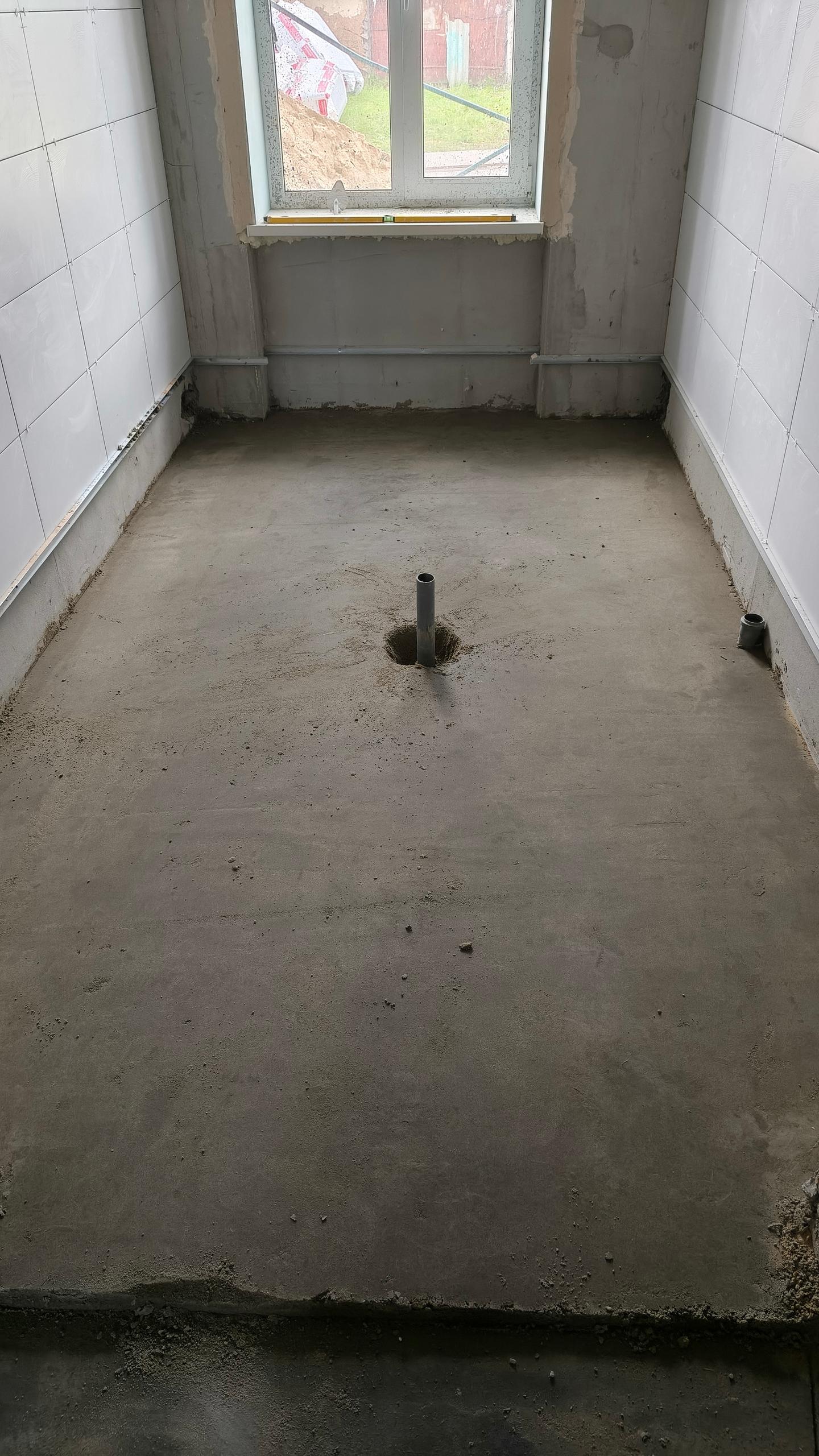

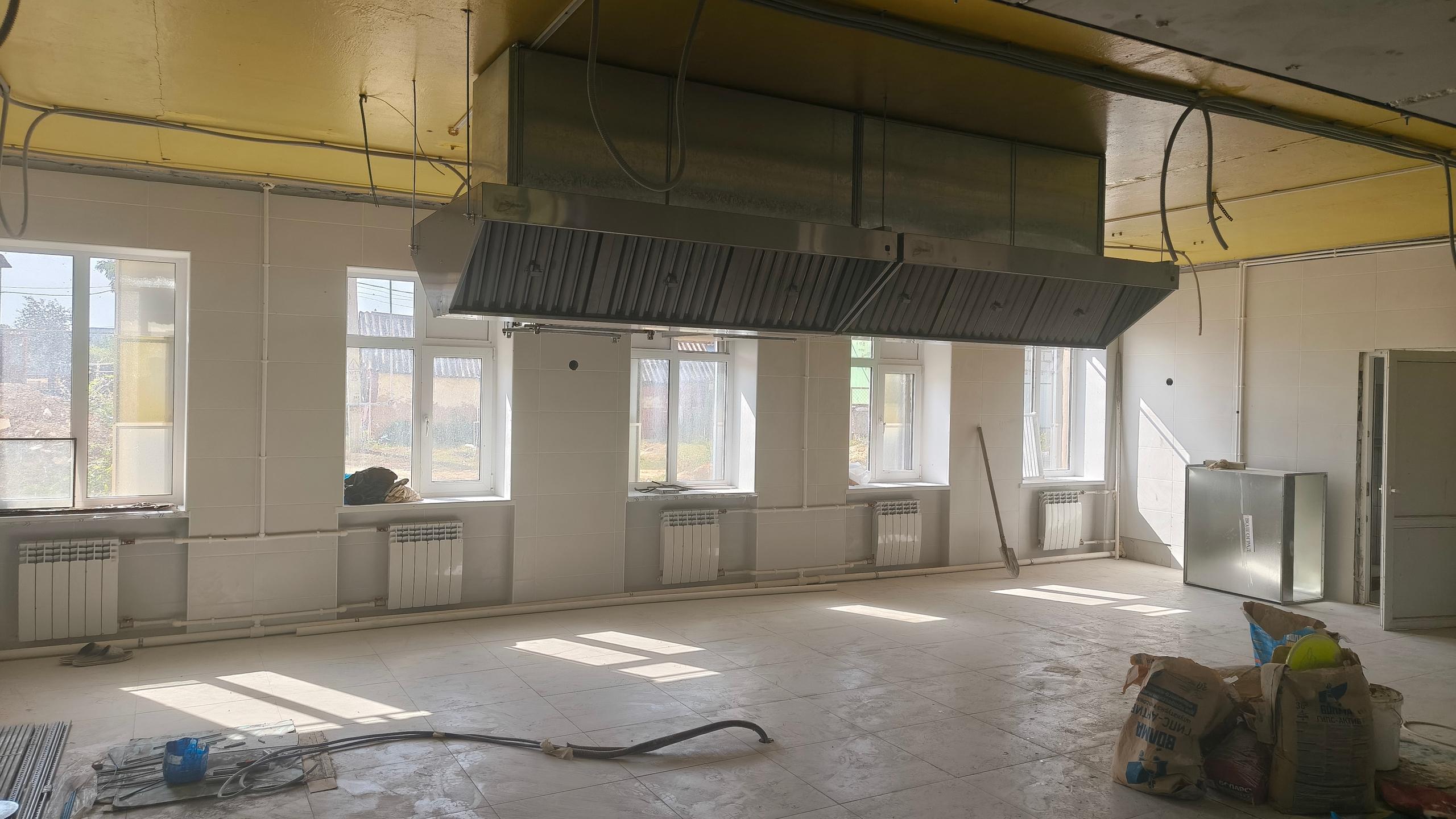

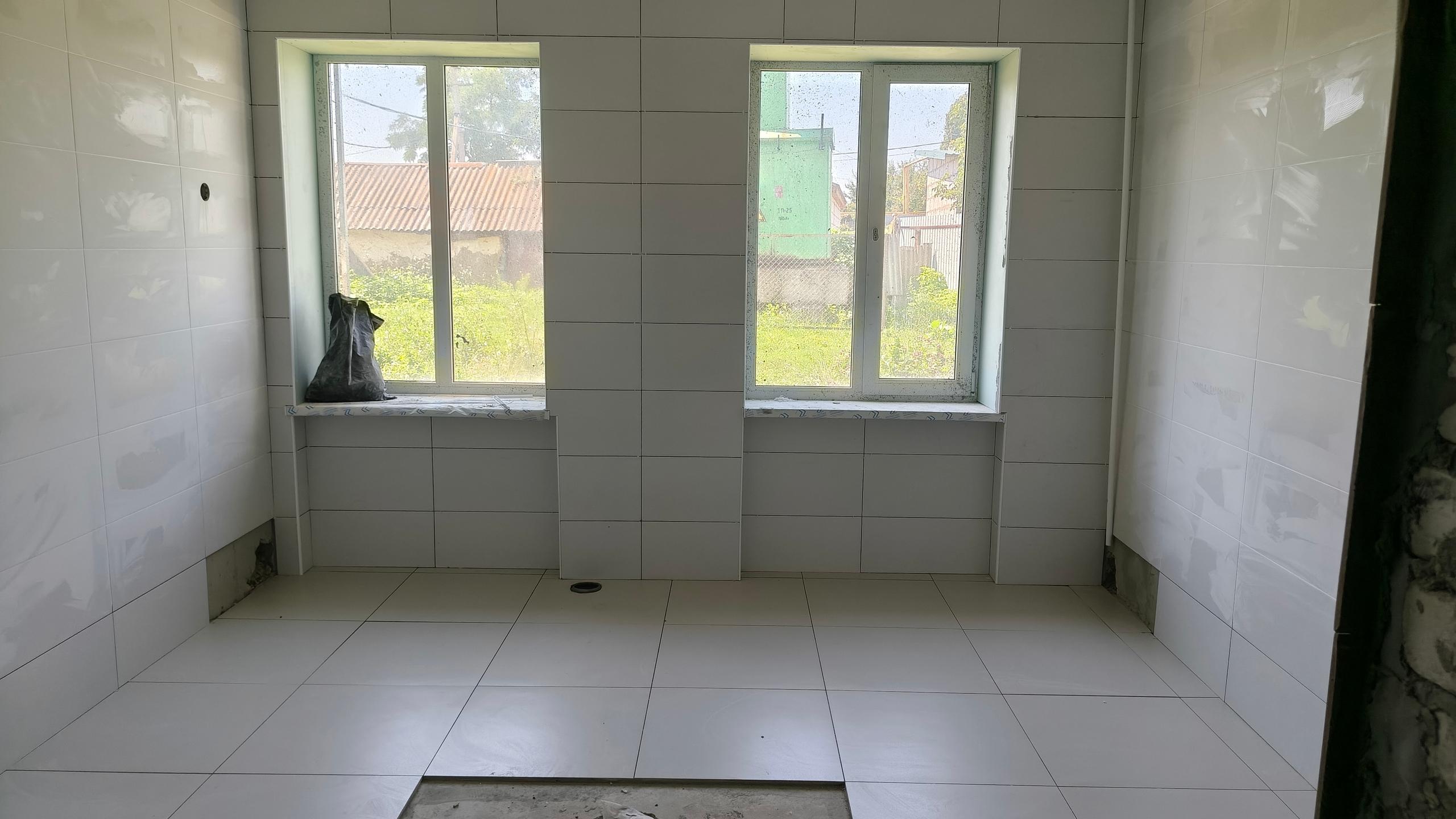

В столовой и подсобных помещениях полным ходом выполняется монтаж настенной плитки. Вместе с этим выполняется монтаж водопровода в туалеты, демонтаж перегородки в холле на первом этаже.

Неделя №21(29.05.2026)

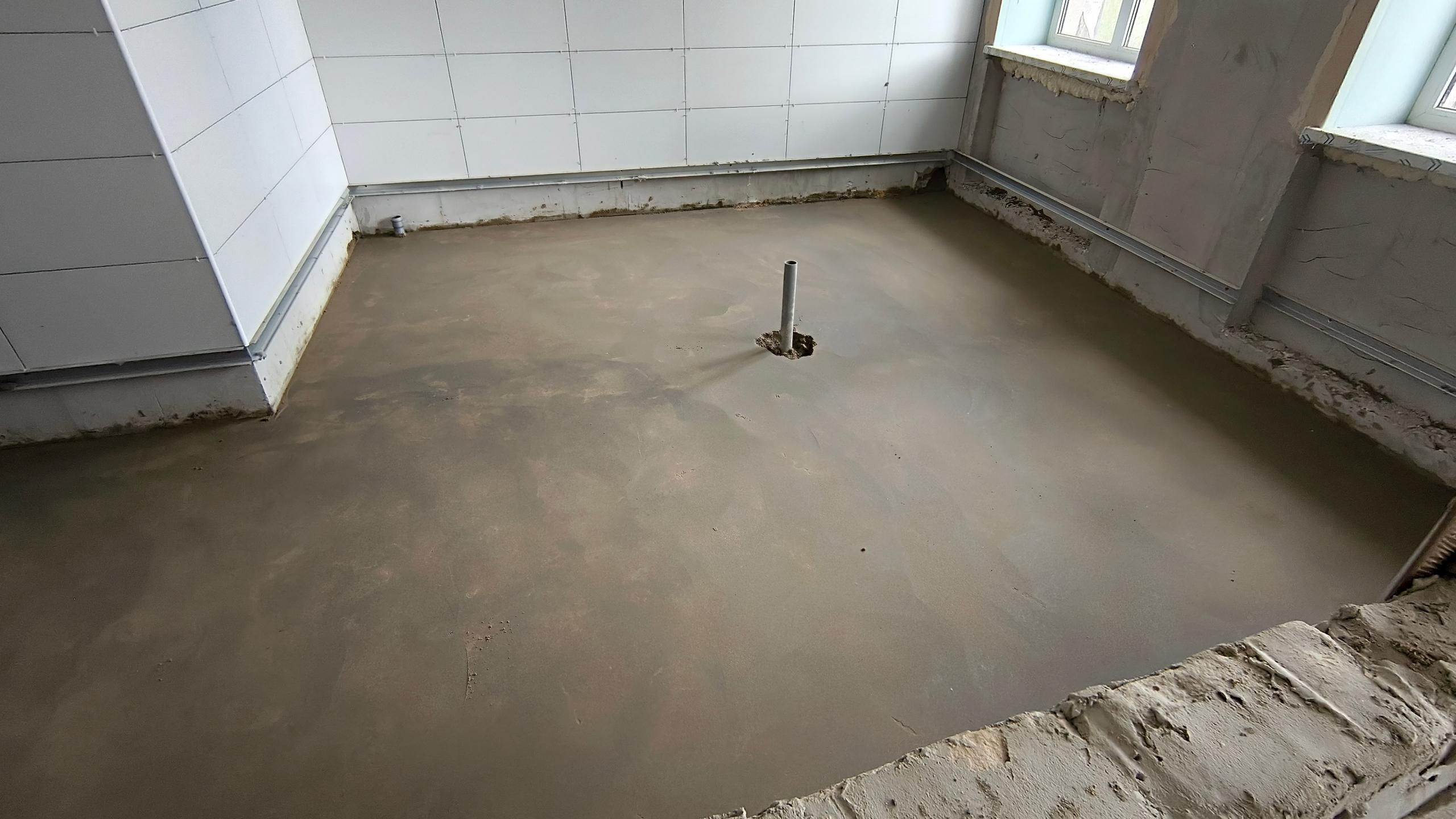

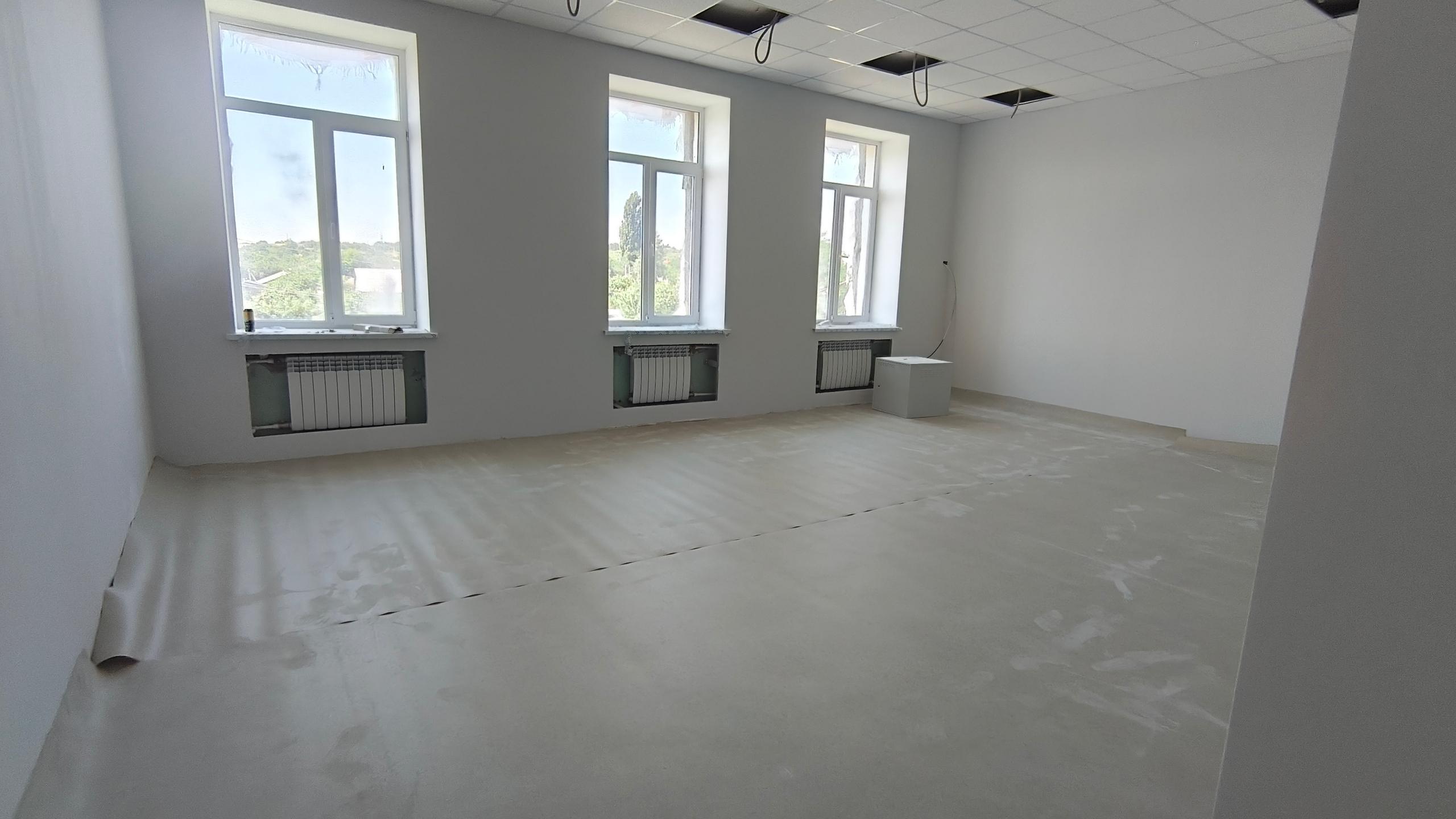

В столовой и подсобных помещениях выполняется стяжка пола.

Неделя №22(04.06.2026)

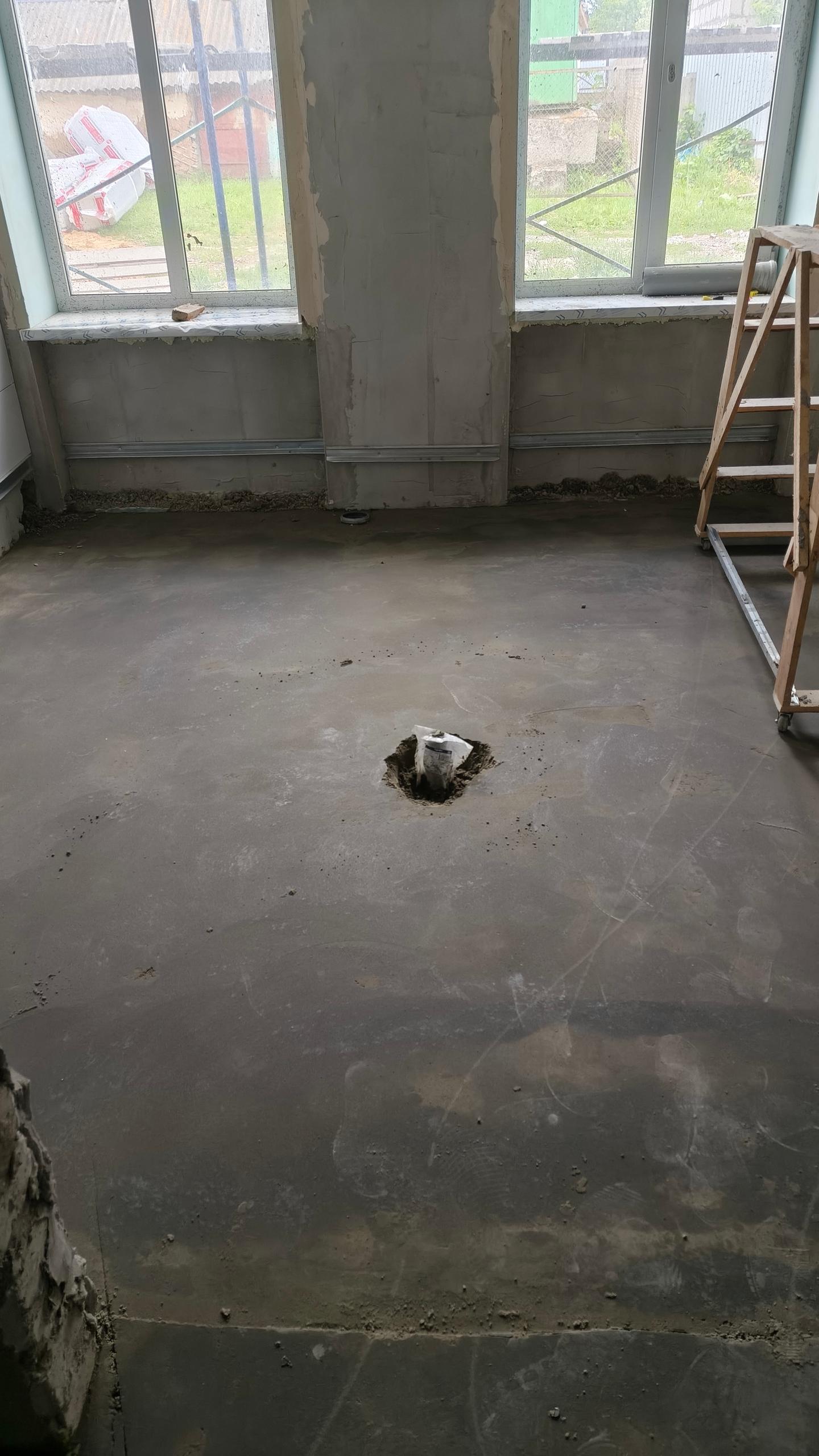

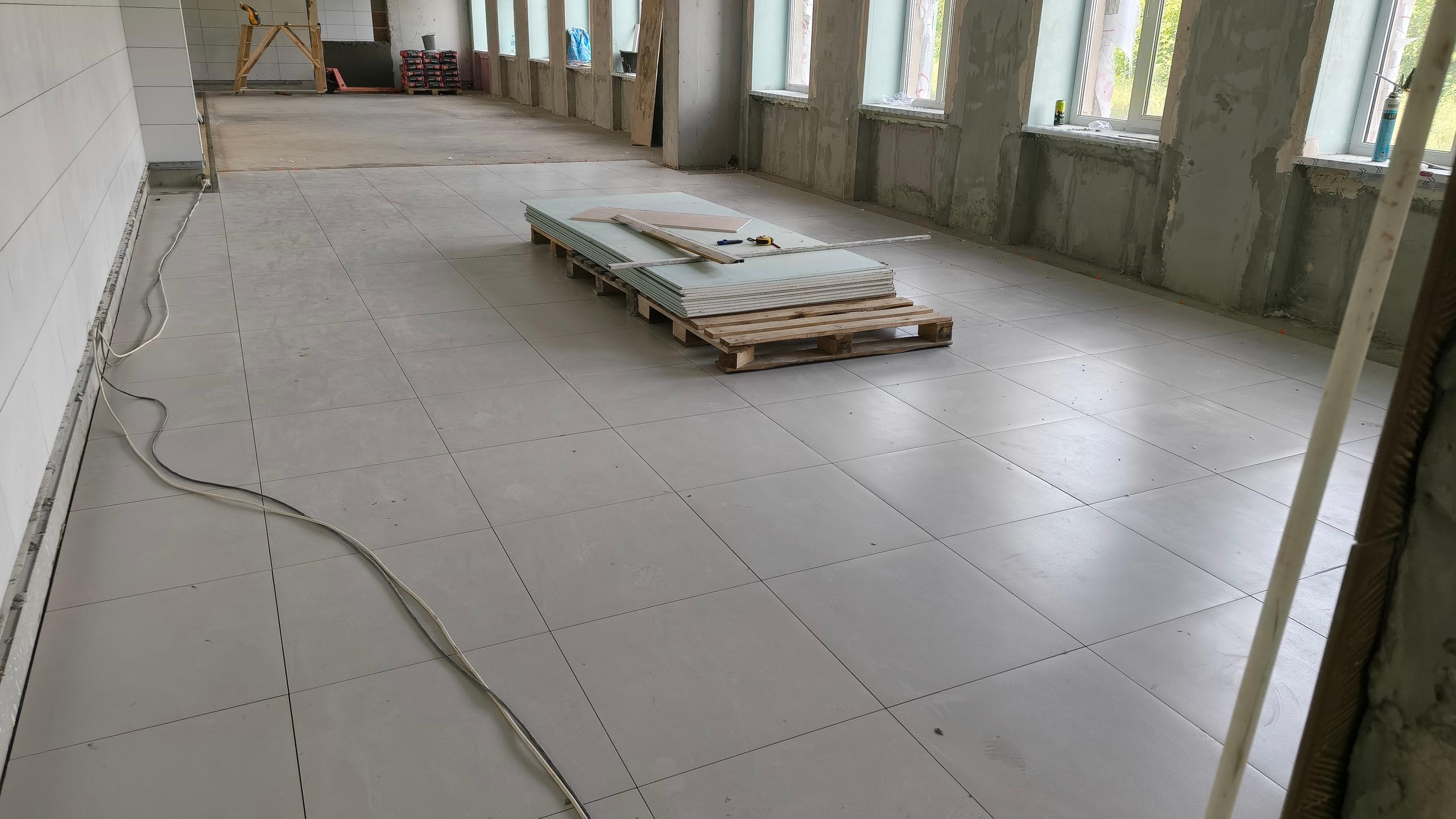

В холле на первом этаже выполнена стяжка пола. В столой выполнен монтаж напольной плитки.На пришкольной территории установлены бордюры для последующей укладки асфальтового покрытия.

Неделя №23(11.06.2026)

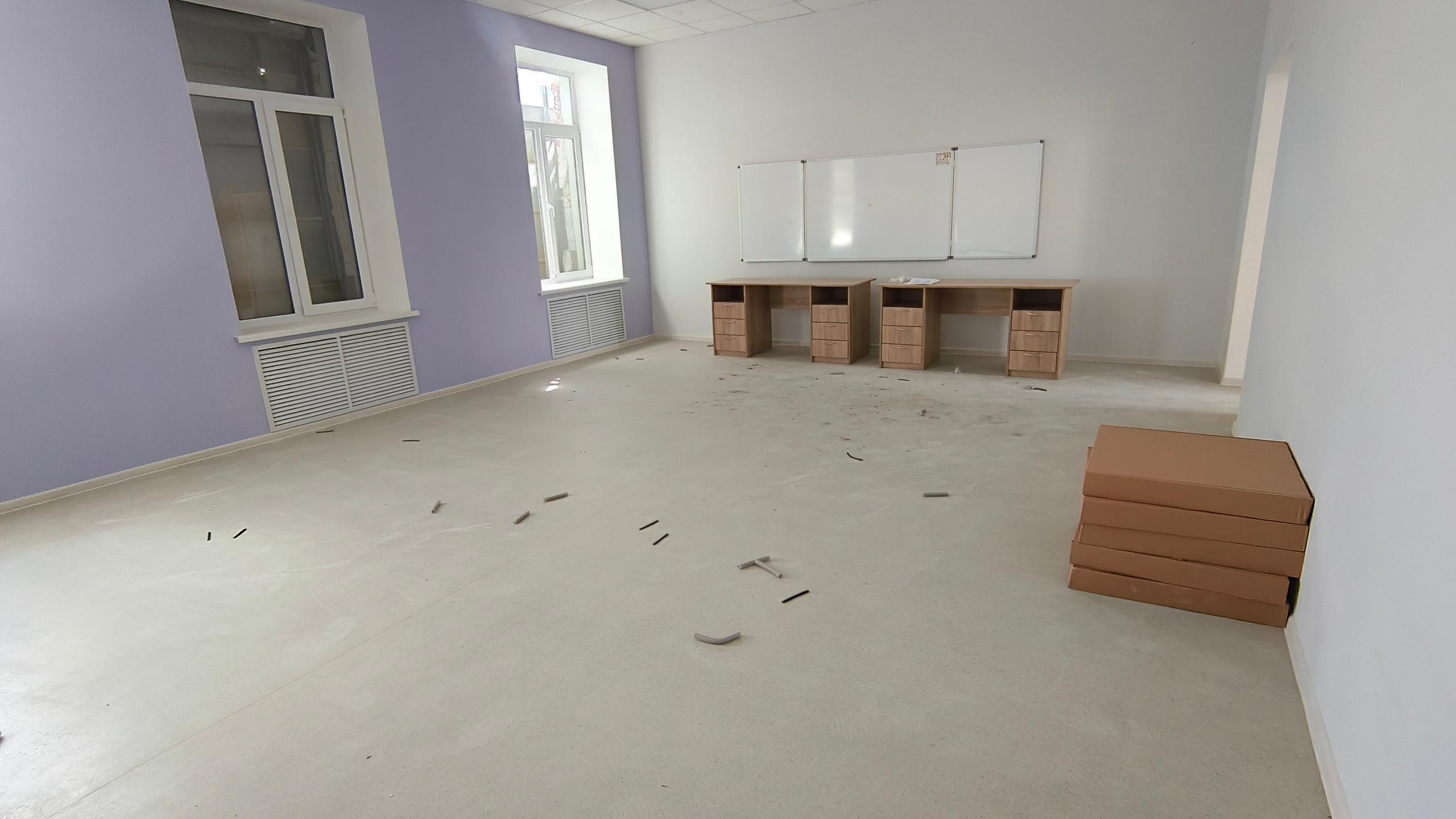

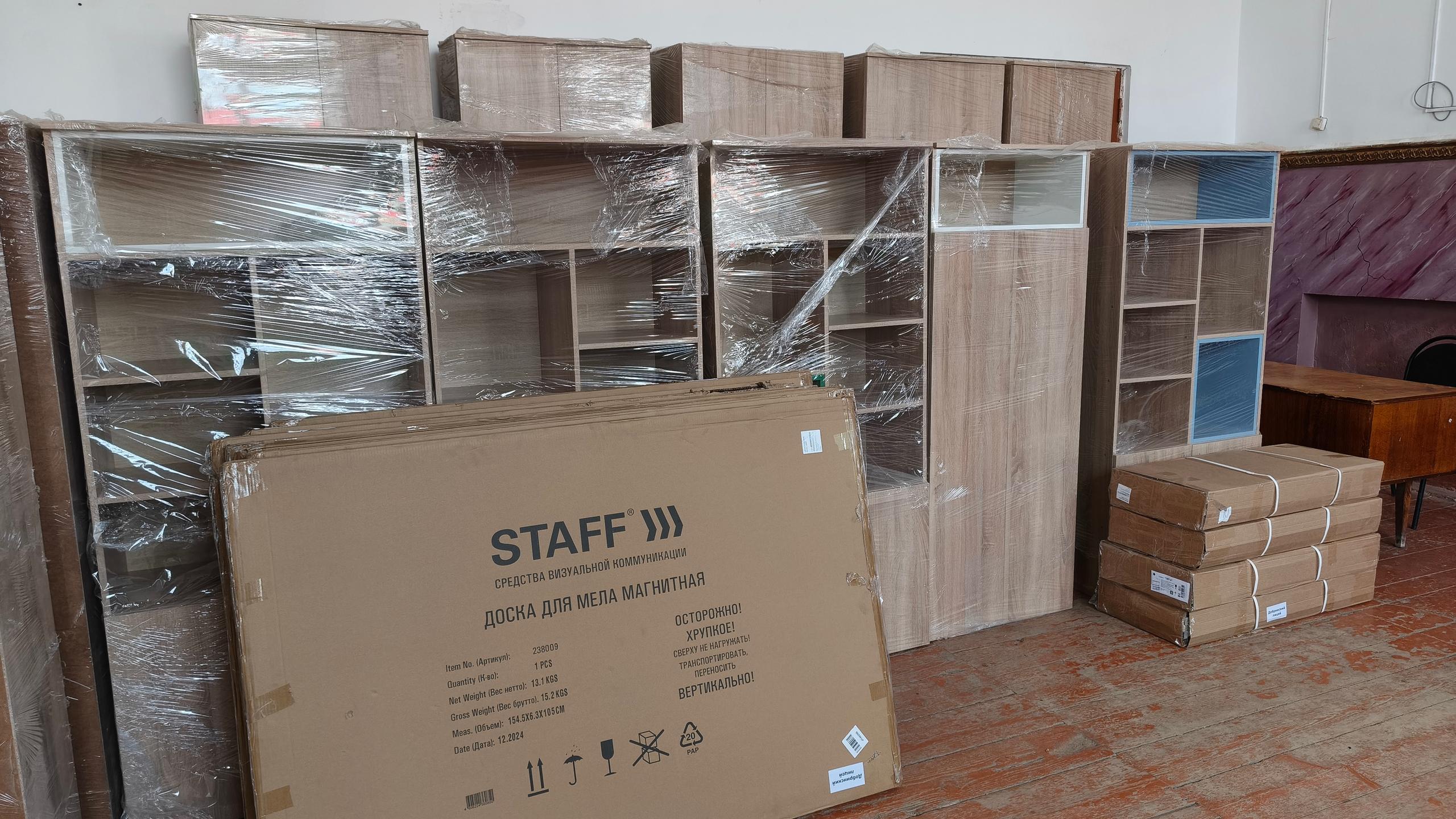

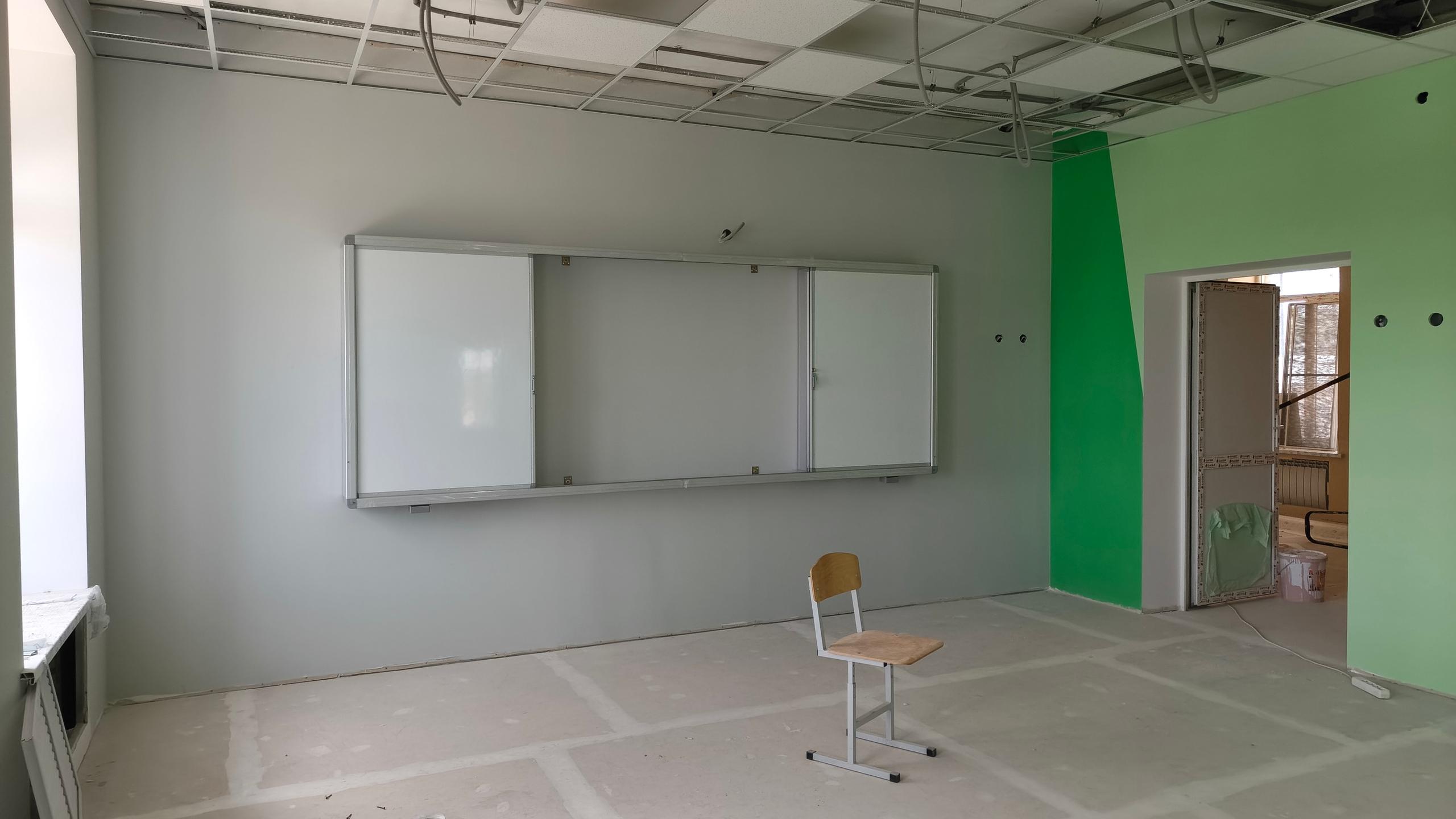

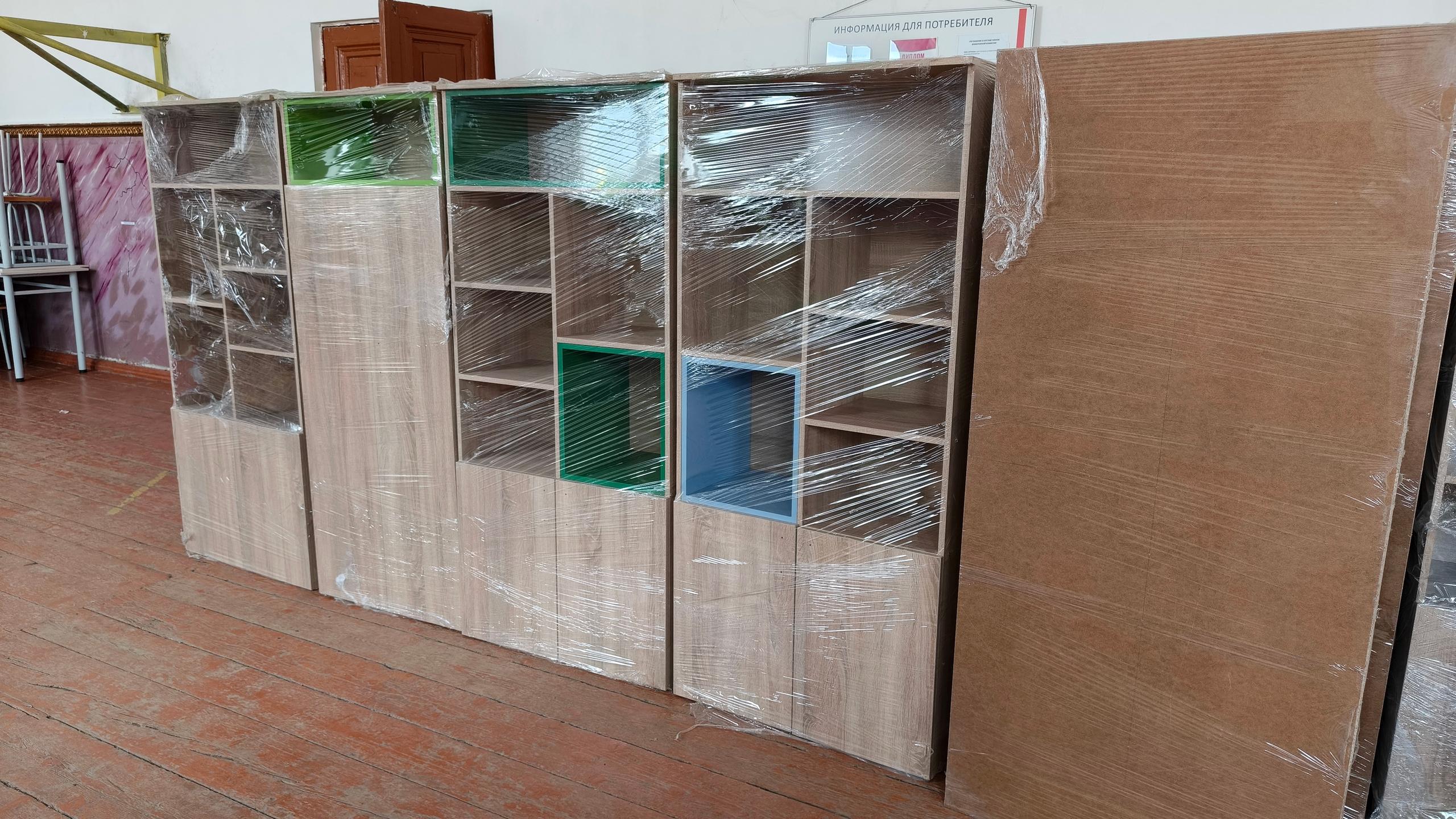

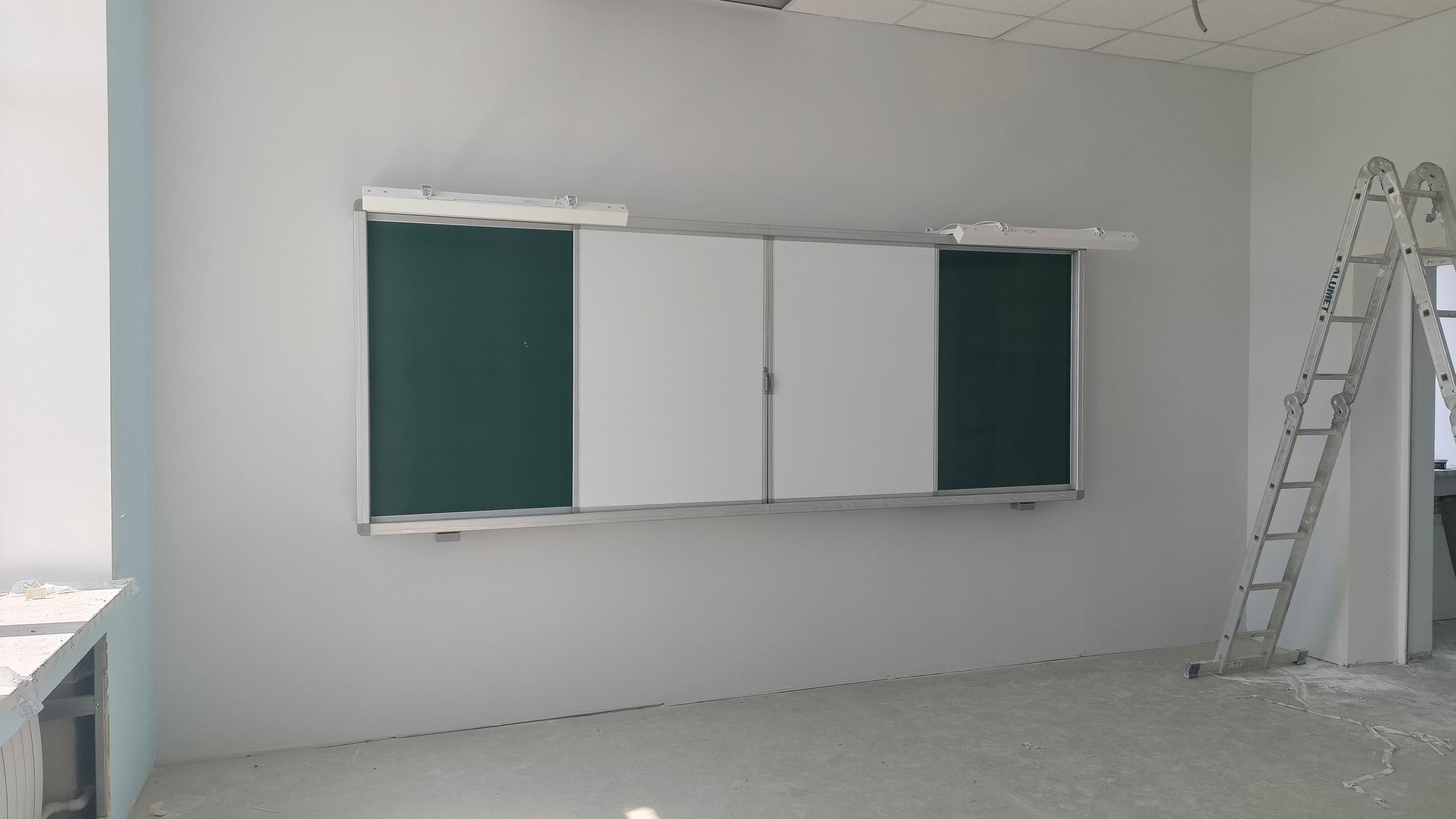

В лицей поступила новая мебель в классы: шкафы,демонстрационные столы, школьные доски.

Неделя №24(18.06.2026)

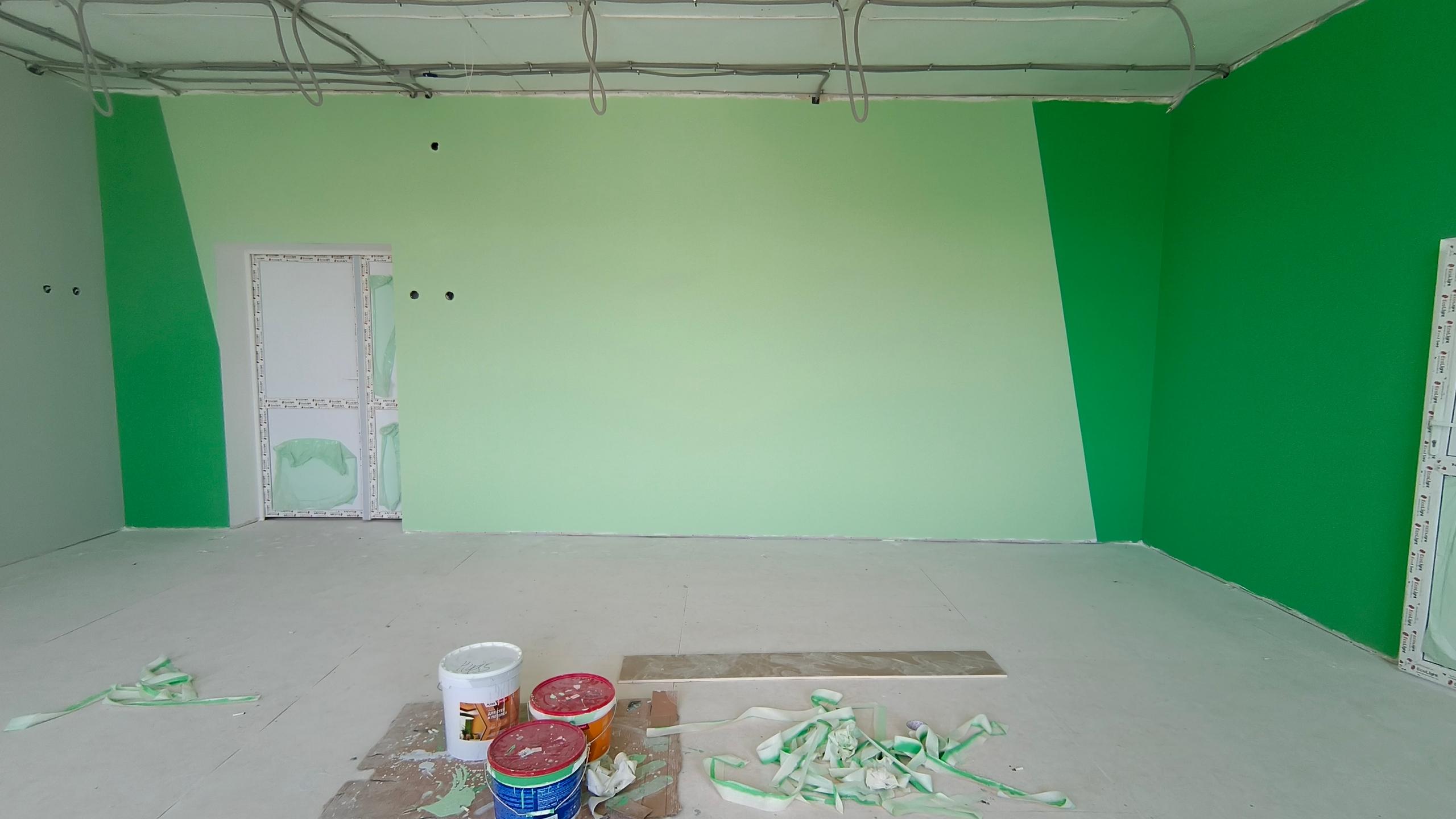

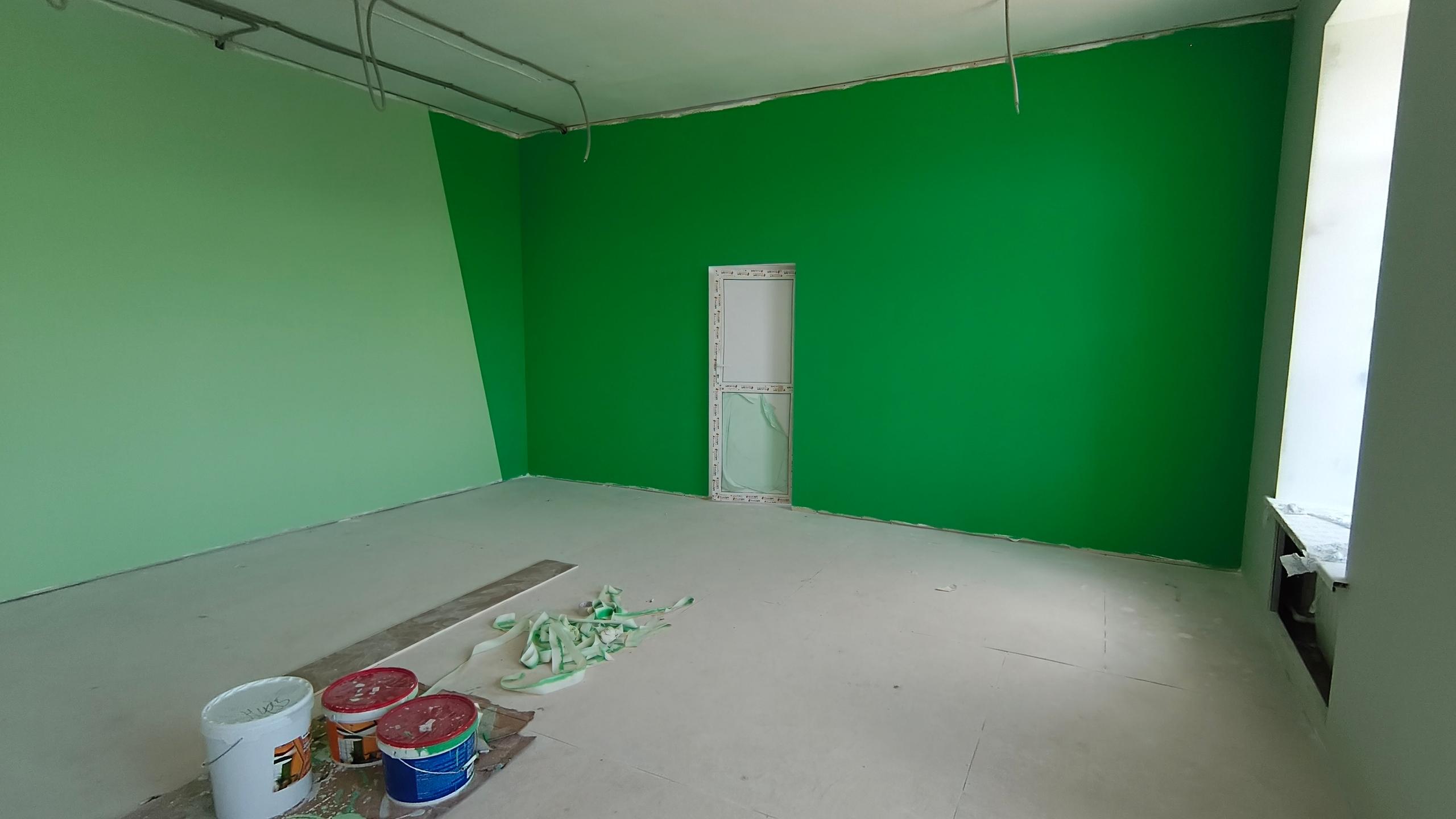

В классных помещениях выполняется покраска стен.

Неделя №25(25.06.2026)
В классных помещениях выполняется покраска стен.На крыше выполняются кровельные работы.

Неделя №26(03.07.2026)

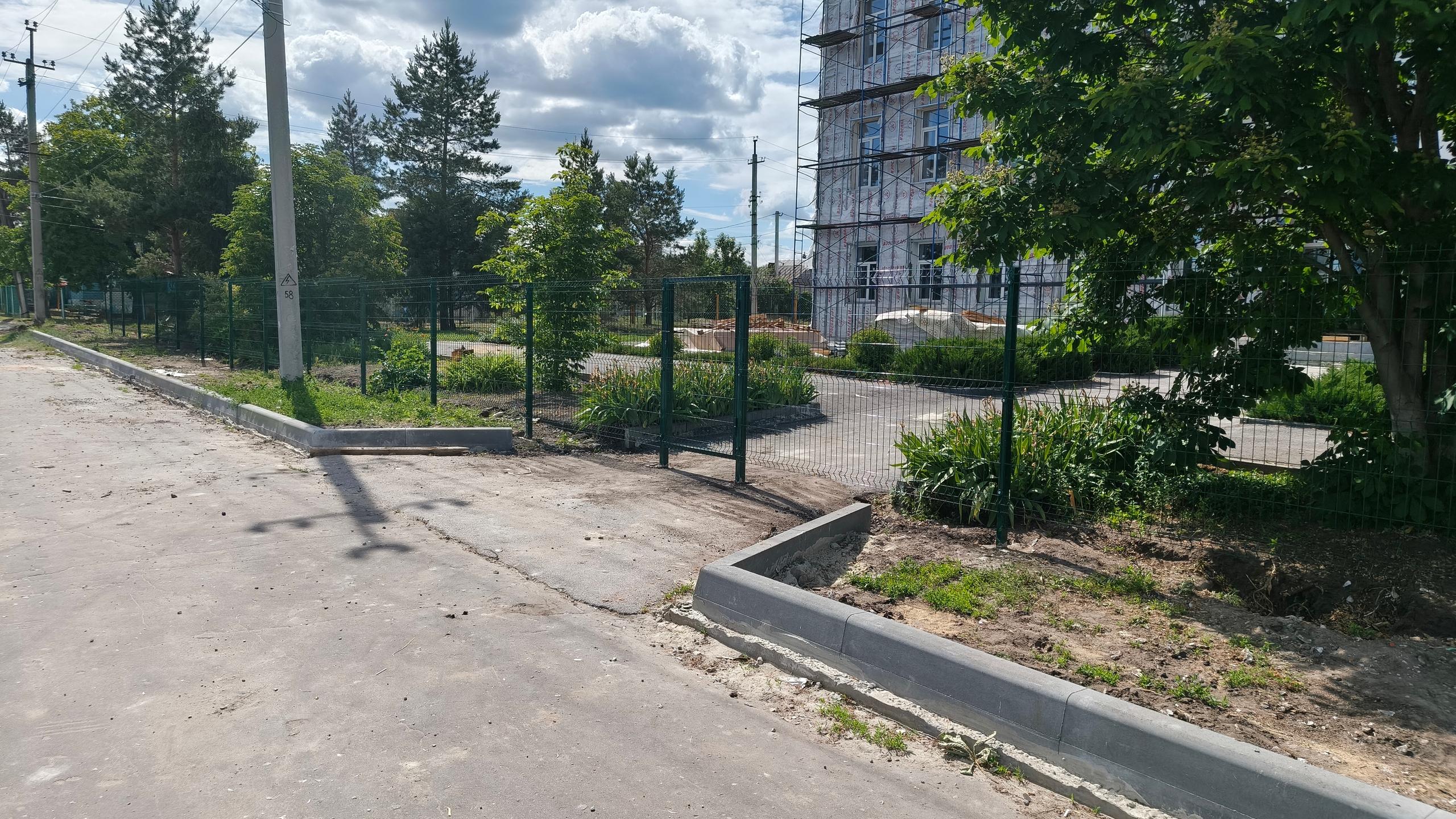

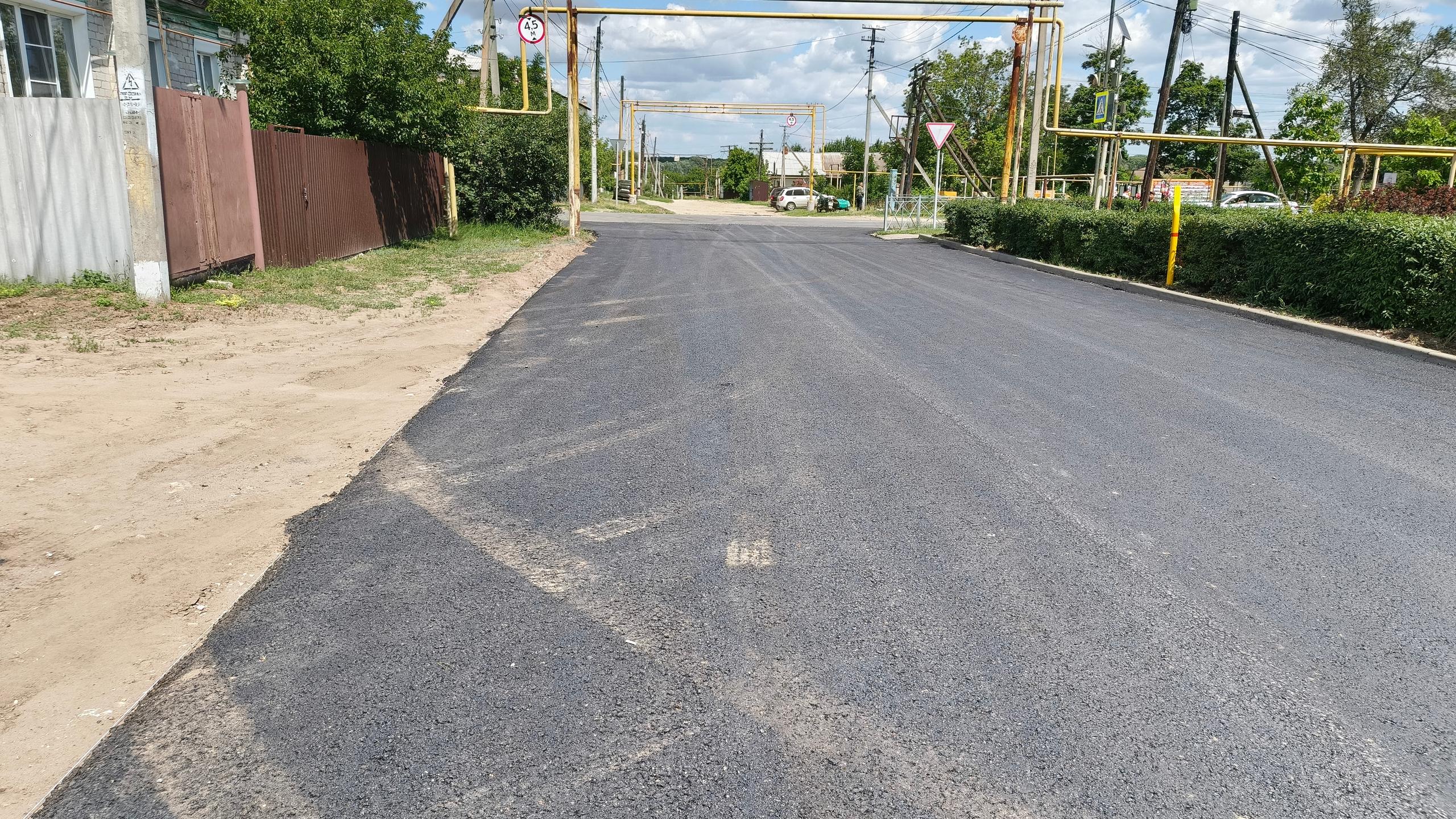

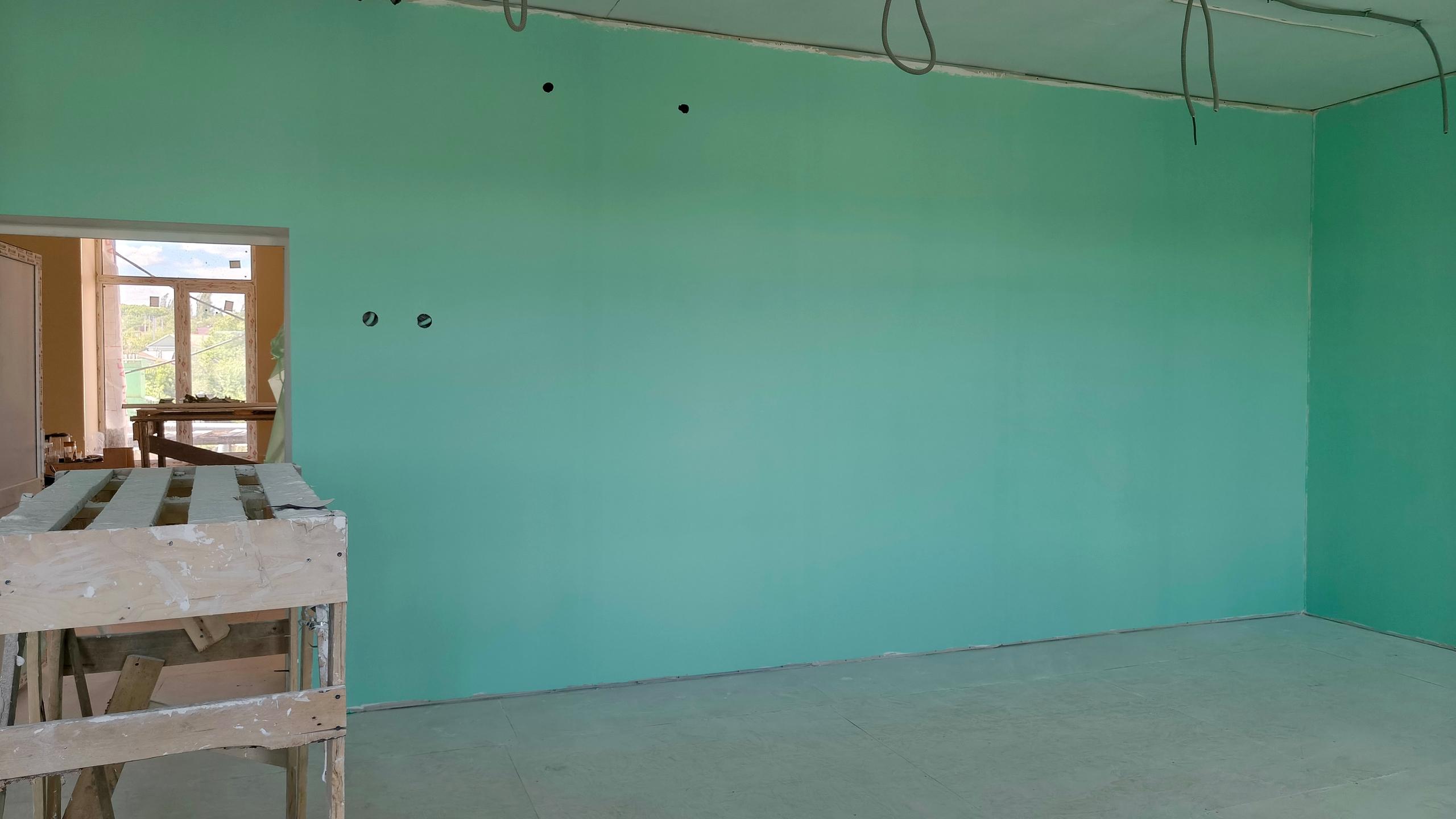

В классных помещениях выполняется покраска стен.На пришкольной территории выполнена укладка асфальтового покрытия.

Неделя №27(10.07.2026)

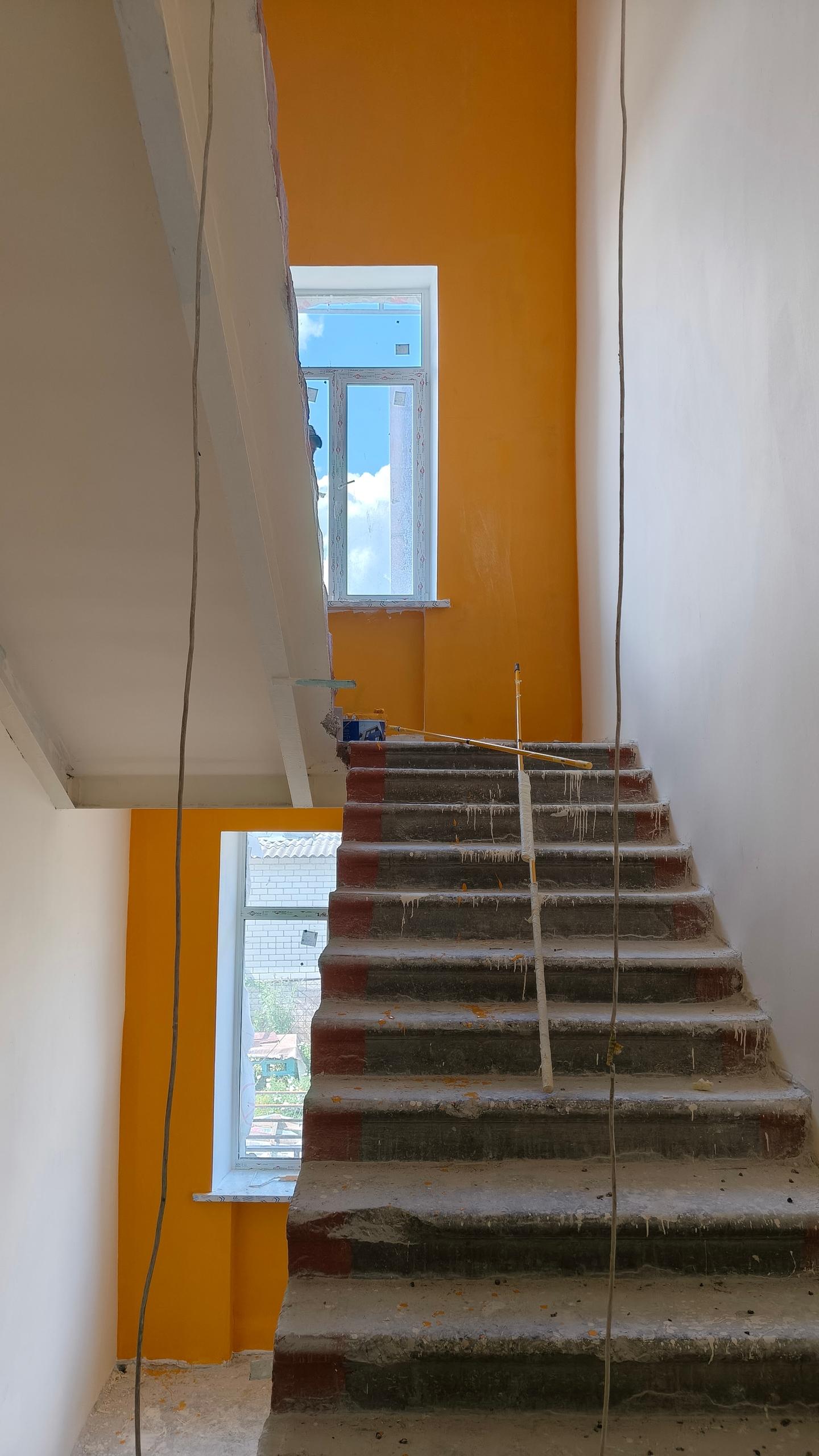

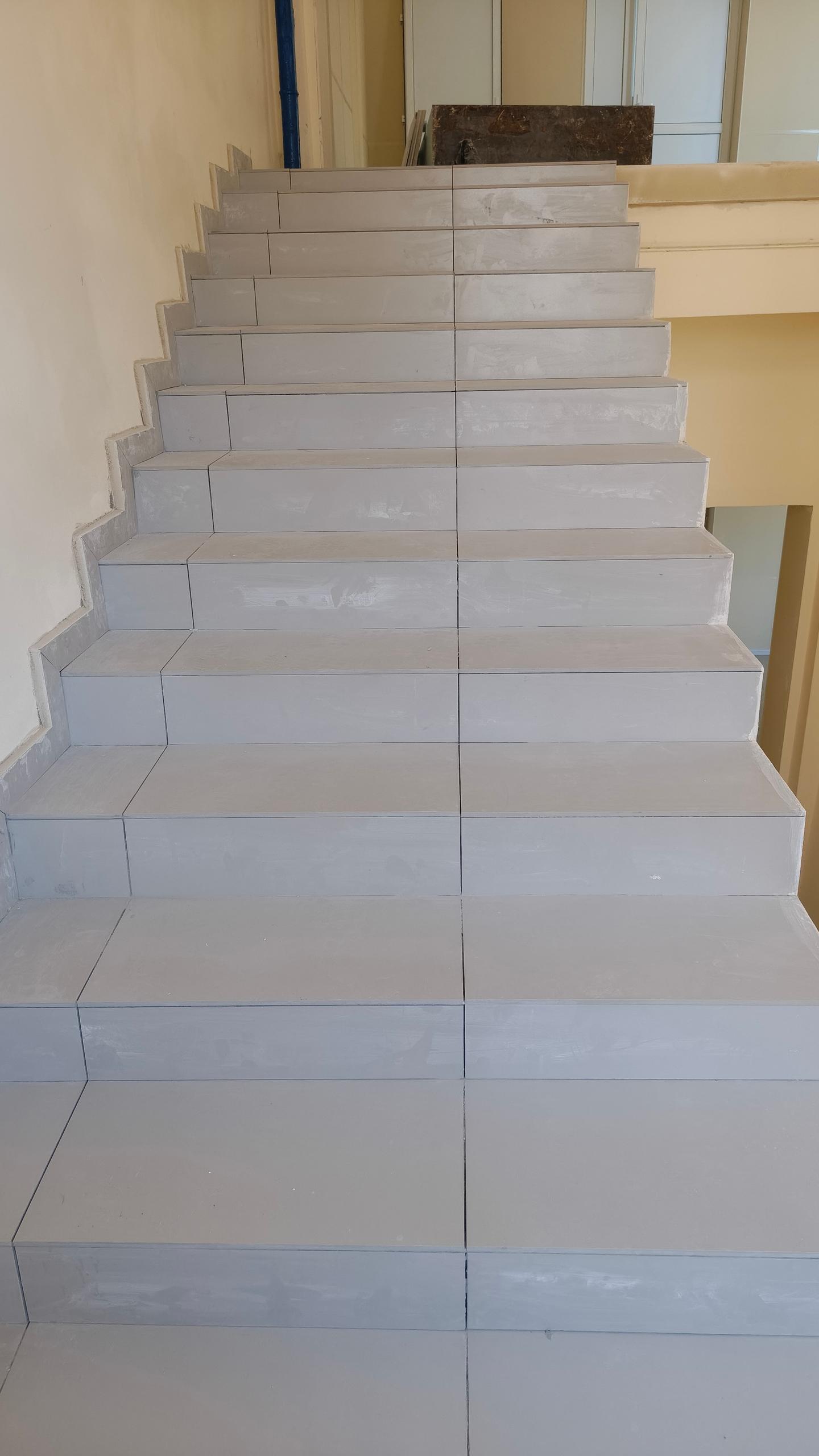

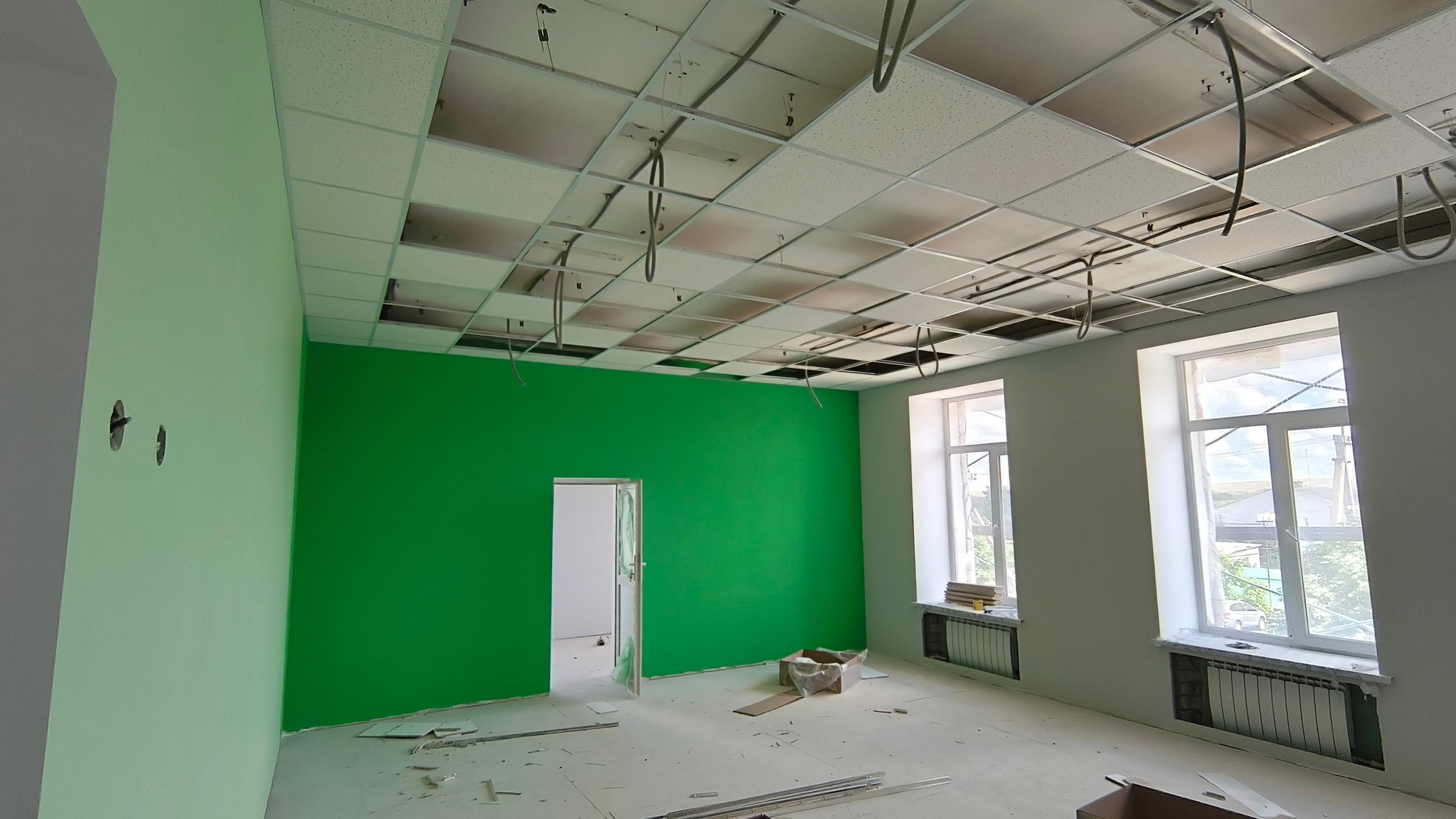

На лестничных пролётах выполнена покраска стен.В классных помещениях выполняется монтаж потолочной системы "Армстронг".

Неделя №28(17.07.2026)

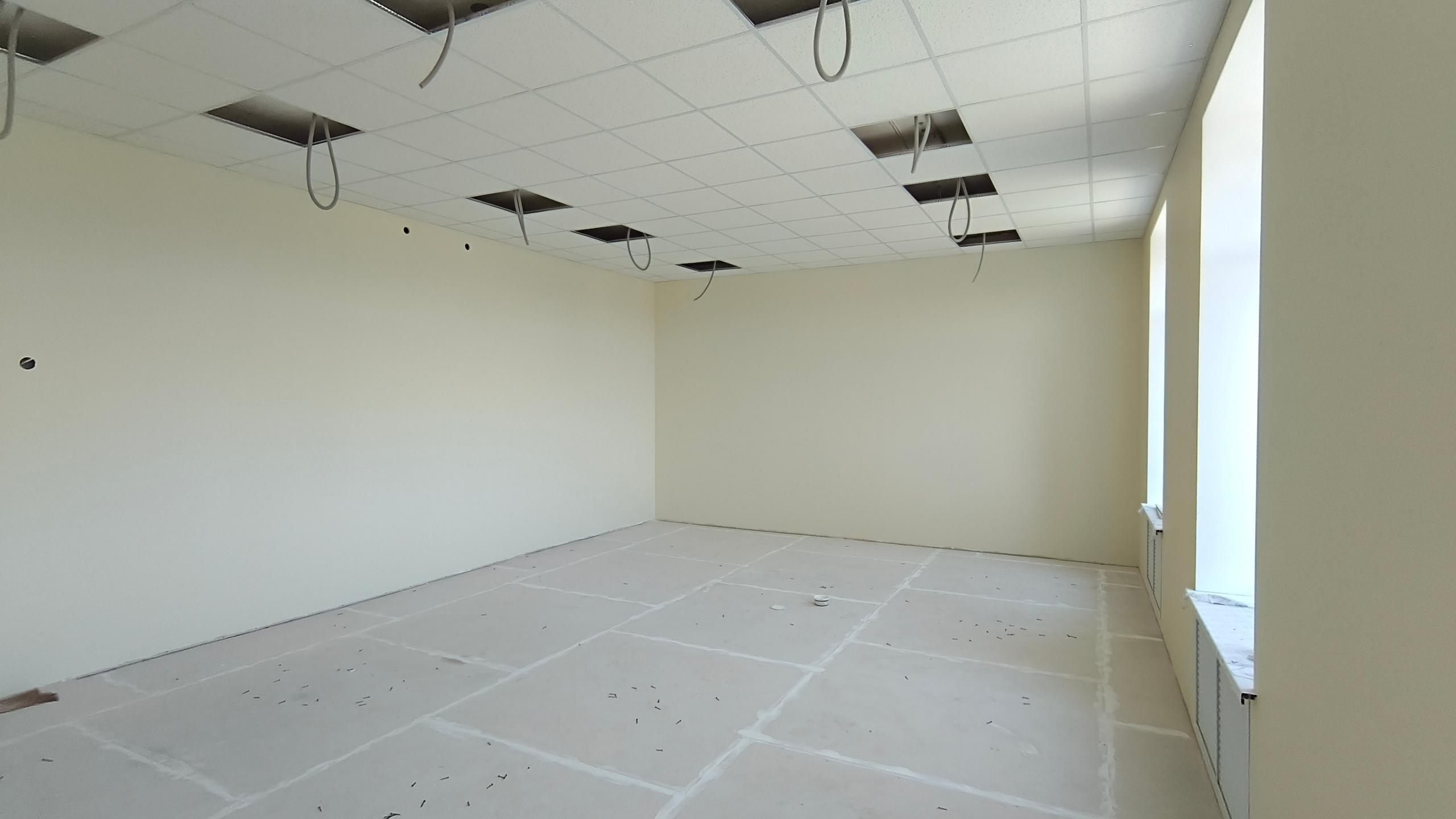

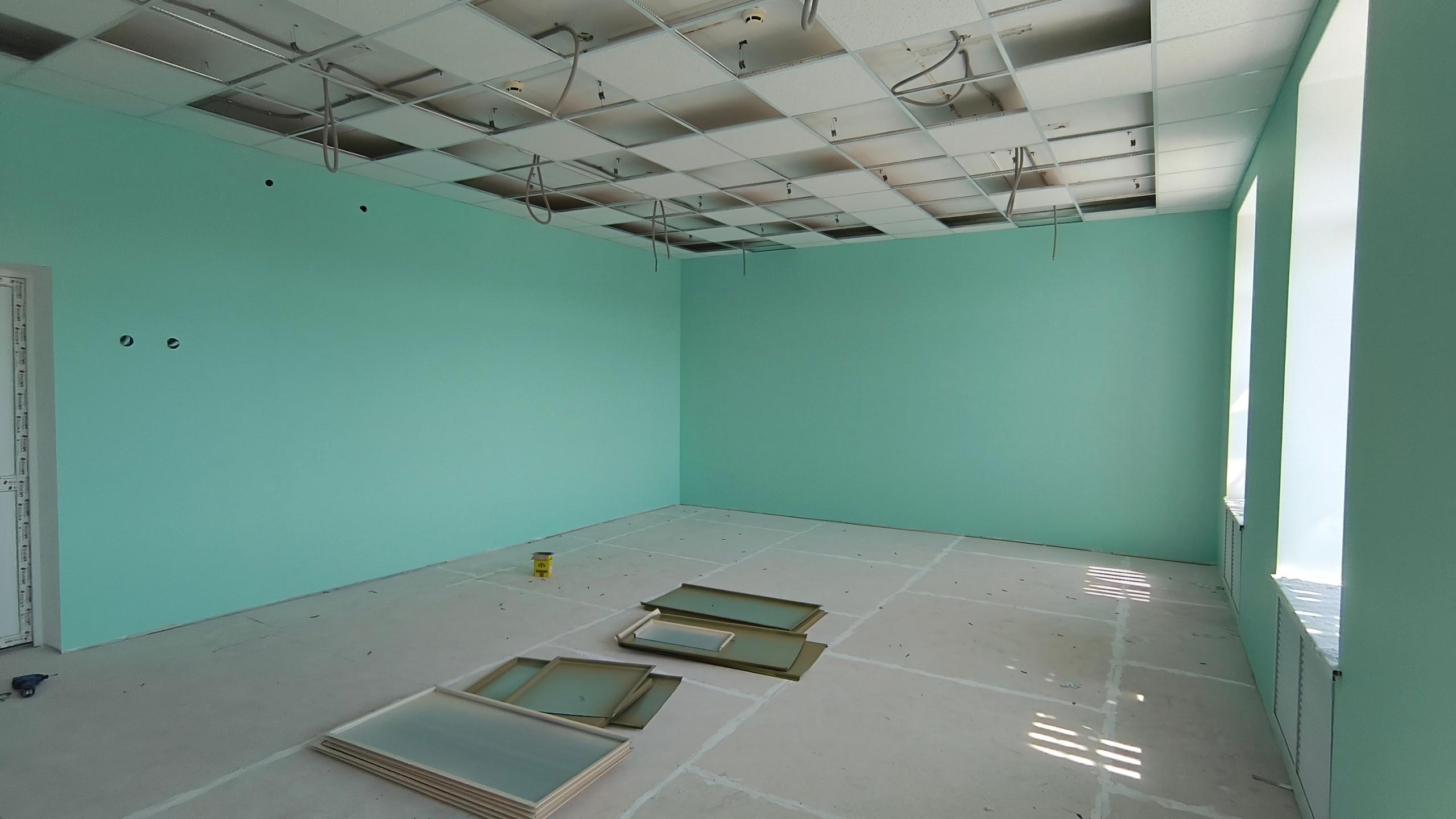

В классных помещениях выполняется монтаж потолочной системы "Армстронг".

Неделя №29(24.07.2026)
В классных помещениях выполняется монтаж линолиума.

Неделя №30(31.07.2026)

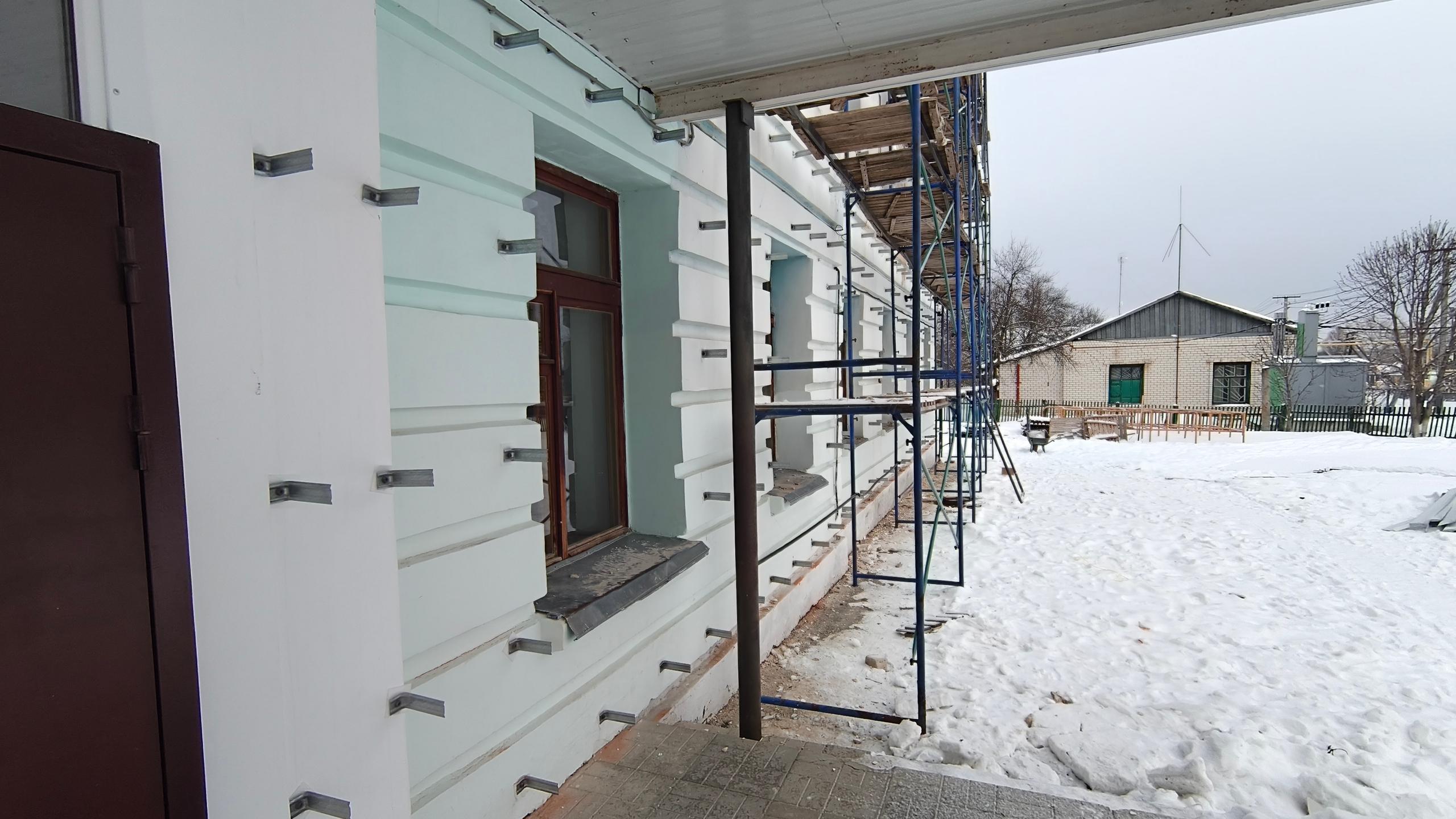

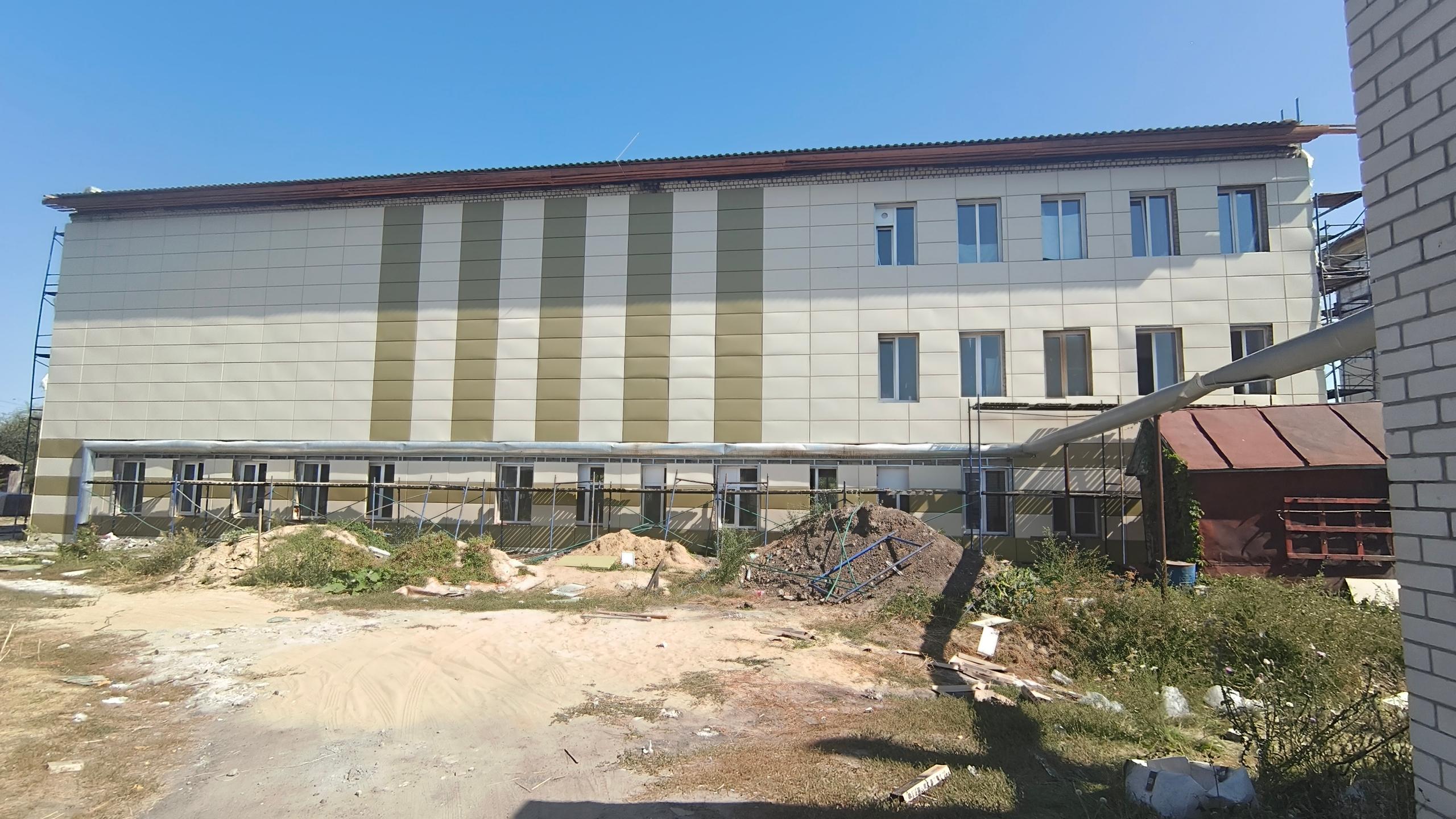

На фасаде лицея выполняется монтаж фасадной плитки.

Неделя №31(07.08.2026)

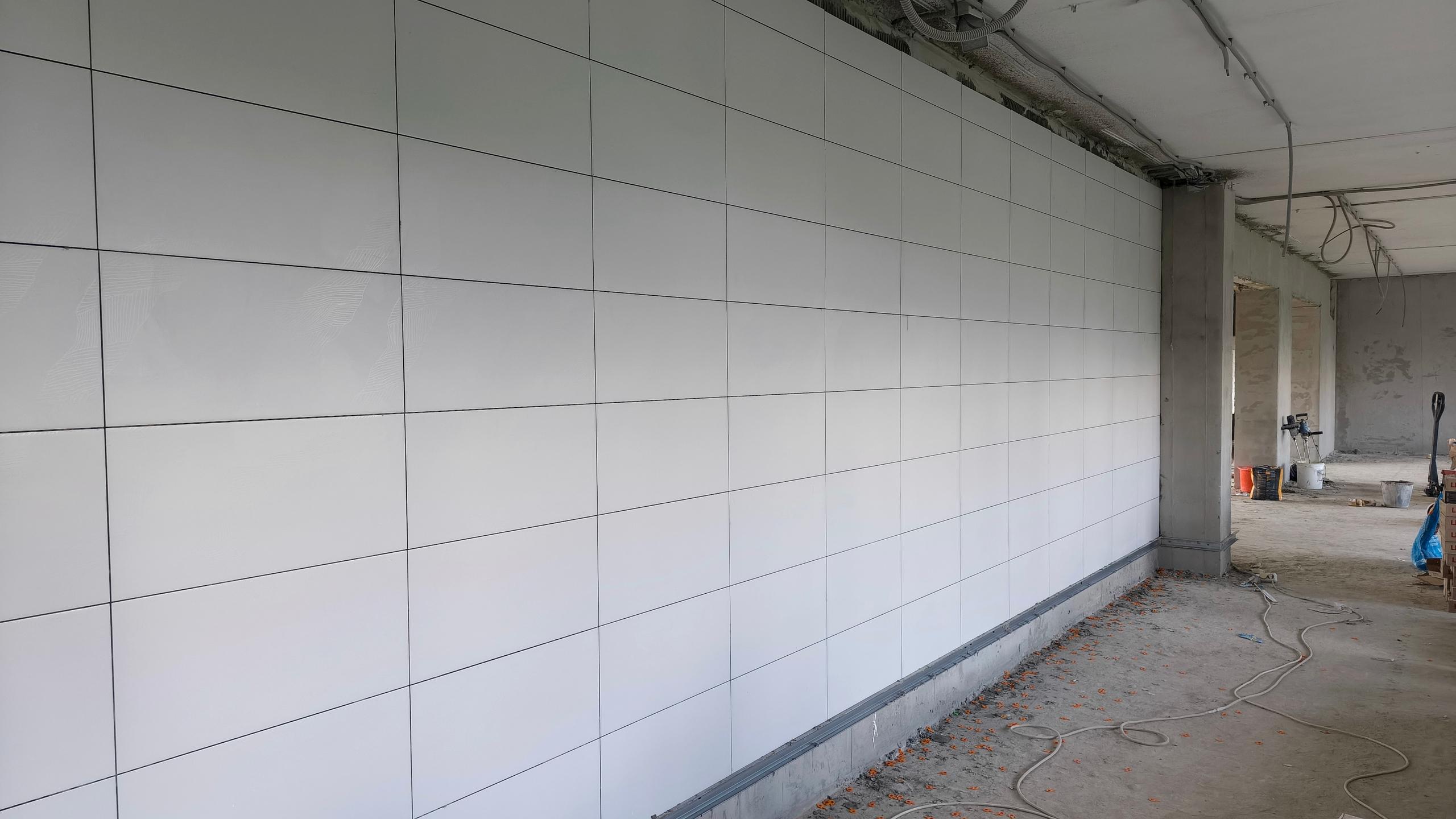

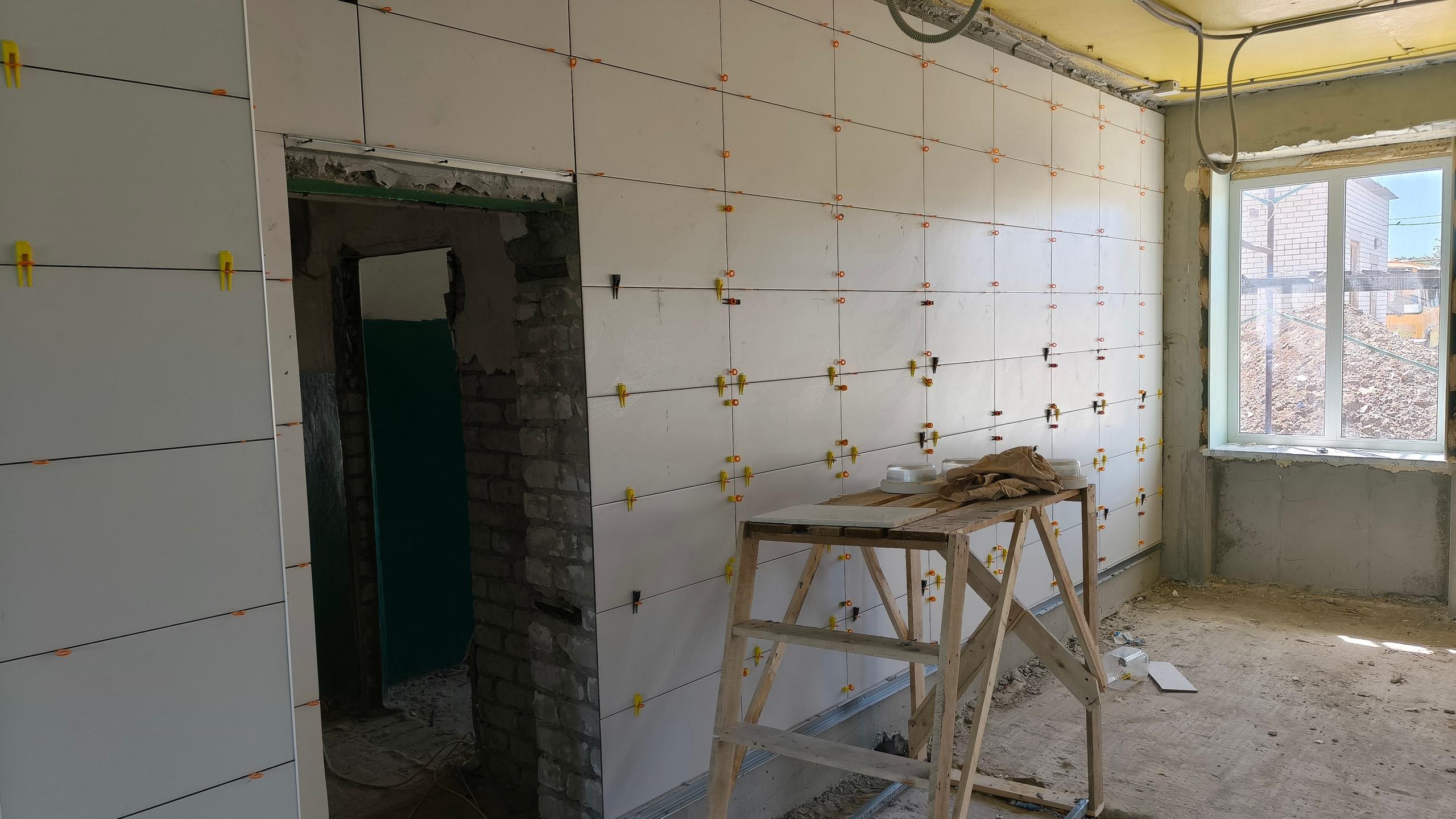

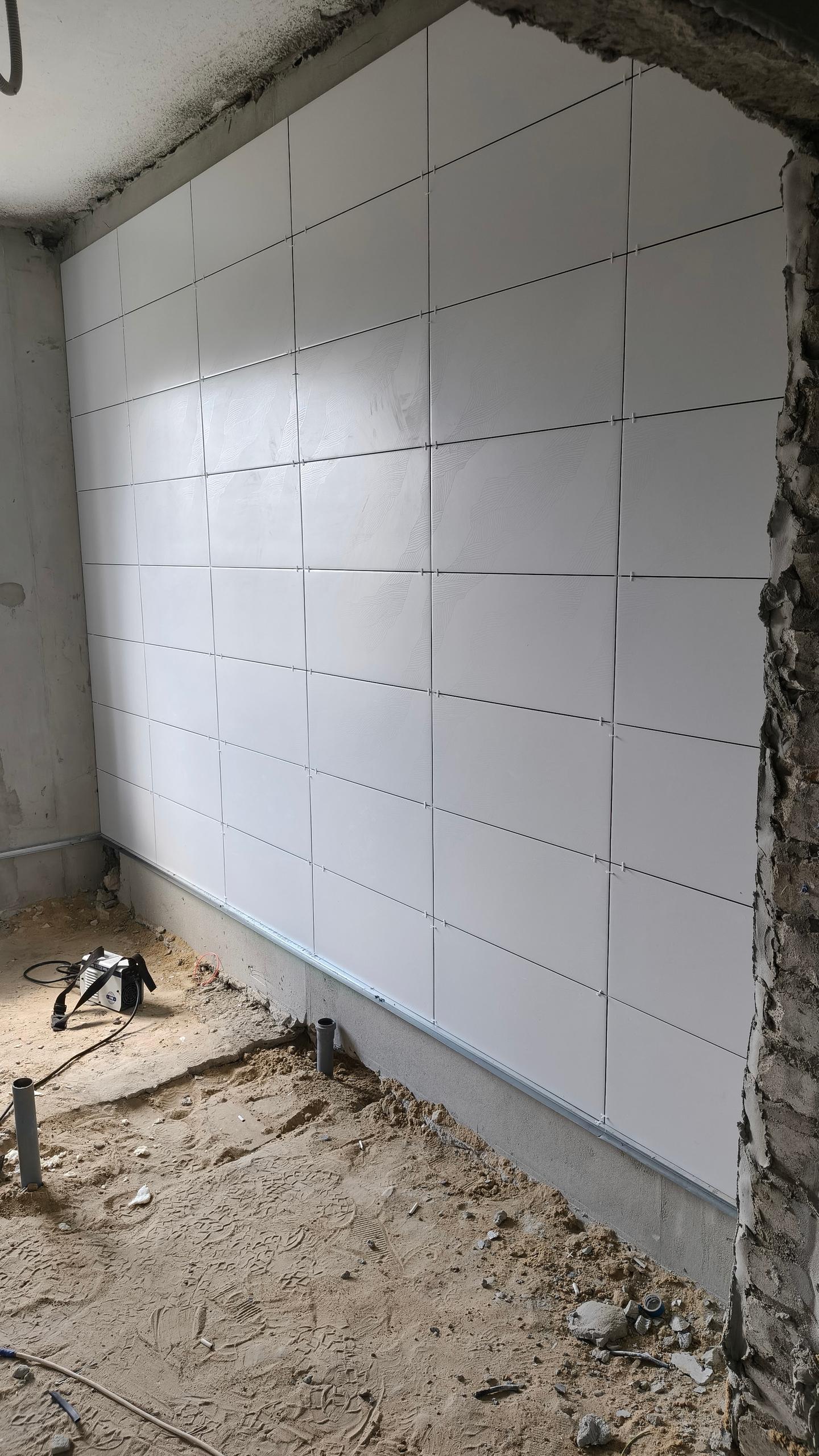

В столовой и подсобных помещениях выполнен монтаж напольной и настенной плиток.

Неделя №32(14.08.2026)

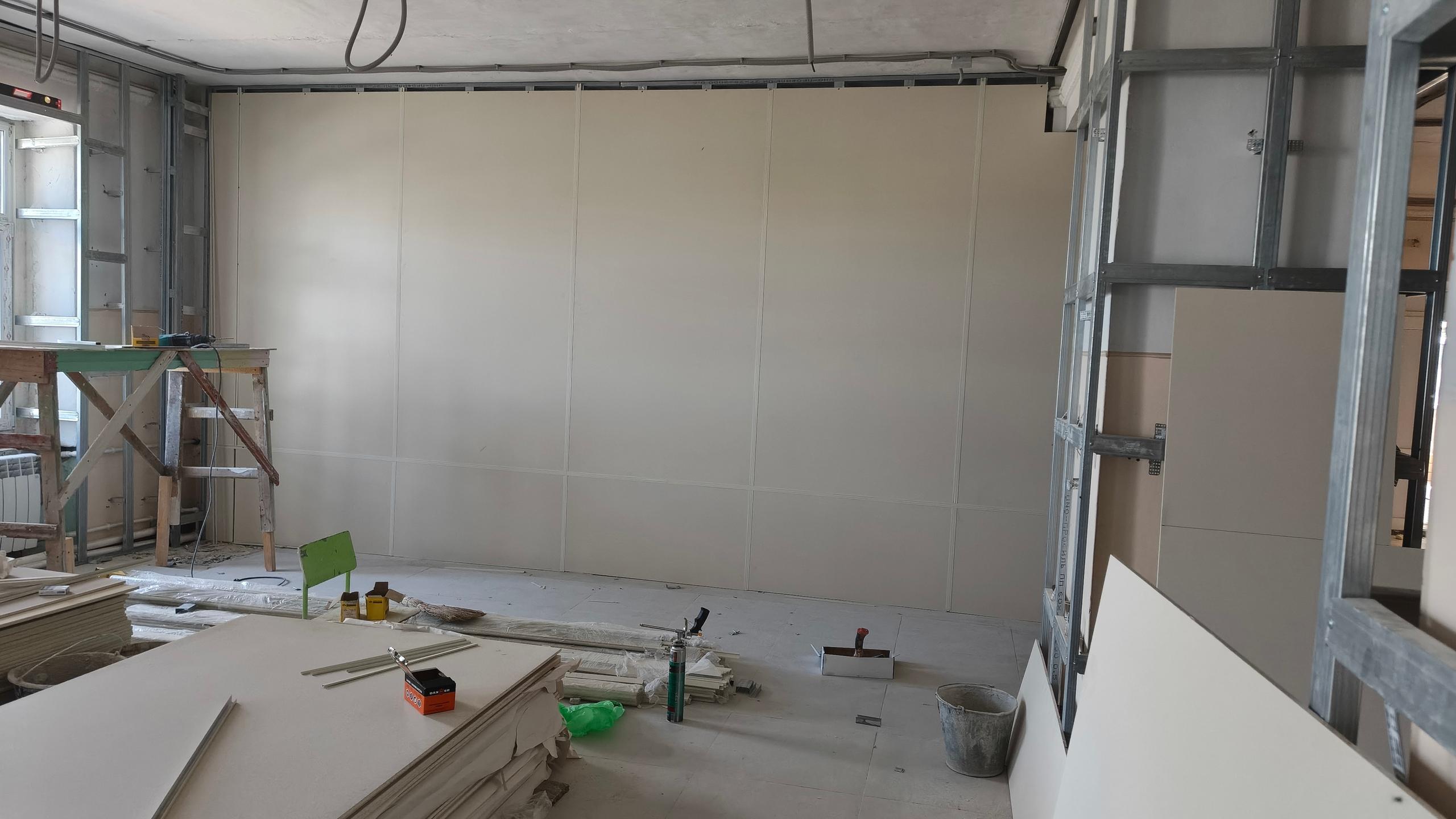

В холле выполняется монтаж усиленного гипсокартона на стены.

Неделя №33(21.07.2026)
В классах лицея выполняется монтаж рельсовых систем с раздвижными досками.

Неделя №34(28.08.2026)
В классных помещениях появляется первая мебель. Продолжаются работы по монтажу фасадной плитки.

Неделя №35(04.09.2026)

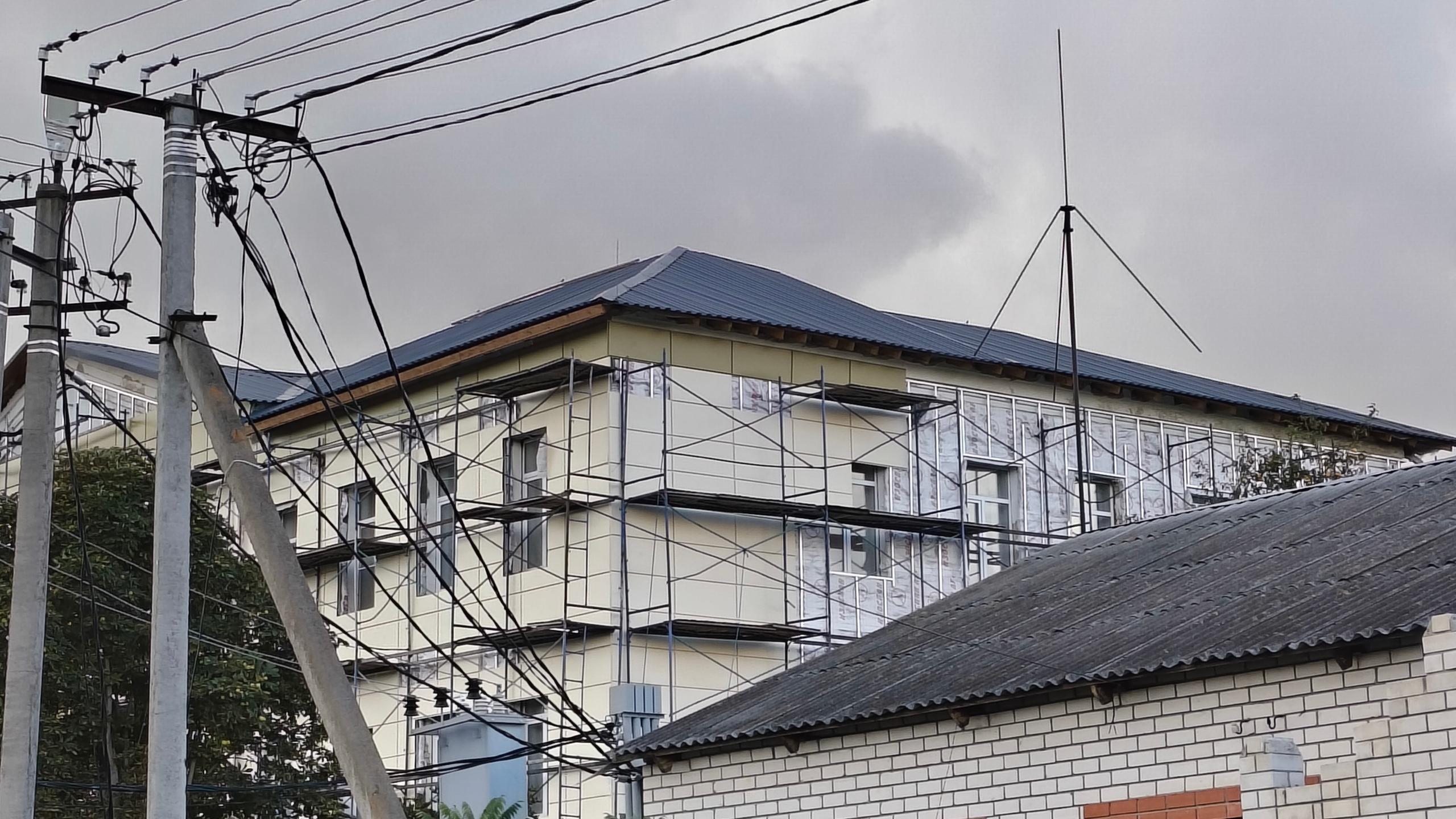

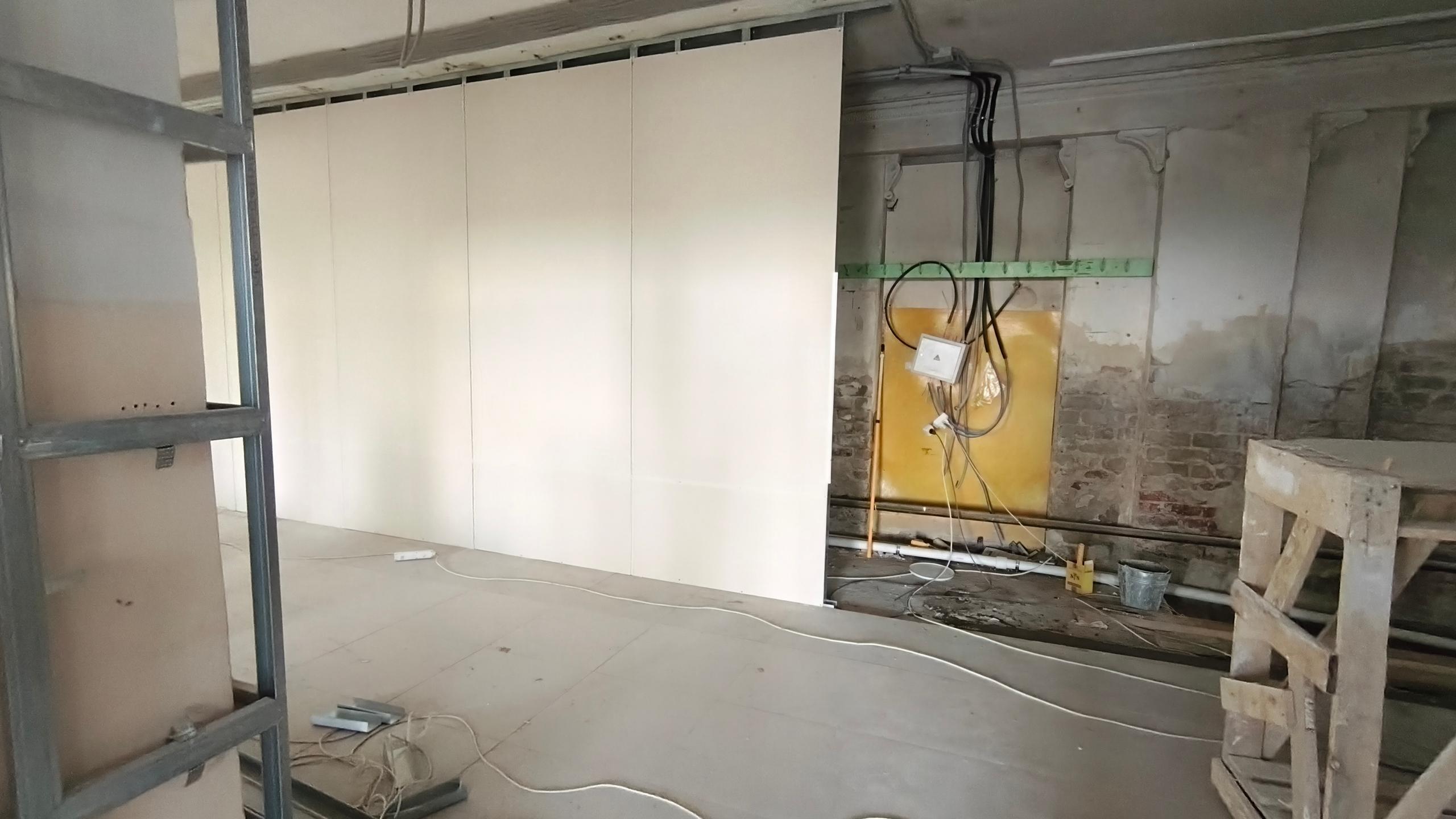

Лицей обзавёлся новой кровлей. В холле первого этажа выполняется монтаж перегородки из усиленного гипсокартона.

Неделя №36(11.09.2026)
